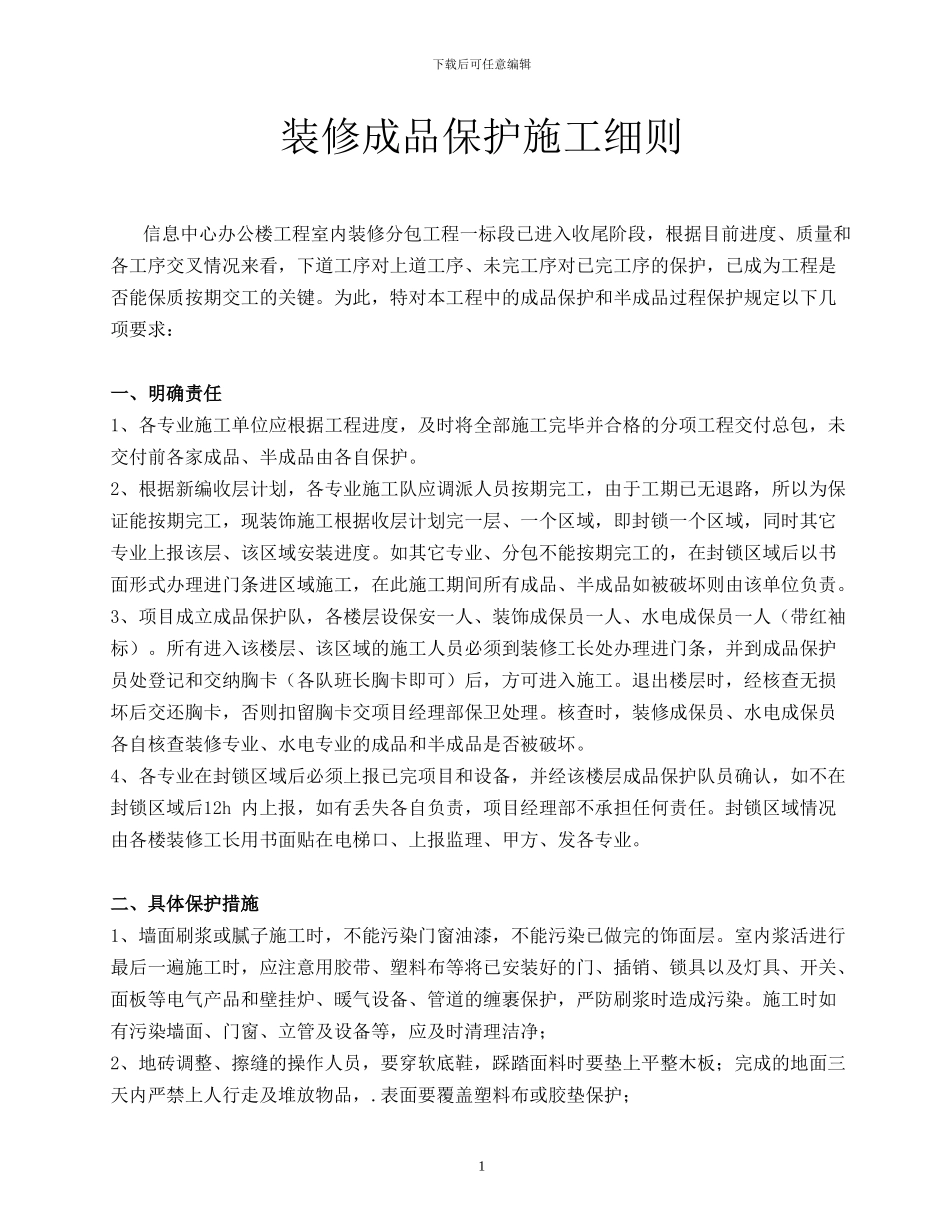

下载后可任意编辑装修成品保护施工细则信息中心办公楼工程室内装修分包工程一标段已进入收尾阶段,根据目前进度、质量和各工序交叉情况来看,下道工序对上道工序、未完工序对已完工序的保护,已成为工程是否能保质按期交工的关键
为此,特对本工程中的成品保护和半成品过程保护规定以下几项要求:一、明确责任1、各专业施工单位应根据工程进度,及时将全部施工完毕并合格的分项工程交付总包,未交付前各家成品、半成品由各自保护

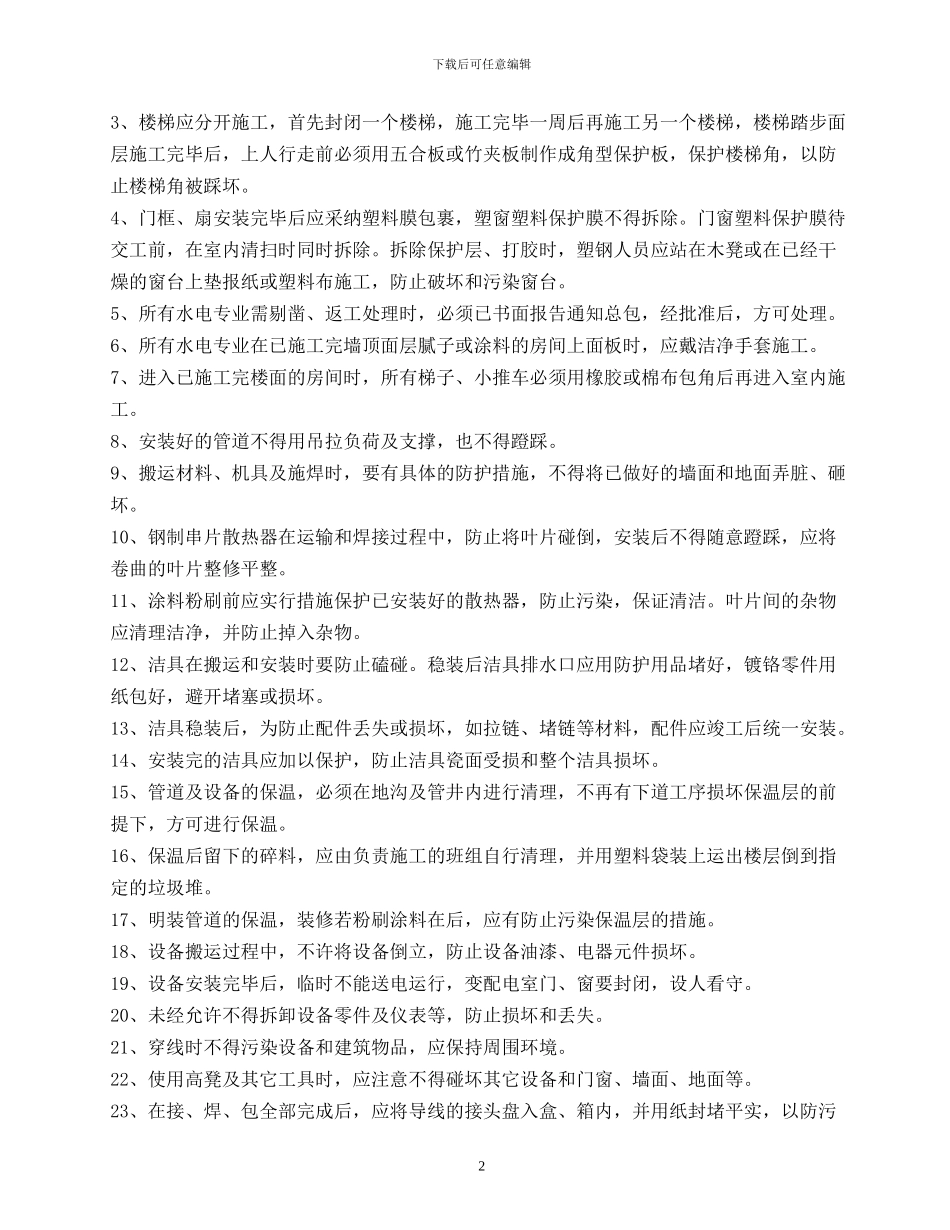

2、根据新编收层计划,各专业施工队应调派人员按期完工,由于工期已无退路,所以为保证能按期完工,现装饰施工根据收层计划完一层、一个区域,即封锁一个区域,同时其它专业上报该层、该区域安装进度
如其它专业、分包不能按期完工的,在封锁区域后以书面形式办理进门条进区域施工,在此施工期间所有成品、半成品如被破坏则由该单位负责
3、项目成立成品保护队,各楼层设保安一人、装饰成保员一人、水电成保员一人(带红袖标)
所有进入该楼层、该区域的施工人员必须到装修工长处办理进门条,并到成品保护员处登记和交纳胸卡(各队班长胸卡即可)后,方可进入施工
退出楼层时,经核查无损坏后交还胸卡,否则扣留胸卡交项目经理部保卫处理
核查时,装修成保员、水电成保员各自核查装修专业、水电专业的成品和半成品是否被破坏
4、各专业在封锁区域后必须上报已完项目和设备,并经该楼层成品保护队员确认,如不在封锁区域后12h 内上报,如有丢失各自负责,项目经理部不承担任何责任
封锁区域情况由各楼装修工长用书面贴在电梯口、上报监理、甲方、发各专业
二、具体保护措施1、墙面刷浆或腻子施工时,不能污染门窗油漆,不能污染已做完的饰面层
室内浆活进行最后一遍施工时,应注意用胶带、塑料布等将已安装好的门、插销、锁具以及灯具、开关、面板等电气产品和壁挂炉、暖气设备、管道的缠裹保护,严防刷浆时造成污染
施工时如有污染墙面、门窗、立管及设备等,应及时清理
