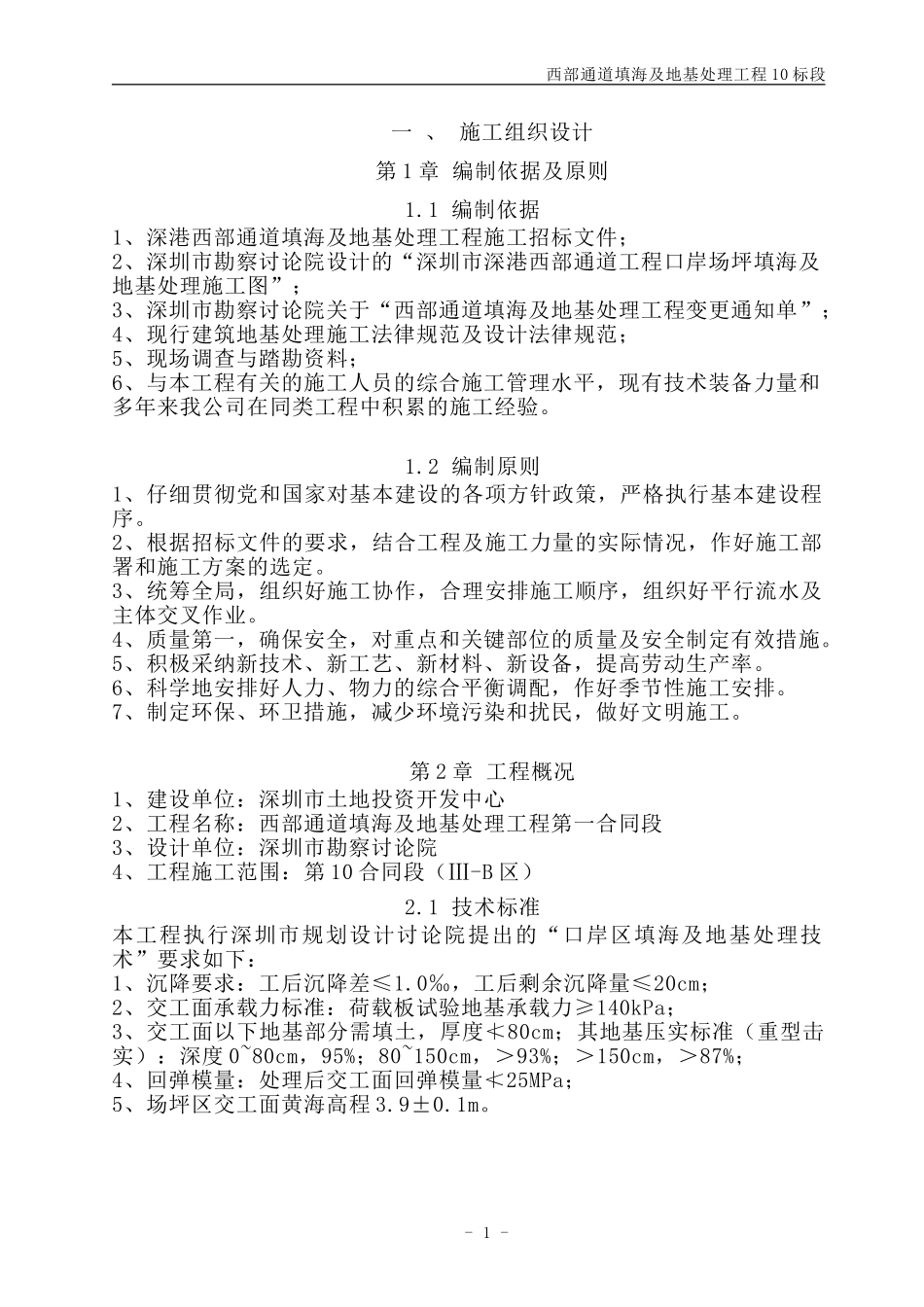

西部通道填海及地基处理工程 10 标段一 、 施工组织设计第 1 章 编制依据及原则1
1 编制依据1、深港西部通道填海及地基处理工程施工招标文件;2、深圳市勘察讨论院设计的“深圳市深港西部通道工程口岸场坪填海及地基处理施工图”; 3、深圳市勘察讨论院关于“西部通道填海及地基处理工程变更通知单”;4、现行建筑地基处理施工法律规范及设计法律规范;5、现场调查与踏勘资料;6、与本工程有关的施工人员的综合施工管理水平,现有技术装备力量和多年来我公司在同类工程中积累的施工经验
2 编制原则1、仔细贯彻党和国家对基本建设的各项方针政策,严格执行基本建设程序
2、根据招标文件的要求,结合工程及施工力量的实际情况,作好施工部署和施工方案的选定
3、统筹全局,组织好施工协作,合理安排施工顺序,组织好平行流水及主体交叉作业
4、质量第一,确保安全,对重点和关键部位的质量及安全制定有效措施
5、积极采纳新技术、新工艺、新材料、新设备,提高劳动生产率
6、科学地安排好人力、物力的综合平衡调配,作好季节性施工安排
7、制定环保、环卫措施,减少环境污染和扰民,做好文明施工

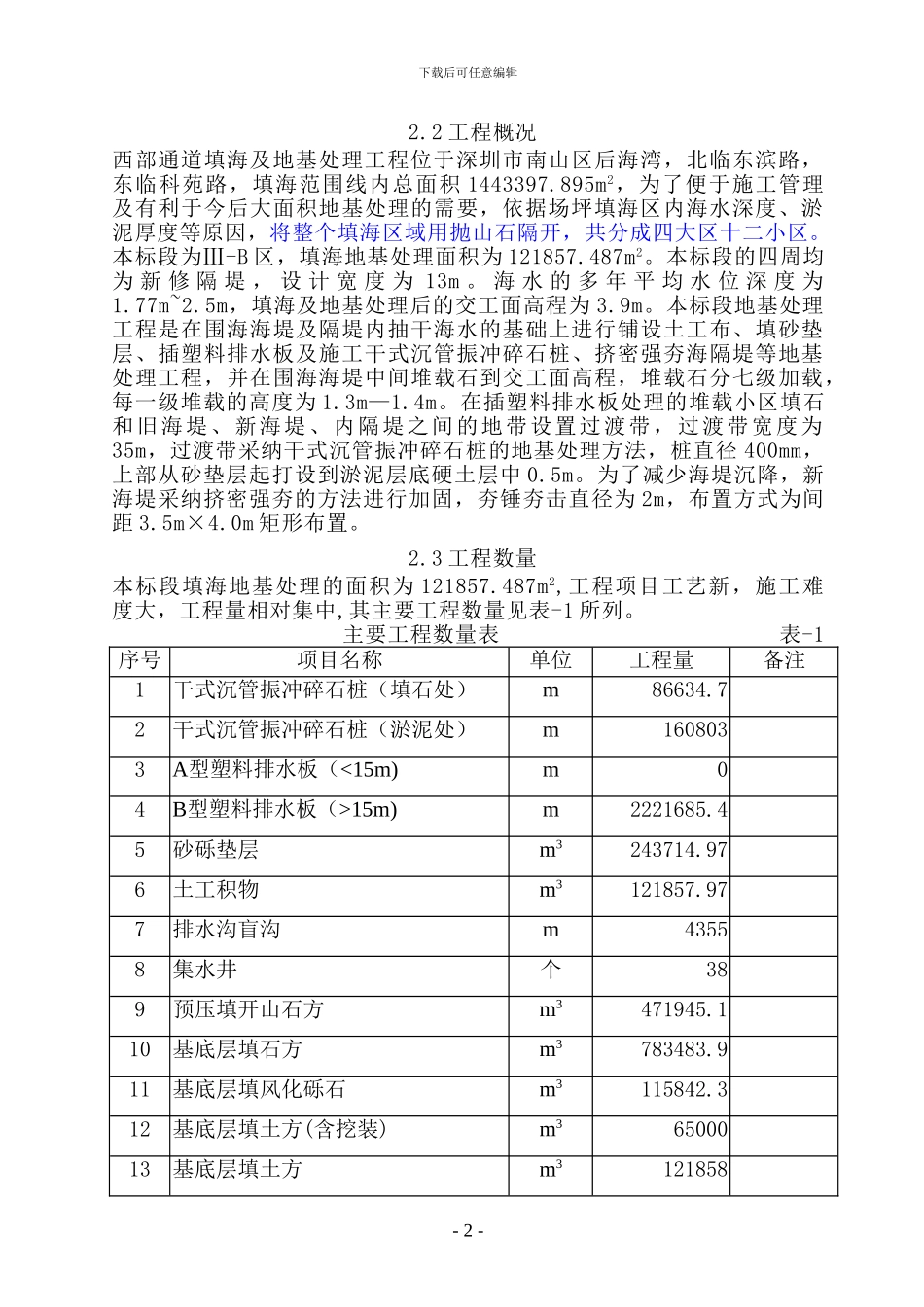

第 2 章 工程概况1、建设单位:深圳市土地投资开发中心2、工程名称:西部通道填海及地基处理工程第一合同段3、设计单位:深圳市勘察讨论院 4、工程施工范围:第 10 合同段(Ⅲ-B 区)2
1 技术标准本工程执行深圳市规划设计讨论院提出的“口岸区填海及地基处理技术”要求如下:1、沉降要求:工后沉降差≤1
0‰,工后剩余沉降量≤20cm;2、交工面承载力标准:荷载板试验地基承载力≥140kPa;3、交工面以下地基部分需填土,厚度≮80cm;其地基压实标准(重型击实):深度 0~80cm,95%;80~150cm,>93%;>150cm,>87%;4、回弹模量:处理后交工面回弹模量≮25MPa;5、场坪区交工面黄海高程 3
