下载后可任意编辑 郑西铁路客运专线 监表001—3一般单位工程施工组织设计(方案)报审表 Construction Organization Design(Scheme)Application Form of Zheng-Xi Railway PDL 施工合同段: ZXZQ04 编号: 11 致 郑西铁路客运专线第二监理站铁二院灵宝监理分站 (监理站):我单位根据施工合同的有关规定已编制完成 枣香河特大桥冬季施工措施 方案的编制,并经我单位技术负责人审查批准,请予以审核、批准

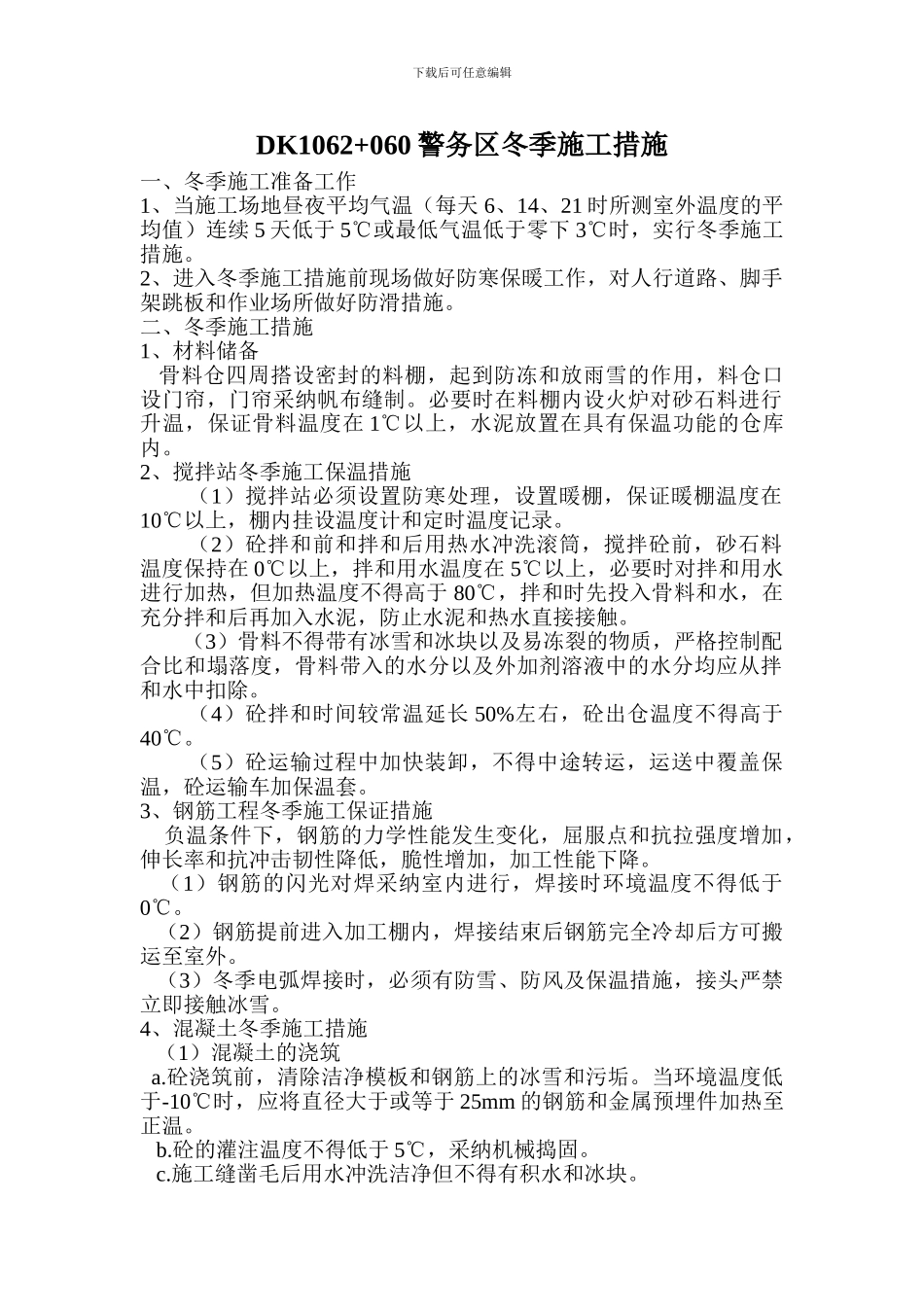

附:枣香河特大桥冬季施工措施施 工 单 位 负 责 人 日 期 专业监理工程师意见:专业监理工程师 日 期 监理分站审核意见:监理分站(章) 分 站 长 日 期 驻地总监审批意见:监理分站(章) 总监理工程师: 日 期 下载后可任意编辑DK1062+060 警务区冬季施工措施一、冬季施工准备工作1、当施工场地昼夜平均气温(每天 6、14、21 时所测室外温度的平均值)连续 5 天低于 5℃或最低气温低于零下 3℃时,实行冬季施工措施
2、进入冬季施工措施前现场做好防寒保暖工作,对人行道路、脚手架跳板和作业场所做好防滑措施
二、冬季施工措施1、材料储备 骨料仓四周搭设密封的料棚,起到防冻和放雨雪的作用,料仓口设门帘,门帘采纳帆布缝制
必要时在料棚内设火炉对砂石料进行升温,保证骨料温度在 1℃以上,水泥放置在具有保温功能的仓库内
2、搅拌站冬季施工保温措施(1)搅拌站必须设置防寒处理,设置暖棚,保证暖棚温度在10℃以上,棚内挂设温度计和定时温度记录
(2)砼拌和前和拌和后用热水冲洗滚筒,搅拌砼前,砂石料温度保持在 0℃以上,拌和用水温度在 5℃以上,必要时对拌和用水进行加热,但加热温度不得高于 80℃,拌和时先投入骨料和水,在充分拌和后再加入水泥,防止水泥和热水直接接触
(3)骨料不得带有冰雪和冰块以及易
