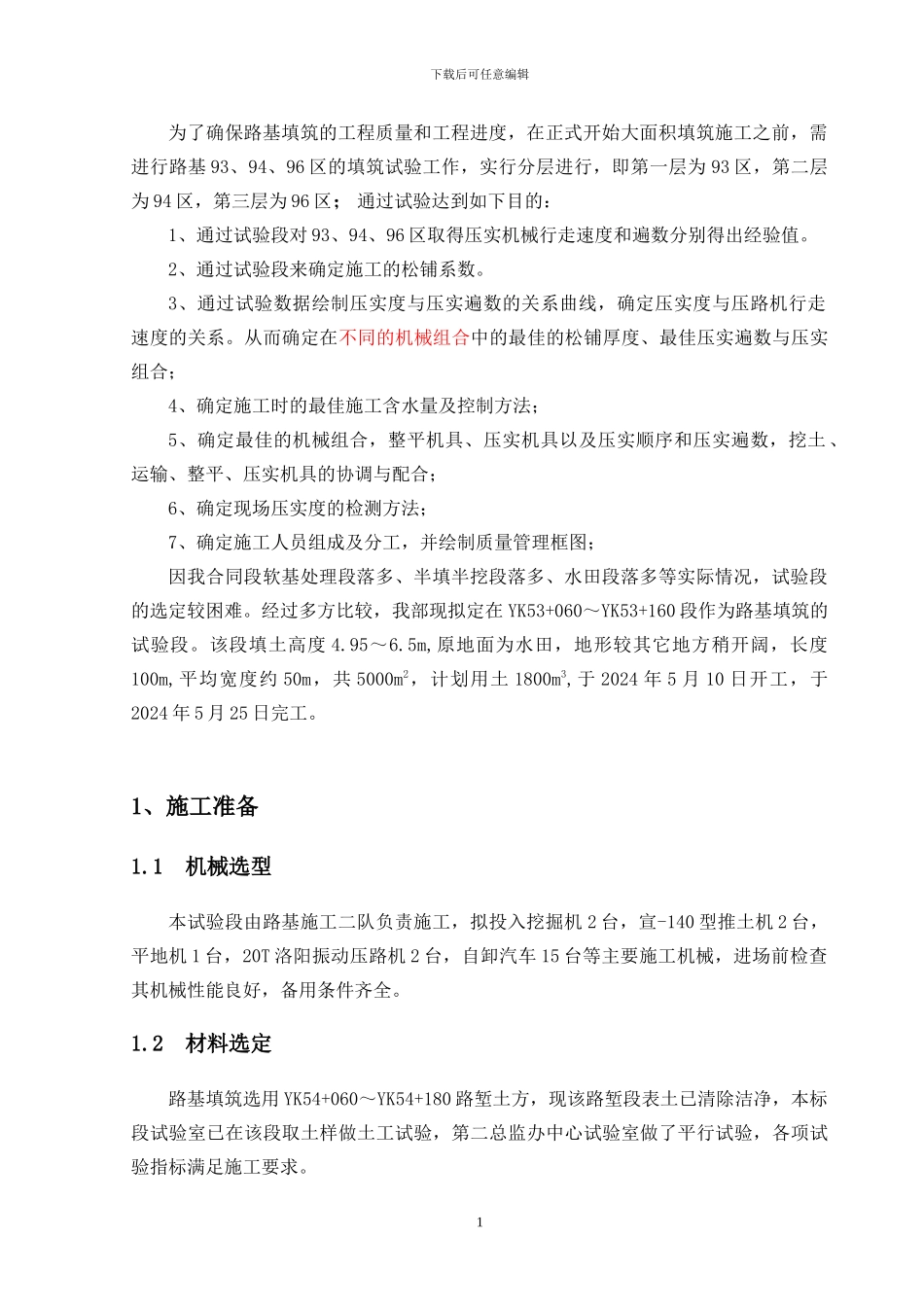

下载后可任意编辑土方路基试验段施工方案路基填筑试验段施工方案0下载后可任意编辑为了确保路基填筑的工程质量和工程进度,在正式开始大面积填筑施工之前,需进行路基 93、94、96 区的填筑试验工作,实行分层进行,即第一层为 93 区,第二层为 94 区,第三层为 96 区;通过试验达到如下目的: 1、通过试验段对 93、94、96 区取得压实机械行走速度和遍数分别得出经验值。2、通过试验段来确定施工的松铺系数。3、通过试验数据绘制压实度与压实遍数的关系曲线,确定压实度与压路机行走速度的关系。从而确定在不同的机械组合中的最佳的松铺厚度、最佳压实遍数与压实组合;4、确定施工时的最佳施工含水量及控制方法;5、确定最佳的机械组合,整平机具、压实机具以及压实顺序和压实遍数,挖土、运输、整平、压实机具的协调与配合;6、确定现场压实度的检测方法;7、确定施工人员组成及分工,并绘制质量管理框图;因我合同段软基处理段落多、半填半挖段落多、水田段落多等实际情况,试验段的选定较困难。经过多方比较,我部现拟定在 YK53+060~YK53+160 段作为路基填筑的试验段。该段填土高度 4.95~6.5m,原地面为水田,地形较其它地方稍开阔,长度100m,平均宽度约 50m,共 5000m2,计划用土 1800m3,于 2024 年 5 月 10 日开工,于2024 年 5 月 25 日完工。1、施工准备1.1 机械选型本试验段由路基施工二队负责施工,拟投入挖掘机 2 台,宣-140 型推土机 2 台,平地机 1 台,20T 洛阳振动压路机 2 台,自卸汽车 15 台等主要施工机械,进场前检查其机械性能良好,备用条件齐全。1.2 材料选定路基填筑选用 YK54+060~YK54+180 路堑土方,现该路堑段表土已清除洁净,本标段试验室已在该段取土样做土工试验,第二总监办中心试验室做了平行试验,各项试验指标满足施工要求。1下载后可任意编辑1.3 排水系统施工 在路基两侧,项目部测量队按设计排水沟的位置和标高放样,在路基工程师的指导下,路基施工队开挖临时排水沟,并使排水通畅,降低地下水位,以利路基填筑施工。1.4 施工道路取土场通往试验段施工便道,利用黄田镇既有村道,和通往隧道进口的施工便道,既有村道经过加宽整修能够适用于施工车辆和施工机械通行。1.5 原地面处理该施工区段为水田,表土按 30cm 清除洁净,并运送至指定的弃土场。原地面将按设计要求压实,压实度按不小于 90%控制。 1.6 施工劳动力投入主要管理、技术人员姓名职务职称...
