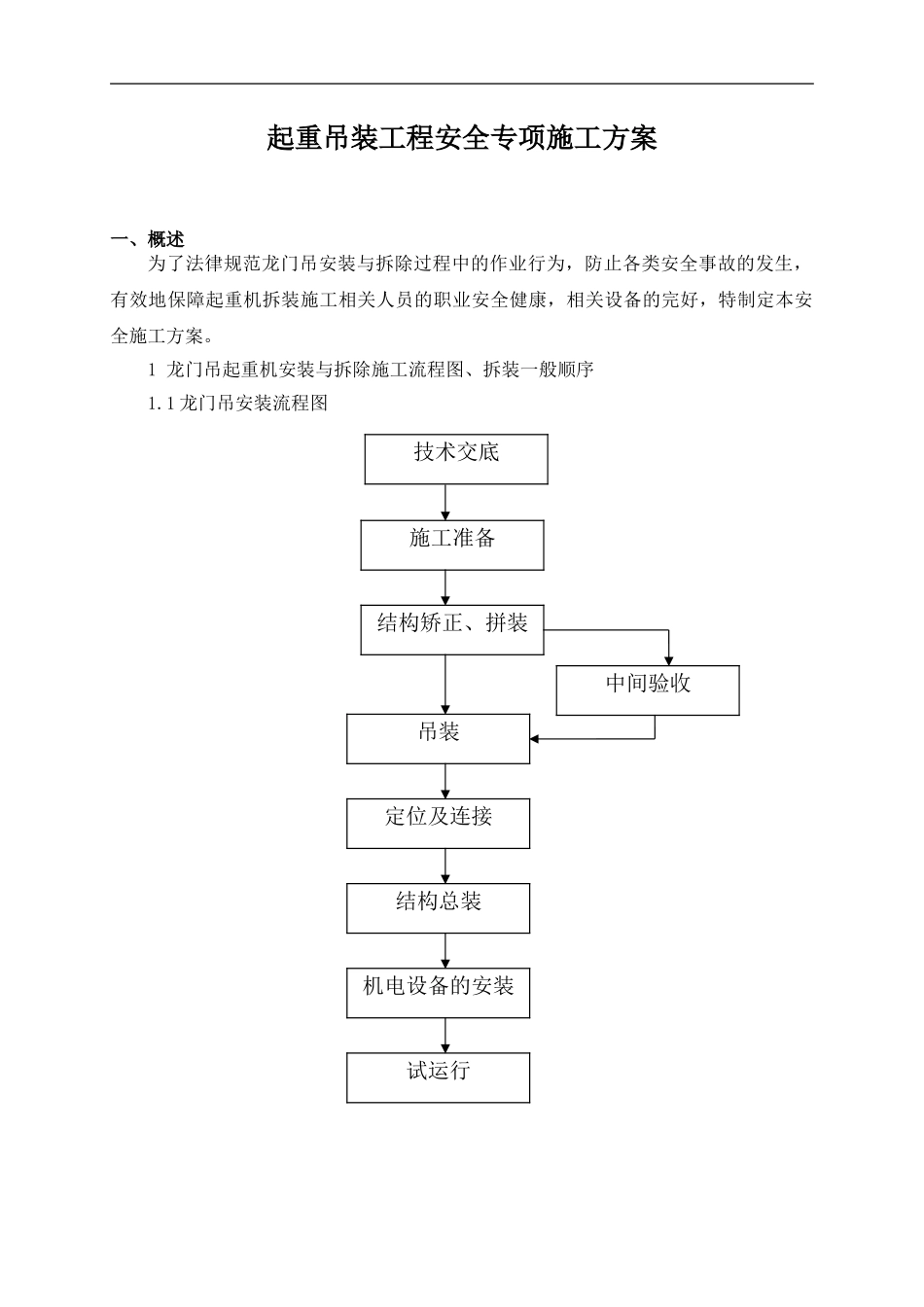

起重吊装工程安全专项施工方案一、概述为了法律规范龙门吊安装与拆除过程中的作业行为,防止各类安全事故的发生,有效地保障起重机拆装施工相关人员的职业安全健康,相关设备的完好,特制定本安全施工方案。1 龙门吊起重机安装与拆除施工流程图、拆装一般顺序1.1 龙门吊安装流程图技术交底施工准备结构矫正、拼装中间验收吊装定位及连接机电设备的安装试运行结构总装下载后可任意编辑1.2 龙门吊拆除流程图1.3 拆装一般顺序。1.3.1 龙门吊可用于仓库,货场及预制场的起重装卸作业,根据施工需要可选用不同跨度及起重量的机型。安装顺序及安全基本要求:(1)测量轨道标同及平行度,定好四组行走台车点。(2)安装四组行走台车。(将四组行走台车吊装在轨道定点上,用方木、木楔支垫好,并用钢管支撑牢固,装上夹轨器。)(3)安装底梁。(吊装前,在行走台车上搭好脚手架,待底梁吊装连接好后,用钢管支撑牢固,并用钢丝绳,手链葫芦拉好缆绳,地锚拉力不小于 3 吨。)(4)拼、安装门腿。(吊装前,在底梁上搭好脚手架,门腿吊装连接好后,用钢丝绳、手链葫芦拉好缆风绳。)(5)拼装及吊装主梁。(根据主梁重量及长度选用起重设备,在一台起重设备性能允许范围内,可采纳单机吊装,吊装前在主梁两端系上白棕绳作溜绳,以便吊装调整对位。假如主梁重量大,跨度大,可采纳两台起重设备双机抬吊,双机抬吊最大荷重不得超过两机的额定起重量之和的 75%,每机所分担荷重不得超过该机额定起重量的机电设备的拆除清点入库钢结构拆除技术交底转运施工准备竣工验收下载后可任意编辑80%,要平稳吊装。吊装前,对起重设备制动等机构进行检查,起重设备停置处地基必须平整坚实,正确选择吊具、吊点,吊点棱角处要用包角,木块支垫,以免割断吊索。指派专人指挥,并将起吊重量、幅度、高度向起重设备操作人员交底。起吊时,先将主梁吊离地面约 30 厘米后,观察起重设备制动及整车稳定状况,支腿是否松动,停置处地基是否下沉,如正常后再平稳起吊。)(6)安装操作室及变幅,起重机构。(变幅机构小车滚轮用钢丝绳捆绑固定在主梁变幅小车轨道上。)(7)安装机械、电气设备。(8)穿绕变幅、起重钢丝绳。(钢丝绳在穿绕前剖劲,以免扭绞伤人。)(9)安全装置安装及整机调试。(10)整机试运行及按规定试车验收。1.3.2 龙门吊拆除顺序与安装顺序逆退进行,拆除安全基本要求可参照安装安全基本要求。二、危险辨识龙门吊安装拆除危险辨识表序号作业内容损害类别生产的原因1...
