下载后可任意编辑1、适用范围 本作业指导书适用于承包施工线路工程的的公路(包括土大路)、铁路、通讯线及 110kV 以下电力线的跨越施工
2、各种被跨越物适用的跨越型式2
1 对于广播线及 220V 电力线,一般尽量采纳降线落地处理,不另搭设跨越架,但事先必须征得户主同意后方可进行
降线后应作好保护工作,施工结束后,应立即予以恢复
对于跨越房屋时,采纳单面三角钢管跨越架或在房顶绑扎“马腿”渡过牵引绳,并设专人看守
2 对于 380V 电力线亦可采纳降线落地处理;若长时间停电困难,可搭设跨越架或采纳相应规格的电缆线过渡(电缆线应埋入地下)
3 对电缆通讯线,应尽量降到地面,并要有保护通讯电缆措施;无法降落的应搭设跨越架
4 在被跨越线路实行降线措施时,对降落段两端要做好补强措施,并在降落段内设专人看守
5 对所跨 10kV 及以上电力线、公路(包括土大路)、三级以上通讯线、光缆必须搭设跨越架
3、跨越架的常用材料3
1 架身:现有的定型工具,为钢管与圆钢焊成的边长为 330mm 的等边三角形断面 4m(60kg 重)及 2m(32kg 重)的立柱和□400 断面的 3m 及1
5m 抱杆,段与段之间用 M16×35 螺栓连接
2 拉线:通常用 ф9~ф11 的钢丝绳
3 封顶:通常为毛竹、杉木、钢丝绳、棕绳、尼龙绳与尼龙封顶网(3m×4m 与 4m×6m,网孔为 250mm×250mm )等
4 锚固:钻桩、钢轨桩、角钢桩与地锚等
4、跨越架施工的一般要求4

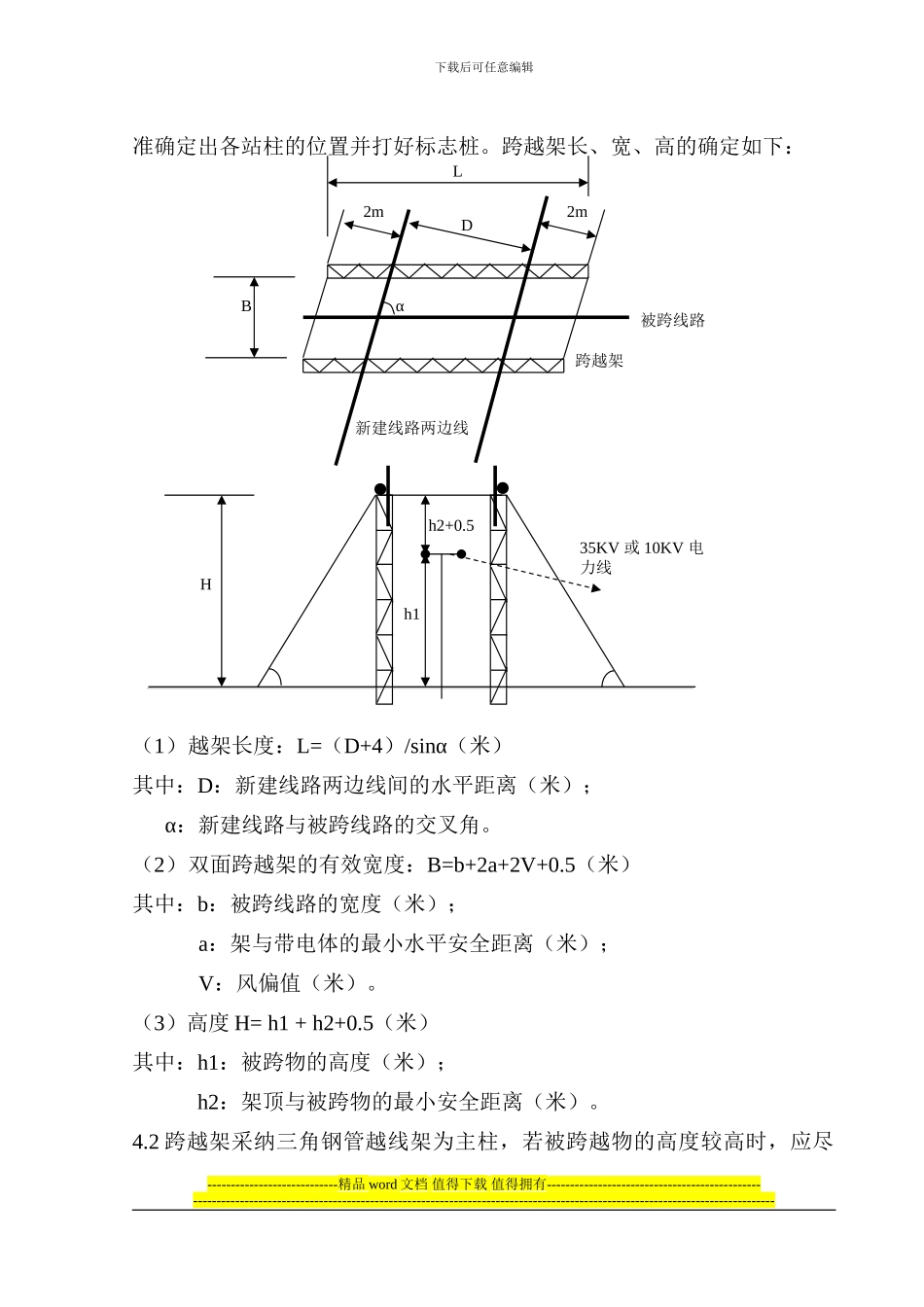

1 每处跨越架搭设前,应用经纬仪测量被跨物的长、宽、高及与新建线路的交叉角,再结合有关要求,计算出架子的有关尺寸,然后现场放样,----------------------------精品 word 文档 值得下载 值得拥有-----------------------------------
