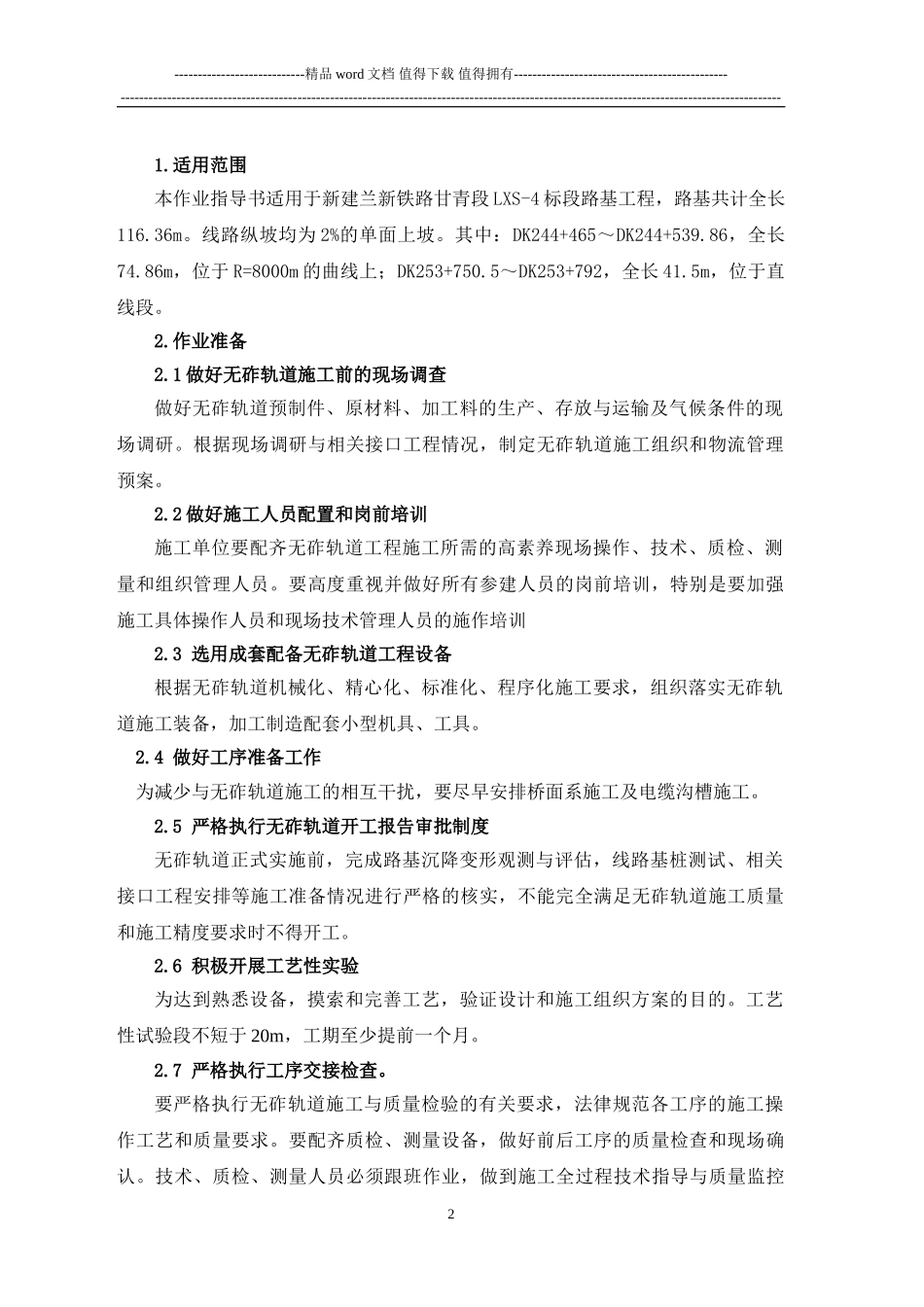

下载后可任意编辑本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品文档1【精品 word 文档、可以自由编辑!】 路基地段 CRTS I 型双块式无砟道床施工作业指导书----------------------------精品 word 文档 值得下载 值得拥有--------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------------1.适用范围本作业指导书适用于新建兰新铁路甘青段 LXS-4 标段路基工程,路基共计全长116.36m。线路纵坡均为 2%的单面上坡。其中:DK244+465~DK244+539.86,全长74.86m,位于 R=8000m 的曲线上;DK253+750.5~DK253+792,全长 41.5m,位于直线段。2.作业准备 2.1 做好无砟轨道施工前的现场调查做好无砟轨道预制件、原材料、加工料的生产、存放与运输及气候条件的现场调研。根据现场调研与相关接口工程情况,制定无砟轨道施工组织和物流管理预案。 2.2 做好施工人员配置和岗前培训施工单位要配齐无砟轨道工程施工所需的高素养现场操作、技术、质检、测量和组织管理人员。要高度重视并做好所有参建人员的岗前培训,特别是要加强施工具体操作人员和现场技术管理人员的施作培训 2.3 选用成套配备无砟轨道工程设备根据无砟轨道机械化、精心化、标准化、程序化施工要求,组织落实无砟轨道施工装备,加工制造配套小型机具、工具。 2.4 做好工序准备工作 为减少与无砟轨道施工的相互干扰,要尽早安排桥面系施工及电缆沟槽施工。2.5 严格执行无砟轨道开工报告审批制度无砟轨道正式实施前,完成路基沉降变形观测与评估,线路基桩测试、相关接口工程安排等施工准备情况进行严格的核实,不能完全满足无砟轨道施工质量和施工精度要求时不得开工。2.6 积极开展工艺性实验为达到熟悉设备,摸索和完善工艺,验证设计和施工组织方案的目的。工艺性试验段不短于 20m,工期至少提前一个月。2.7 严格执行工序交接检查。要严格执行无砟轨道施工与质量检验的有关要求,法律规范各工序的施工操作工艺和质量要求。要配齐质检、测量设备,做好前后工序的质量检查和现场确认。技术、质检、测量人员必须跟班作业,做到施工全过程技术指导与质量监控2下载后可任意编辑要做好原材料的进场检验,确保材料合格,施工过程中按法律规范要求做好试验抽检、验证工装,指导施工。3.技术要求3.1 路基地段无砟轨道...
