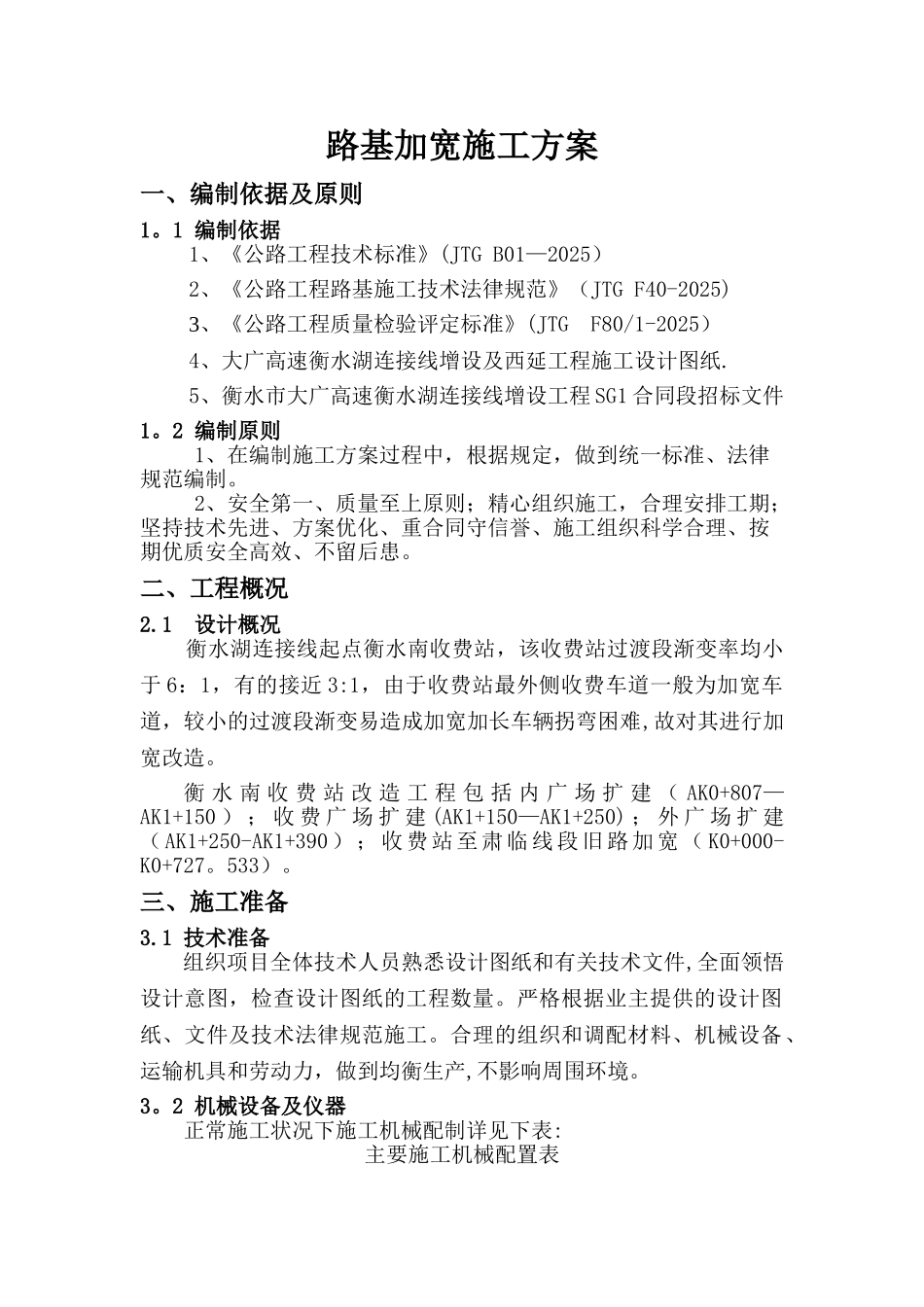

路基加宽施工方案一、编制依据及原则1
1 编制依据1、《公路工程技术标准》(JTG B01—2025)2、《公路工程路基施工技术法律规范》(JTG F40-2025)3、《公路工程质量检验评定标准》(JTG F80/1-2025)4、大广高速衡水湖连接线增设及西延工程施工设计图纸
5、衡水市大广高速衡水湖连接线增设工程 SG1 合同段招标文件1
2 编制原则 1、在编制施工方案过程中,根据规定,做到统一标准、法律规范编制
2、安全第一、质量至上原则;精心组织施工,合理安排工期;坚持技术先进、方案优化、重合同守信誉、施工组织科学合理、按期优质安全高效、不留后患
二、工程概况2
1 设计概况 衡水湖连接线起点衡水南收费站,该收费站过渡段渐变率均小于 6:1,有的接近 3:1,由于收费站最外侧收费车道一般为加宽车道,较小的过渡段渐变易造成加宽加长车辆拐弯困难,故对其进行加宽改造
衡 水 南 收 费 站 改 造 工 程 包 括 内 广 场 扩 建 ( AK0+807—AK1+150 ) ; 收 费 广 场 扩 建 (AK1+150—AK1+250) ; 外 广 场 扩 建( AK1+250-AK1+390 ) ; 收 费 站 至 肃 临 线 段 旧 路 加 宽 ( K0+000-K0+727
三、施工准备3
1 技术准备 组织项目全体技术人员熟悉设计图纸和有关技术文件,全面领悟设计意图,检查设计图纸的工程数量
严格根据业主提供的设计图纸、文件及技术法律规范施工
合理的组织和调配材料、机械设备、运输机具和劳动力,做到均衡生产,不影响周围环境

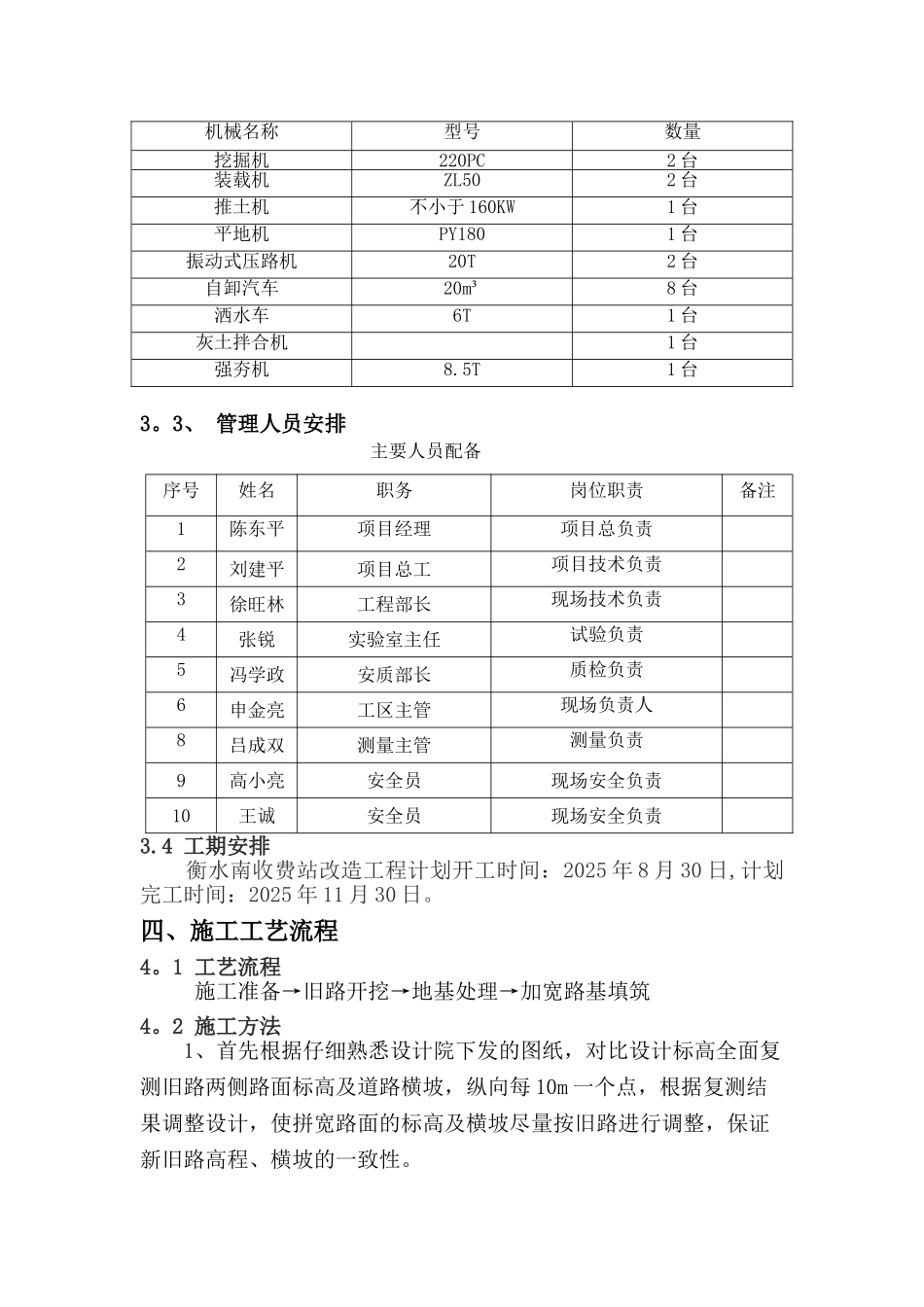

2 机械设备及仪器 正常施工状况下施工机械配制详见下表:主要施工机械配置表3

3、 管理人员安排 主要人员配备 序号姓名职务岗位职责备注1陈东平项目经理项目总负责2刘建平项目总工项目技术负责3徐旺林工程部长现场技术负责4张锐实验室
