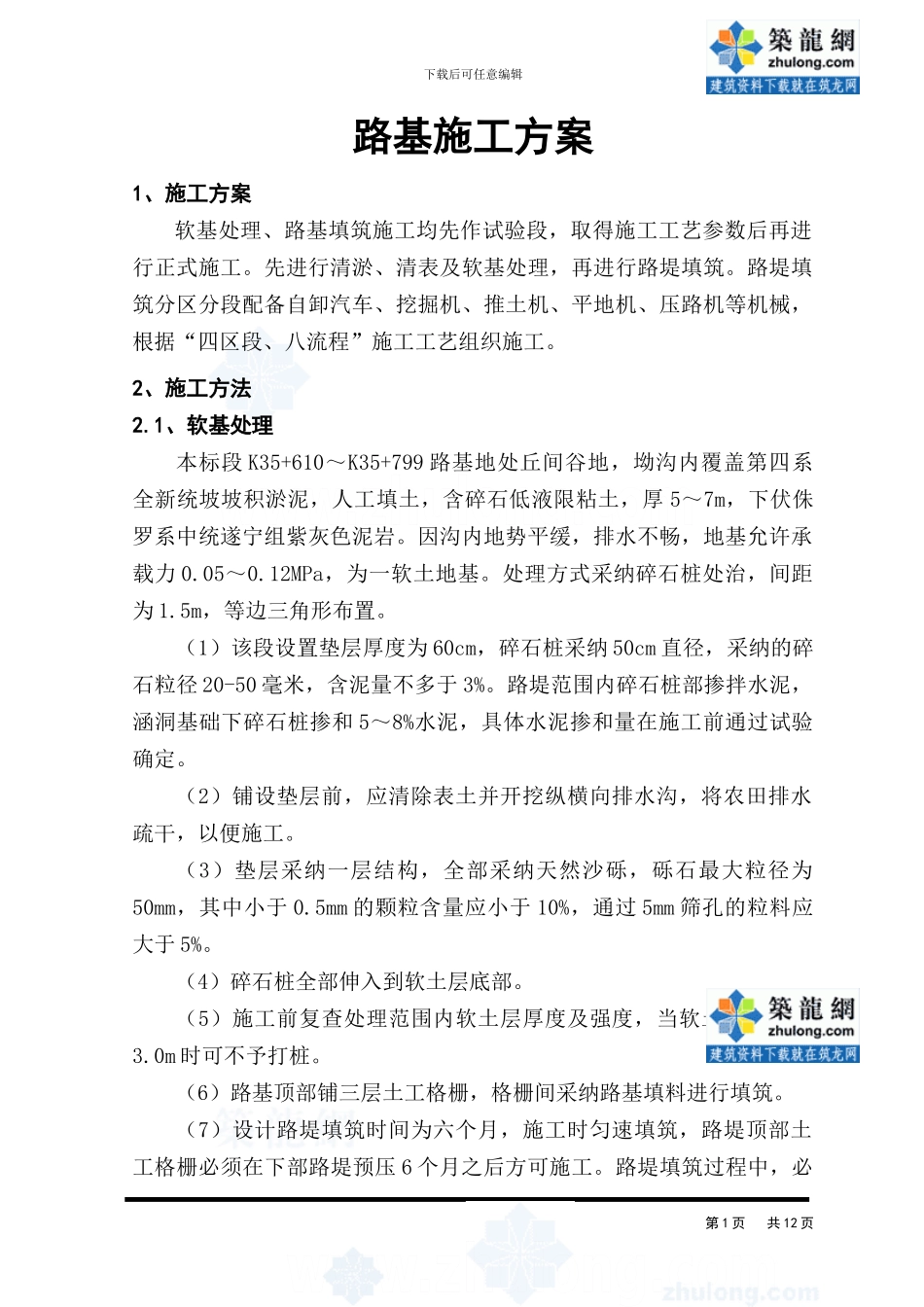

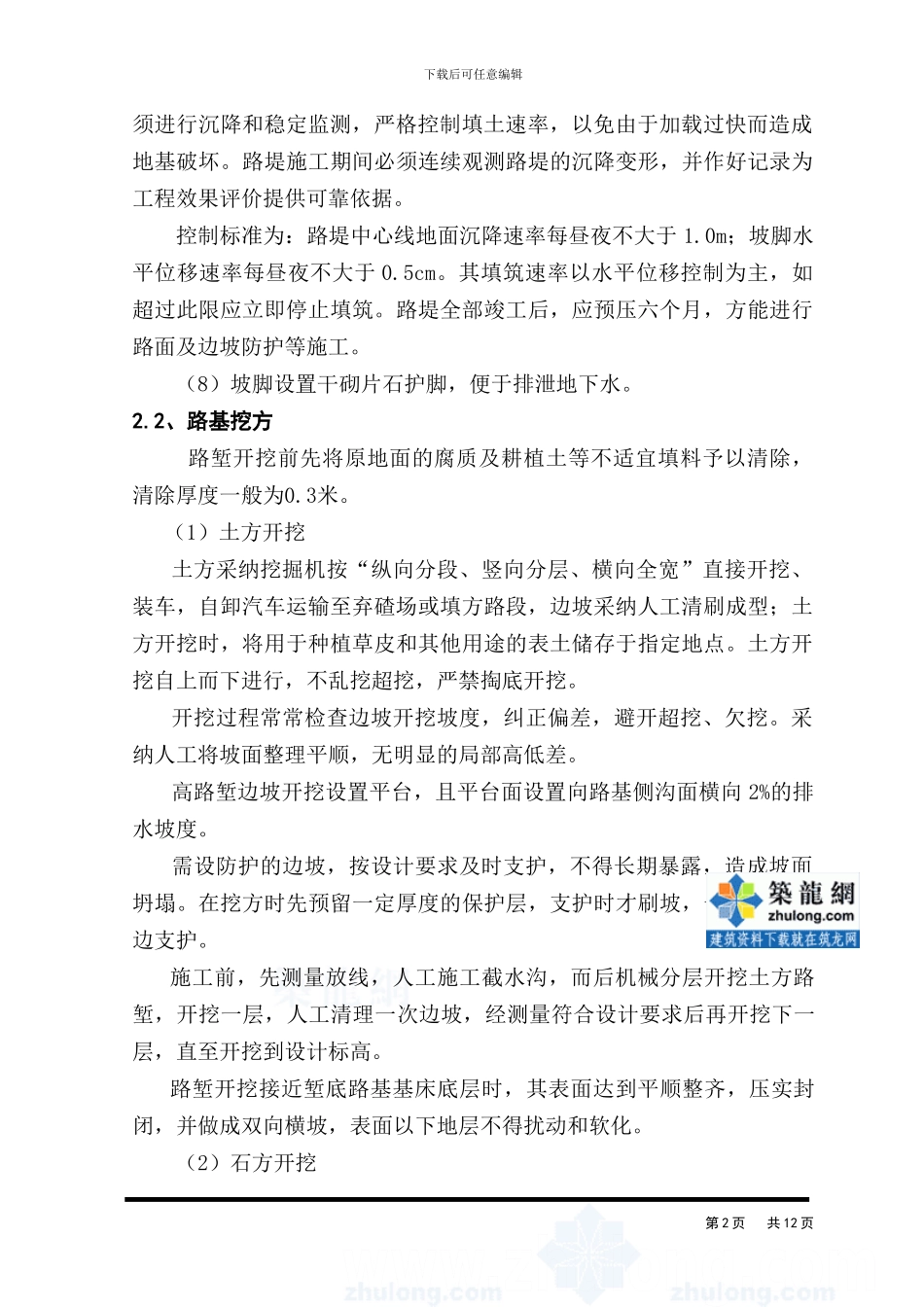

下载后可任意编辑路基施工方案1、施工方案软基处理、路基填筑施工均先作试验段,取得施工工艺参数后再进行正式施工
先进行清淤、清表及软基处理,再进行路堤填筑
路堤填筑分区分段配备自卸汽车、挖掘机、推土机、平地机、压路机等机械,根据“四区段、八流程”施工工艺组织施工
2、施工方法2
1、软基处理本标段 K35+610~K35+799 路基地处丘间谷地,坳沟内覆盖第四系全新统坡坡积淤泥,人工填土,含碎石低液限粘土,厚 5~7m,下伏侏罗系中统遂宁组紫灰色泥岩
因沟内地势平缓,排水不畅,地基允许承载力 0
12MPa,为一软土地基
处理方式采纳碎石桩处治,间距为 1
5m,等边三角形布置
(1)该段设置垫层厚度为 60cm,碎石桩采纳 50cm 直径,采纳的碎石粒径 20-50 毫米,含泥量不多于 3%
路堤范围内碎石桩部掺拌水泥,涵洞基础下碎石桩掺和 5~8%水泥,具体水泥掺和量在施工前通过试验确定
(2)铺设垫层前,应清除表土并开挖纵横向排水沟,将农田排水疏干,以便施工
(3)垫层采纳一层结构,全部采纳天然沙砾,砾石最大粒径为50mm,其中小于 0
5mm 的颗粒含量应小于 10%,通过 5mm 筛孔的粒料应大于 5%
(4)碎石桩全部伸入到软土层底部
(5)施工前复查处理范围内软土层厚度及强度,当软土厚度小于3
0m 时可不予打桩
(6)路基顶部铺三层土工格栅,格栅间采纳路基填料进行填筑
(7)设计路堤填筑时间为六个月,施工时匀速填筑,路堤顶部土工格栅必须在下部路堤预压 6 个月之后方可施工
路堤填筑过程中,必第 1 页 共 12 页下载后可任意编辑须进行沉降和稳定监测,严格控制填土速率,以免由于加载过快而造成地基破坏
路堤施工期间必须连续观测路堤的沉降变形,并作好记录为工程效果评价提供可靠依据
控制标准为:路堤中心线地面沉降速率每昼夜不大于 1
0m;坡脚水平位移速
