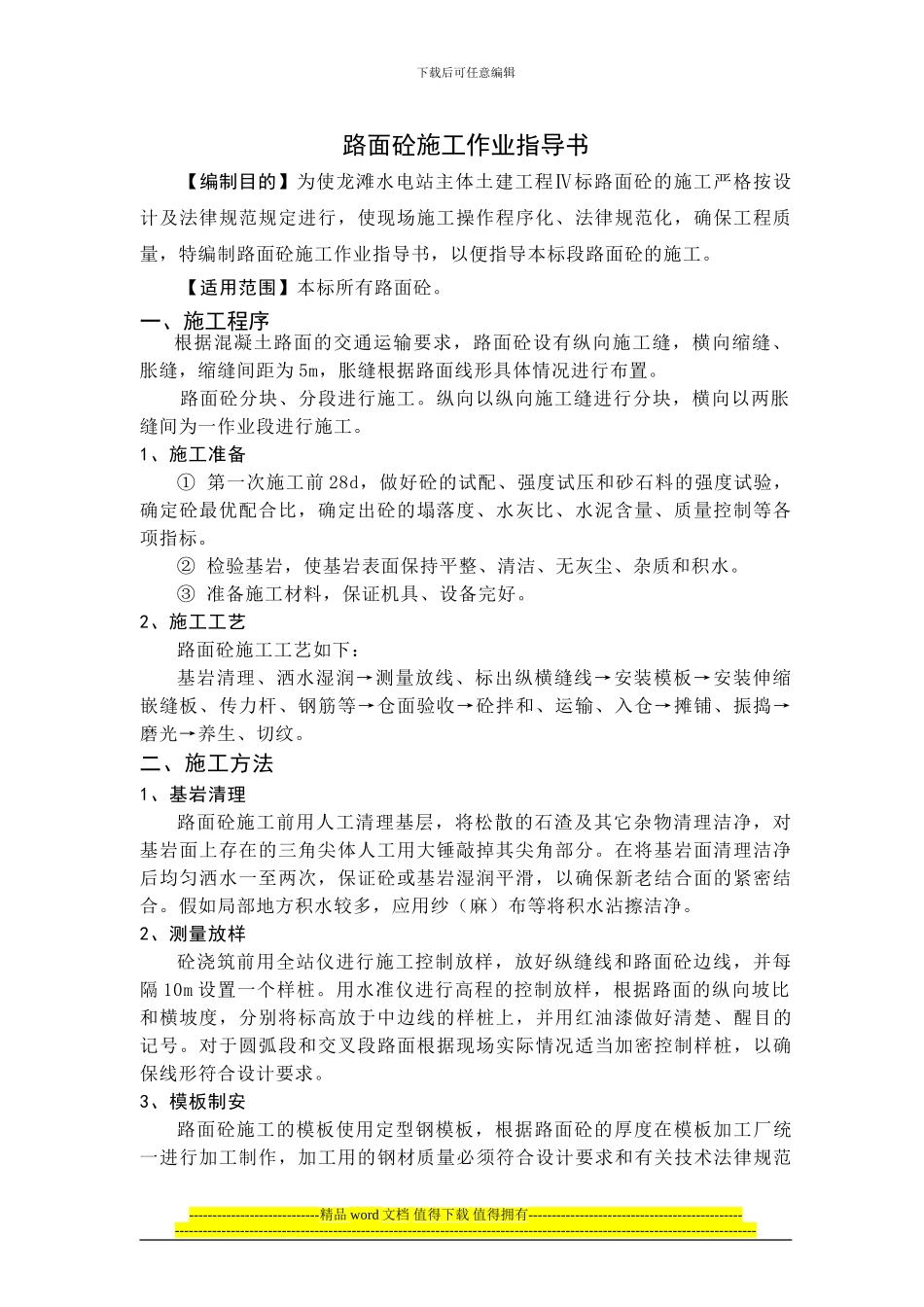

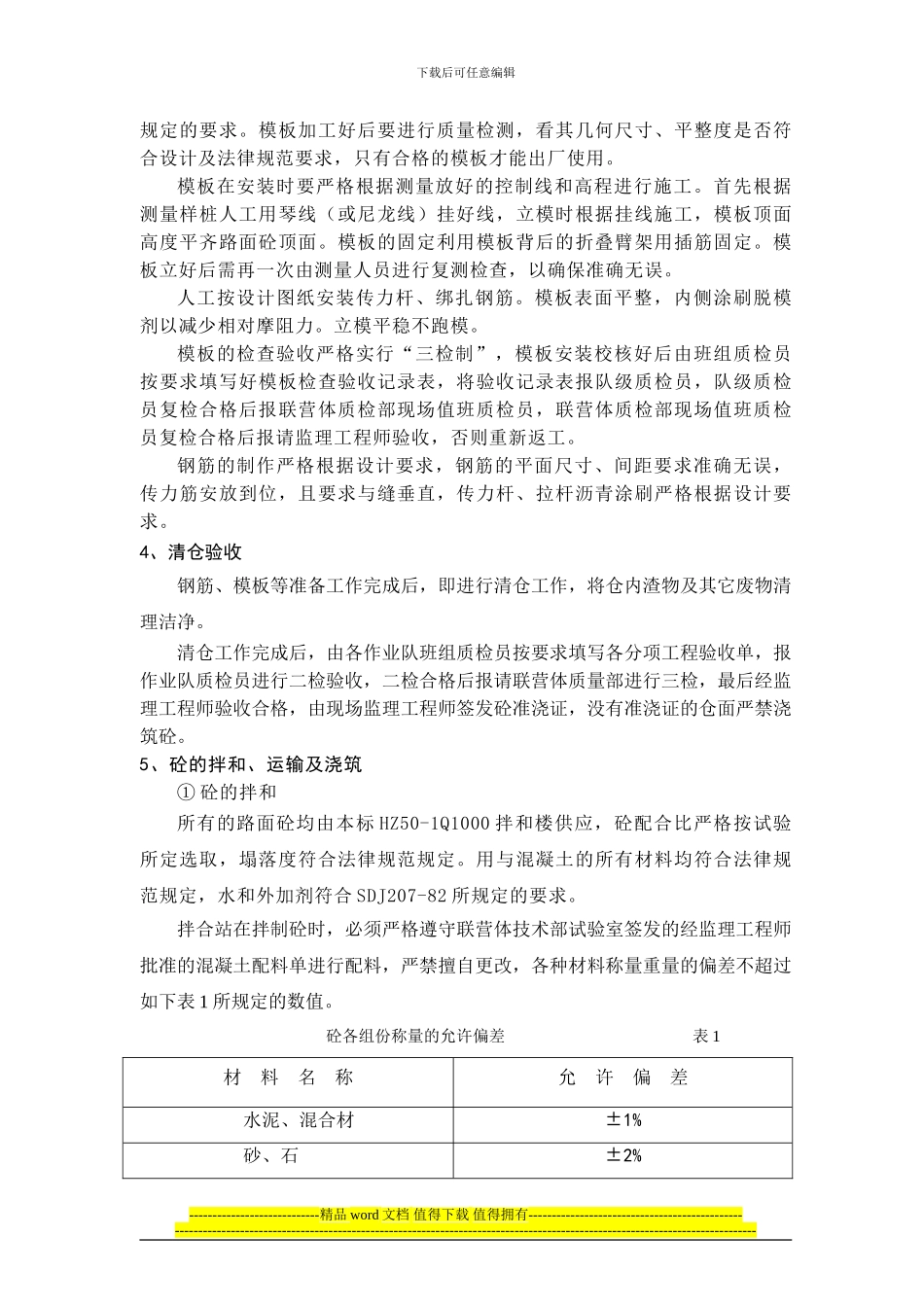

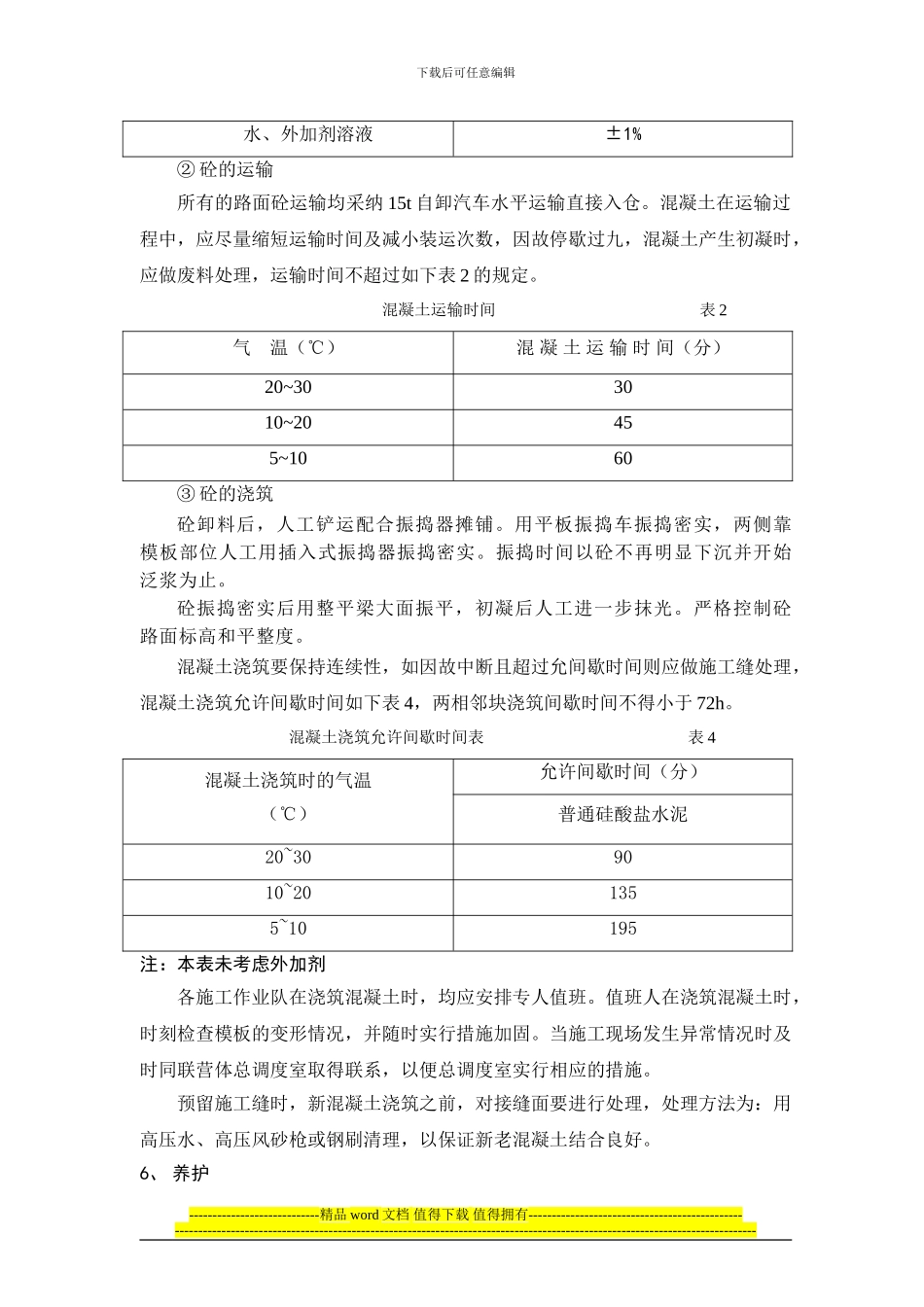

下载后可任意编辑路面砼施工作业指导书【编制目的】为使龙滩水电站主体土建工程Ⅳ标路面砼的施工严格按设计及法律规范规定进行,使现场施工操作程序化、法律规范化,确保工程质量,特编制路面砼施工作业指导书,以便指导本标段路面砼的施工。【适用范围】本标所有路面砼。一、施工程序根据混凝土路面的交通运输要求,路面砼设有纵向施工缝,横向缩缝、胀缝,缩缝间距为 5m,胀缝根据路面线形具体情况进行布置。路面砼分块、分段进行施工。纵向以纵向施工缝进行分块,横向以两胀缝间为一作业段进行施工。1、施工准备① 第一次施工前 28d,做好砼的试配、强度试压和砂石料的强度试验,确定砼最优配合比,确定出砼的塌落度、水灰比、水泥含量、质量控制等各项指标。② 检验基岩,使基岩表面保持平整、清洁、无灰尘、杂质和积水。③ 准备施工材料,保证机具、设备完好。2、施工工艺路面砼施工工艺如下:基岩清理、洒水湿润→测量放线、标出纵横缝线→安装模板→安装伸缩嵌缝板、传力杆、钢筋等→仓面验收→砼拌和、运输、入仓→摊铺、振捣→磨光→养生、切纹。二、施工方法1、基岩清理路面砼施工前用人工清理基层,将松散的石渣及其它杂物清理洁净,对基岩面上存在的三角尖体人工用大锤敲掉其尖角部分。在将基岩面清理洁净后均匀洒水一至两次,保证砼或基岩湿润平滑,以确保新老结合面的紧密结合。假如局部地方积水较多,应用纱(麻)布等将积水沾擦洁净。2、测量放样砼浇筑前用全站仪进行施工控制放样,放好纵缝线和路面砼边线,并每隔 10m 设置一个样桩。用水准仪进行高程的控制放样,根据路面的纵向坡比和横坡度,分别将标高放于中边线的样桩上,并用红油漆做好清楚、醒目的记号。对于圆弧段和交叉段路面根据现场实际情况适当加密控制样桩,以确保线形符合设计要求。3、模板制安路面砼施工的模板使用定型钢模板,根据路面砼的厚度在模板加工厂统一进行加工制作,加工用的钢材质量必须符合设计要求和有关技术法律规范----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑规定的要求。模板加工好后要进行质量检测,看其几何尺寸、平整度是否符合设计及法律规范要求,只有合格的模板才能出厂使用。模板在安装时要严格根据测量放...
