下载后可任意编辑 转塘象山 等 7 个农转居多层公寓 D-14 组团 项目部HH 泡沫混凝土施工方案编制人:刘明昊审核人:2024 年 4 月 18 日泡沫混凝土转塘 1# 、 2# 、 4# 、 5# 楼屋面 施工方案下载后可任意编辑一,工程概况建 设 单 位: 杭州之江国家旅游度假区农转居多层公寓建设管理中心;总承包单位: 中设建工集团有限公司 ;监 理 单 位: 德清县建设监理有限公司 ;本工程屋面总面积为 1257M2,找坡施工面积约为 1257M2 ,泡沫混凝平均厚度约为 13
3cm,工程量约为 167
5M3;届时泡沫砼以实际完成工程量为结算
由中设建工集团有限公司承建泡沫混凝土工程
二、施工部署2
1、主要的施工机械设备根据本工程的特点,我公司为保证工程进度和质量,安排足够的机械设备,具体设备见下表:序 号设备名称型 号单 位数 量单机耗电量(KW)1泡沫混凝土设备60A台110
52搅拌机60A台12
53上料机60A台12
14水准仪DS3台15钢尺50m把16卷尺5m把12

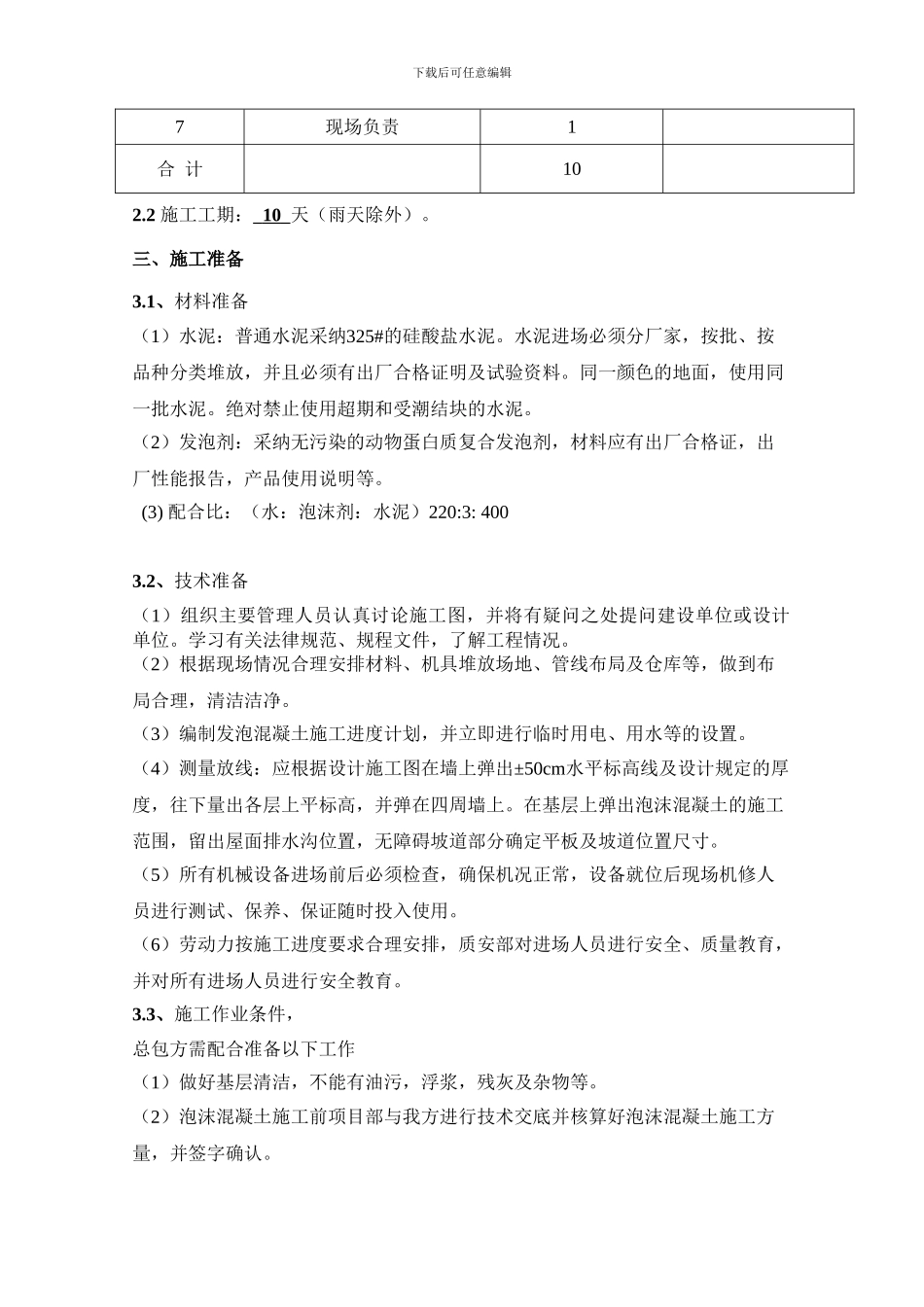

2、劳动力准备序 号工 种人 数备 注1运输工22搅拌工23加料工24发泡工15项目负责人16技术负责1下载后可任意编辑7现场负责1合 计102
2 施工工期: 10 天(雨天除外)
三、施工准备3
1、材料准备(1)水泥:普通水泥采纳325#的硅酸盐水泥
水泥进场必须分厂家,按批、按品种分类堆放,并且必须有出厂合格证明及试验资料
同一颜色的地面,使用同一批水泥
绝对禁止使用超期和受潮结块的水泥
(2)发泡剂:采纳无污染的动物蛋白质复合发泡剂,材料应有出厂合格证,出厂性能报告,产品使用说明等
(3) 配合比:(水:泡沫剂:水泥)220:3: 4003
2、技术准备(1)组织主要管理人员认真讨论施工图,并将有疑问之处提问建设单位或设计单位
学习有关法律规范、规程文件,了解工程情况
