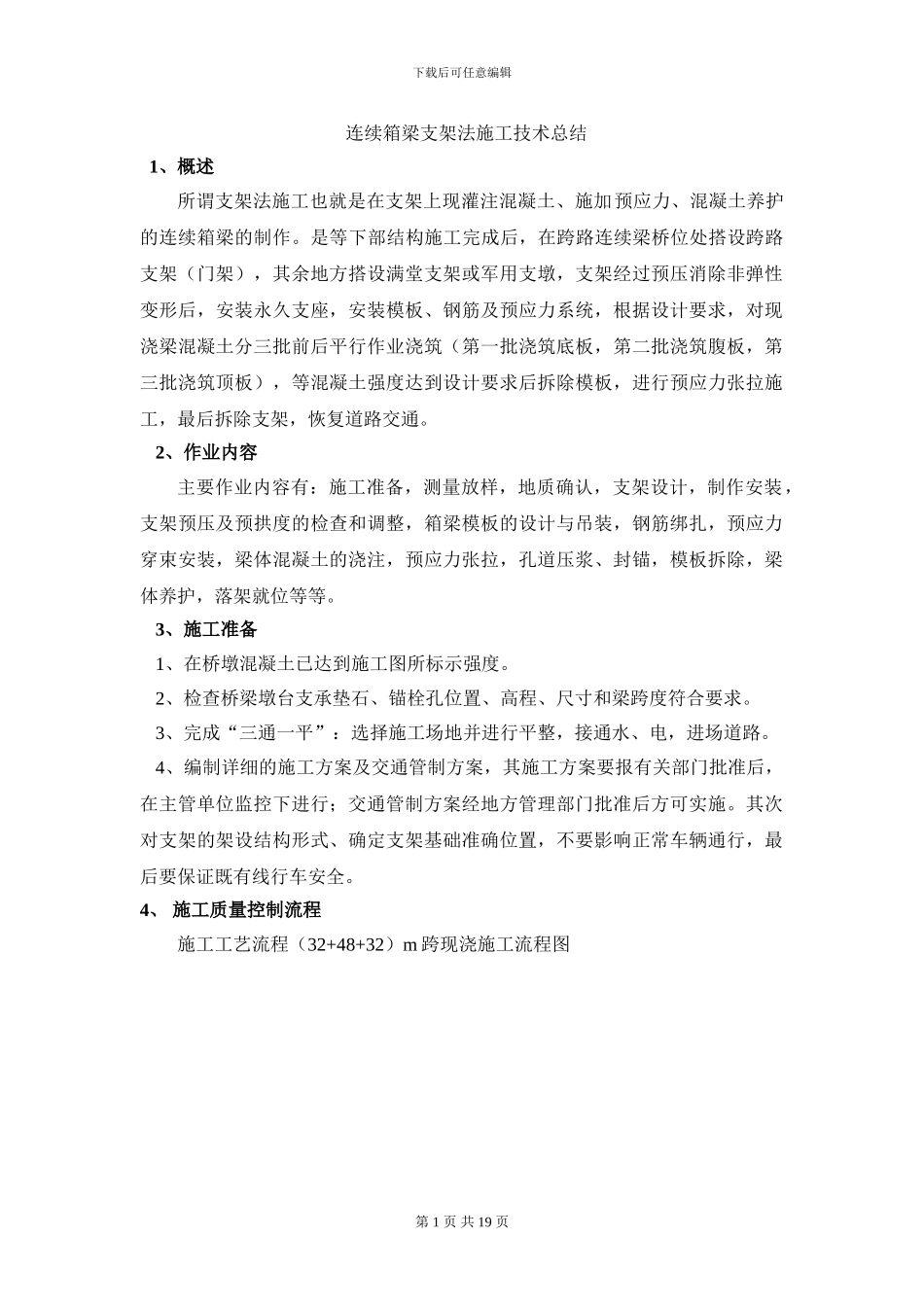

下载后可任意编辑连续箱梁支架法施工技术总结1、概述所谓支架法施工也就是在支架上现灌注混凝土、施加预应力、混凝土养护的连续箱梁的制作
是等下部结构施工完成后,在跨路连续梁桥位处搭设跨路支架(门架),其余地方搭设满堂支架或军用支墩,支架经过预压消除非弹性变形后,安装永久支座,安装模板、钢筋及预应力系统,根据设计要求,对现浇梁混凝土分三批前后平行作业浇筑(第一批浇筑底板,第二批浇筑腹板,第三批浇筑顶板),等混凝土强度达到设计要求后拆除模板,进行预应力张拉施工,最后拆除支架,恢复道路交通
2、作业内容主要作业内容有:施工准备,测量放样,地质确认,支架设计,制作安装,支架预压及预拱度的检查和调整,箱梁模板的设计与吊装,钢筋绑扎,预应力穿束安装,梁体混凝土的浇注,预应力张拉,孔道压浆、封锚,模板拆除,梁体养护,落架就位等等
3、施工准备1、在桥墩混凝土已达到施工图所标示强度
2、检查桥梁墩台支承垫石、锚栓孔位置、高程、尺寸和梁跨度符合要求
3、完成“三通一平”:选择施工场地并进行平整,接通水、电,进场道路
4、编制详细的施工方案及交通管制方案,其施工方案要报有关部门批准后,在主管单位监控下进行;交通管制方案经地方管理部门批准后方可实施
其次对支架的架设结构形式、确定支架基础准确位置,不要影响正常车辆通行,最后要保证既有线行车安全

4、 施工质量控制流程施工工艺流程(32+48+32)m 跨现浇施工流程图第 1 页 共 19 页下载后可任意编辑5、 连续梁支架施工支架设计原则结构的允许荷载应满足实际荷载要求,具有足够的强度、刚度,抗局部变形;保证底模拼装、高程控制以及落梁方便;构件制作经济,拆装方便;基础牢固,控制沉降
① 支架基础在搭设碗扣式钢管支架范围内,支架基础必须安全牢固,不得出现不均匀沉降
其基础类型、面积和厚度应根据支架结构形式、受力情况、地基承载力等条件确定

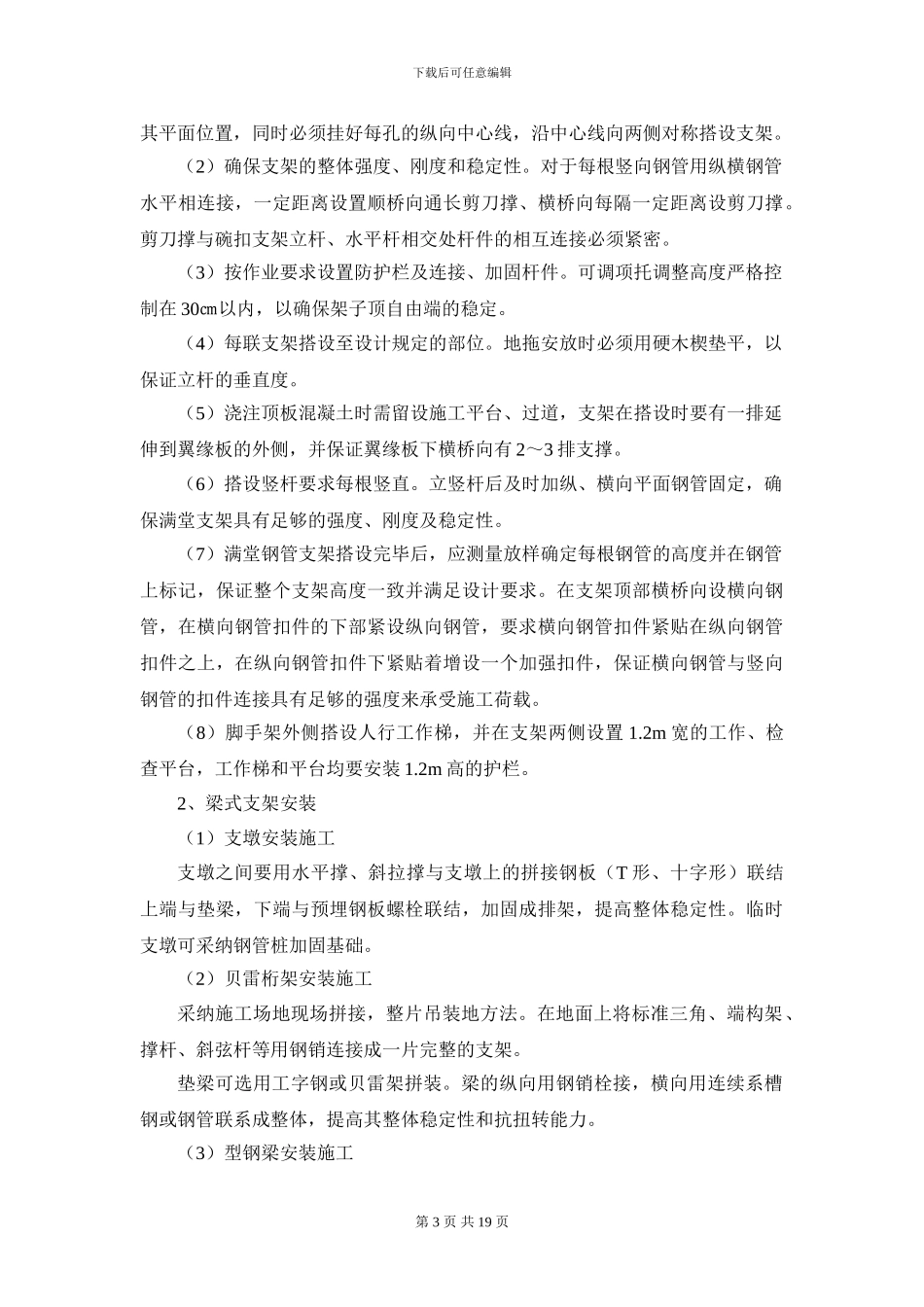

同时做好地面的
