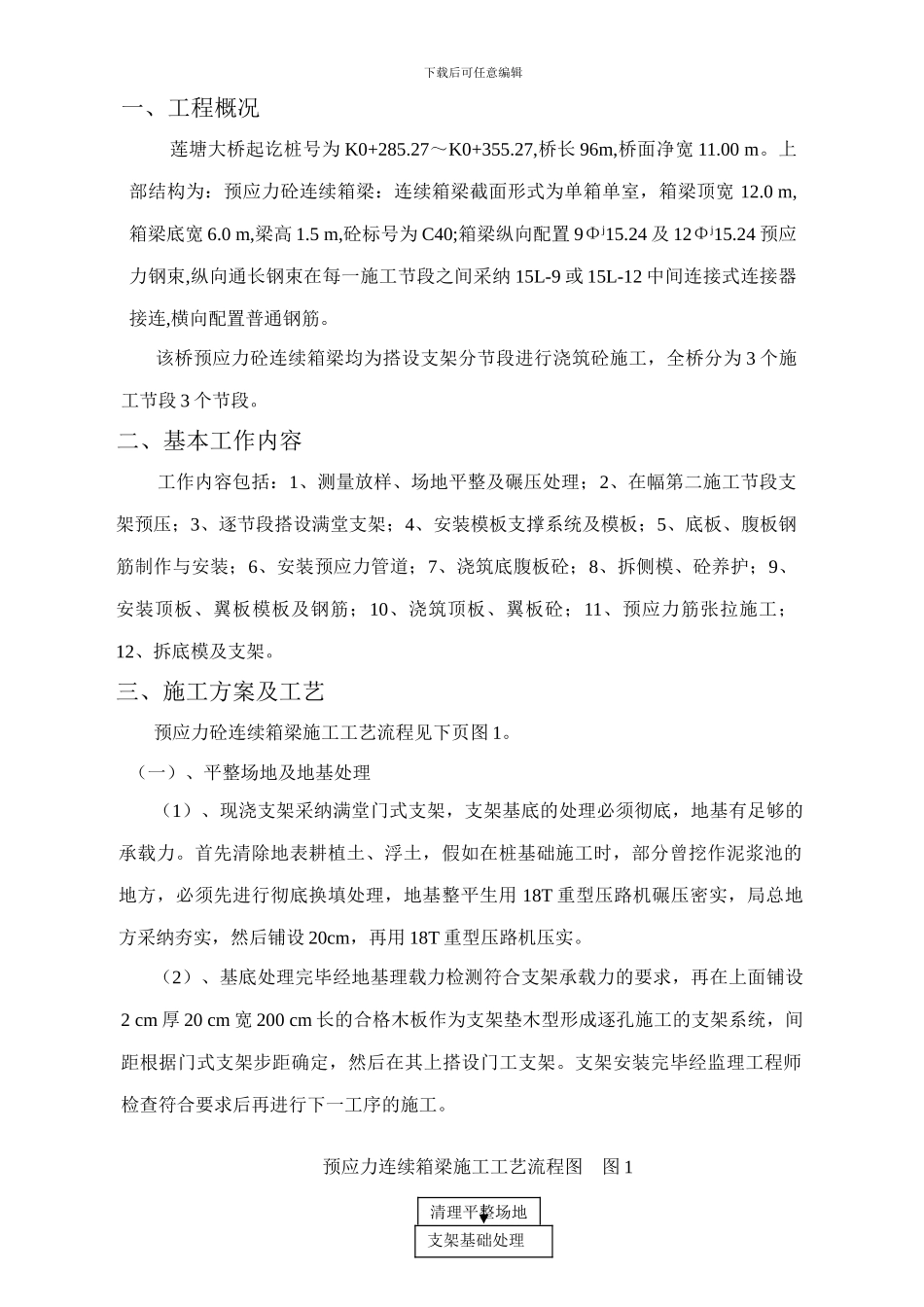

下载后可任意编辑连续箱梁施工方案下载后可任意编辑一、工程概况莲塘大桥起讫桩号为 K0+285
27~K0+355
27,桥长 96m,桥面净宽 11
上部结构为:预应力砼连续箱梁:连续箱梁截面形式为单箱单室,箱梁顶宽 12
0 m,箱梁底宽 6
0 m,梁高 1
5 m,砼标号为 C40;箱梁纵向配置 9Φj15
24 及 12Φj15
24 预应力钢束,纵向通长钢束在每一施工节段之间采纳 15L-9 或 15L-12 中间连接式连接器接连,横向配置普通钢筋
该桥预应力砼连续箱梁均为搭设支架分节段进行浇筑砼施工,全桥分为 3 个施工节段 3 个节段
二、基本工作内容工作内容包括:1、测量放样、场地平整及碾压处理;2、在幅第二施工节段支架预压;3、逐节段搭设满堂支架;4、安装模板支撑系统及模板;5、底板、腹板钢筋制作与安装;6、安装预应力管道;7、浇筑底腹板砼;8、拆侧模、砼养护;9、安装顶板、翼板模板及钢筋;10、浇筑顶板、翼板砼;11、预应力筋张拉施工;12、拆底模及支架

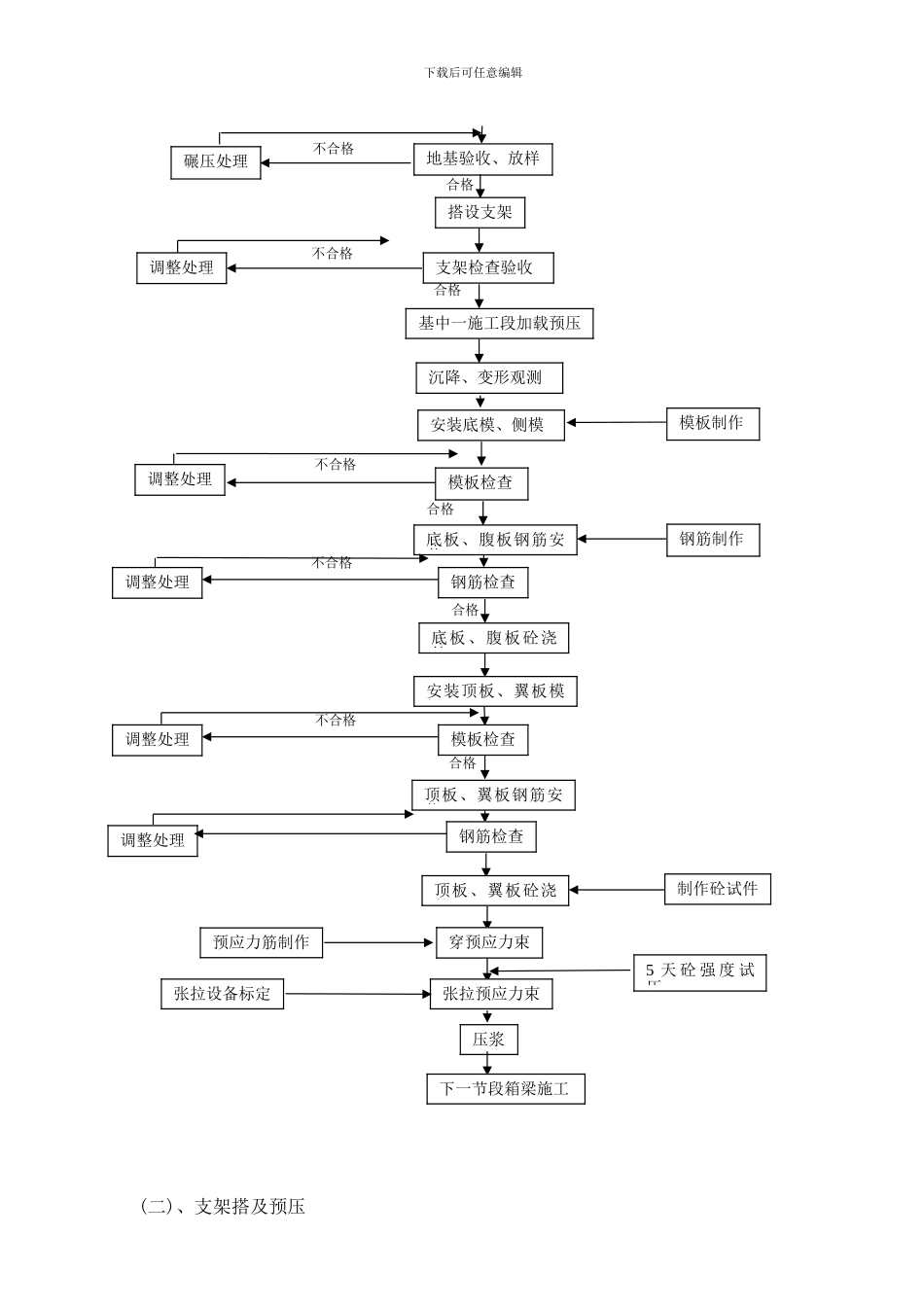

三、施工方案及工艺预应力砼连续箱梁施工工艺流程见下页图 1
(一)、平整场地及地基处理(1)、现浇支架采纳满堂门式支架,支架基底的处理必须彻底,地基有足够的承载力
首先清除地表耕植土、浮土,假如在桩基础施工时,部分曾挖作泥浆池的地方,必须先进行彻底换填处理,地基整平生用 18T 重型压路机碾压密实,局总地方采纳夯实,然后铺设 20cm,再用 18T 重型压路机压实
(2)、基底处理完毕经地基理载力检测符合支架承载力的要求,再在上面铺设2 cm 厚 20 cm 宽 200 cm 长的合格木板作为支架垫木型形成逐孔施工的支架系统,间距根据门式支架步距确定,然后在其上搭设门工支架
支架安装完毕经监理工程师检查符合要求后再进行下一工序的施工
预应力连续箱梁施工工艺流程图 图 1清理平整场地支架基础处
