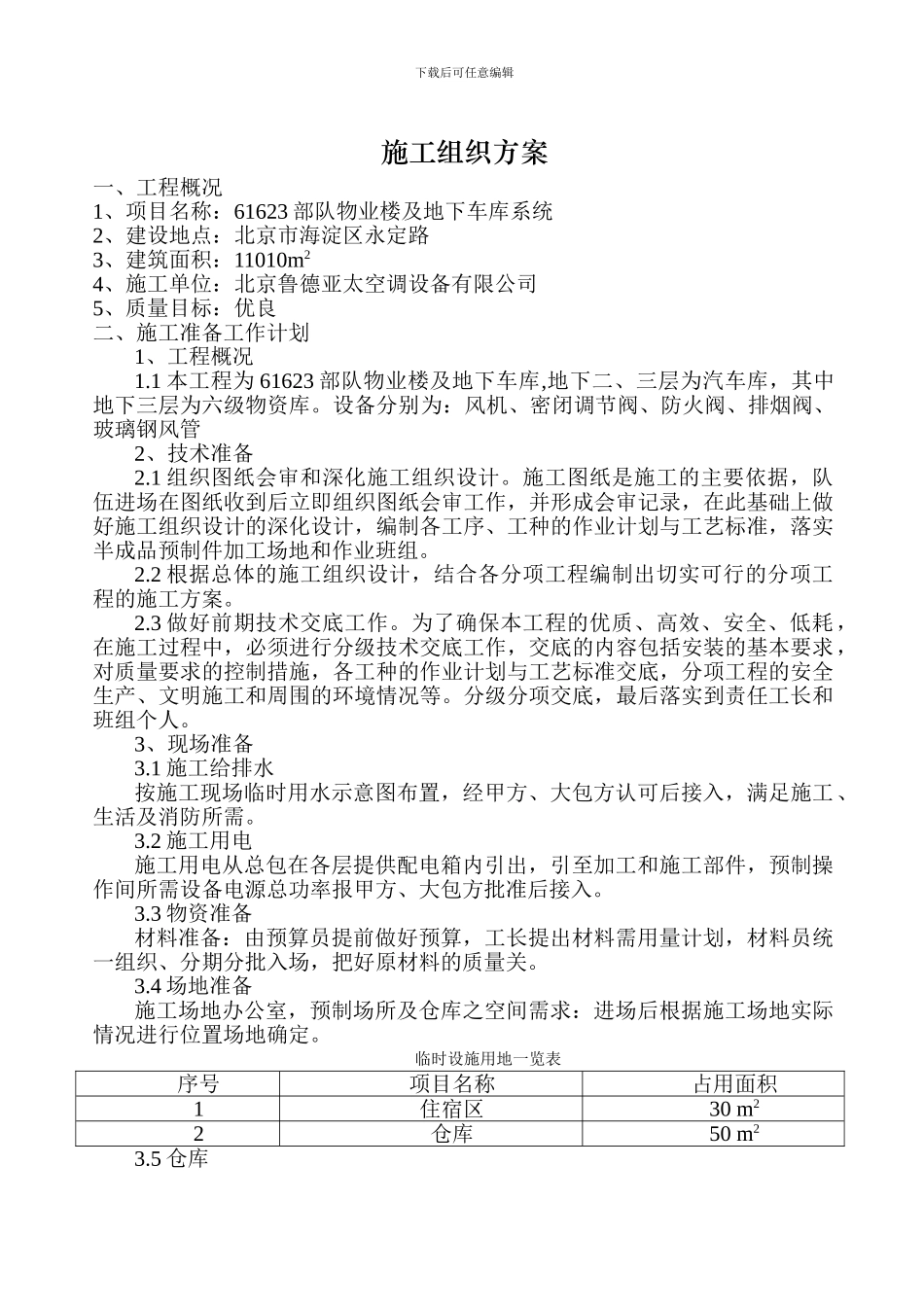

下载后可任意编辑施工组织方案一、工程概况1、项目名称:61623 部队物业楼及地下车库系统2、建设地点:北京市海淀区永定路3、建筑面积:11010m24、施工单位:北京鲁德亚太空调设备有限公司 5、质量目标:优良二、施工准备工作计划1、工程概况1
1 本工程为 61623 部队物业楼及地下车库,地下二、三层为汽车库,其中地下三层为六级物资库
设备分别为:风机、密闭调节阀、防火阀、排烟阀、玻璃钢风管 2、技术准备2
1 组织图纸会审和深化施工组织设计
施工图纸是施工的主要依据,队伍进场在图纸收到后立即组织图纸会审工作,并形成会审记录,在此基础上做好施工组织设计的深化设计,编制各工序、工种的作业计划与工艺标准,落实半成品预制件加工场地和作业班组
2 根据总体的施工组织设计,结合各分项工程编制出切实可行的分项工程的施工方案
3 做好前期技术交底工作
为了确保本工程的优质、高效、安全、低耗,在施工过程中,必须进行分级技术交底工作,交底的内容包括安装的基本要求,对质量要求的控制措施,各工种的作业计划与工艺标准交底,分项工程的安全生产、文明施工和周围的环境情况等
分级分项交底,最后落实到责任工长和班组个人
3、现场准备3
1 施工给排水按施工现场临时用水示意图布置,经甲方、大包方认可后接入,满足施工、生活及消防所需
2 施工用电施工用电从总包在各层提供配电箱内引出,引至加工和施工部件,预制操作间所需设备电源总功率报甲方、大包方批准后接入
3 物资准备材料准备:由预算员提前做好预算,工长提出材料需用量计划,材料员统一组织、分期分批入场,把好原材料的质量关
4 场地准备施工场地办公室,预制场所及仓库之空间需求:进场后根据施工场地实际情况进行位置场地确定
临时设施用地一览表序号项目名称占用面积1住宿区30 m22仓库50 m23

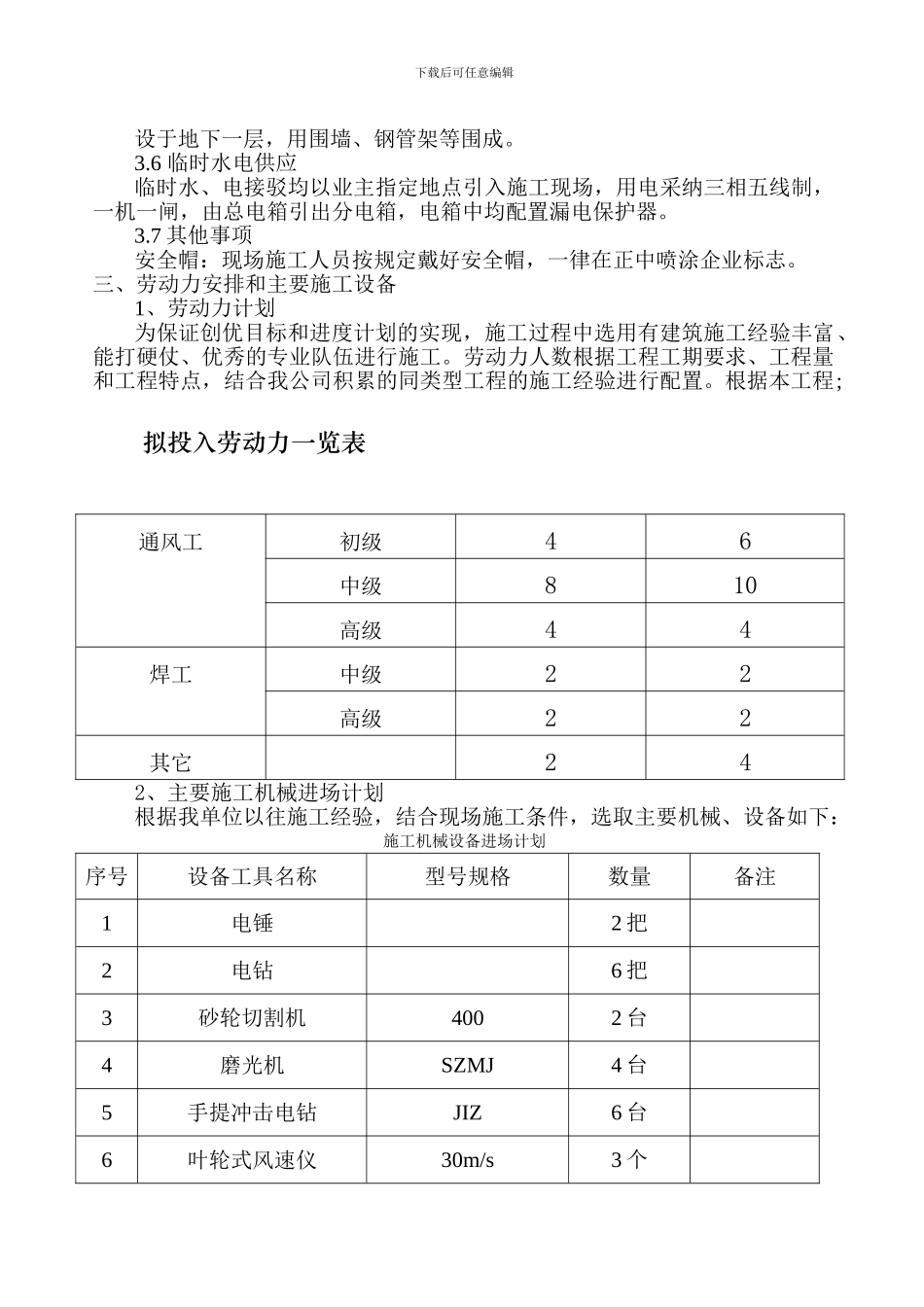

5 仓库下载后可任意编辑设于地下一层,用围
