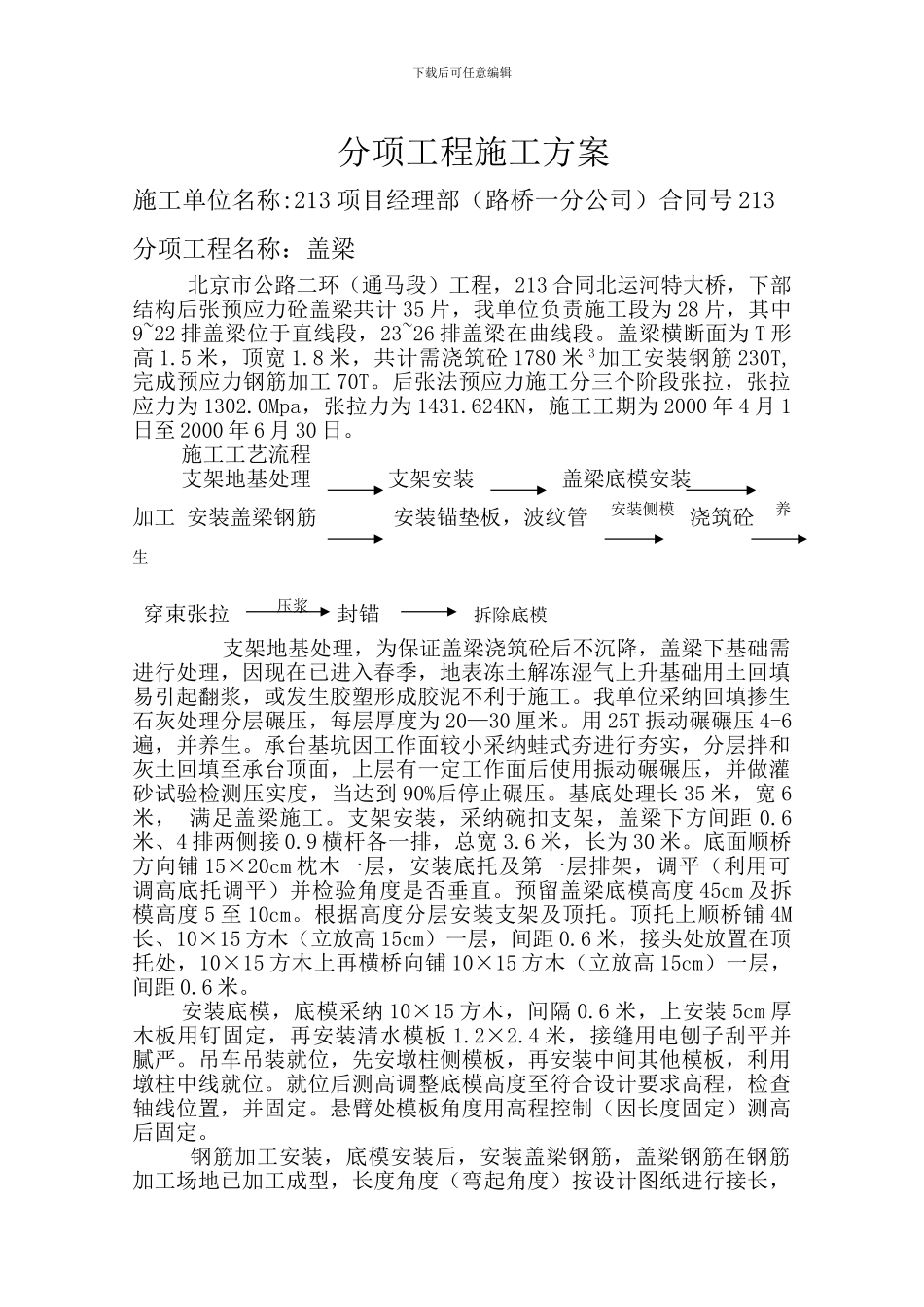

下载后可任意编辑分项工程施工方案施工单位名称:213 项目经理部(路桥一分公司)合同号 213分项工程名称:盖梁 北京市公路二环(通马段)工程,213 合同北运河特大桥,下部结构后张预应力砼盖梁共计 35 片,我单位负责施工段为 28 片,其中9~22 排盖梁位于直线段,23~26 排盖梁在曲线段
盖梁横断面为 T 形高 1
5 米,顶宽 1
8 米,共计需浇筑砼 1780 米 3 加工安装钢筋 230T,完成预应力钢筋加工 70T
后张法预应力施工分三个阶段张拉,张拉应力为 1302
0Mpa,张拉力为 1431
624KN,施工工期为 2000 年 4 月 1日至 2000 年 6 月 30 日
施工工艺流程支架地基处理 支架安装 盖梁底模安装 加工 安装盖梁钢筋 安装锚垫板,波纹管 安装侧模 浇筑砼 养生 穿束张拉 压浆 封锚 拆除底模 支架地基处理,为保证盖梁浇筑砼后不沉降,盖梁下基础需进行处理,因现在已进入春季,地表冻土解冻湿气上升基础用土回填易引起翻浆,或发生胶塑形成胶泥不利于施工
我单位采纳回填掺生石灰处理分层碾压,每层厚度为 20—30 厘米
用 25T 振动碾碾压 4-6遍,并养生
承台基坑因工作面较小采纳蛙式夯进行夯实,分层拌和灰土回填至承台顶面,上层有一定工作面后使用振动碾碾压,并做灌砂试验检测压实度,当达到 90%后停止碾压
基底处理长 35 米,宽 6米, 满足盖梁施工
支架安装,采纳碗扣支架,盖梁下方间距 0
6米、4 排两侧接 0
9 横杆各一排,总宽 3
6 米,长为 30 米
底面顺桥方向铺 15×20cm 枕木一层,安装底托及第一层排架,调平(利用可调高底托调平)并检验角度是否垂直
预留盖梁底模高度 45cm 及拆模高度 5 至 10cm
根据高度分层安装支架及顶托
顶托上顺桥铺 4M长、10×15 方木(立放高 15cm)一层,间距
