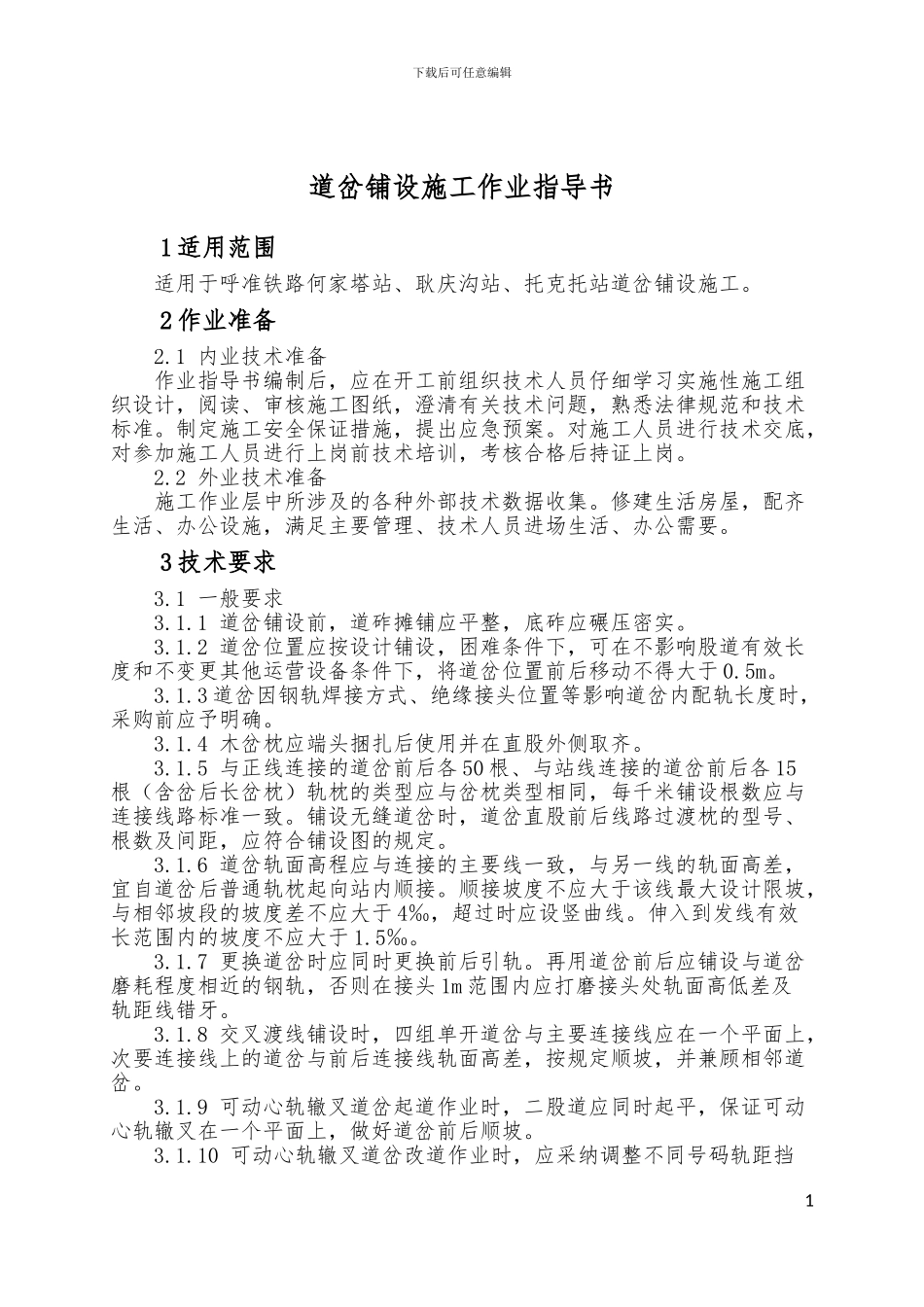

下载后可任意编辑道岔铺设施工作业指导书1 适用范围适用于呼准铁路何家塔站、耿庆沟站、托克托站道岔铺设施工
2 作业准备2
1 内业技术准备作业指导书编制后,应在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2 外业技术准备施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要
3 技术要求3

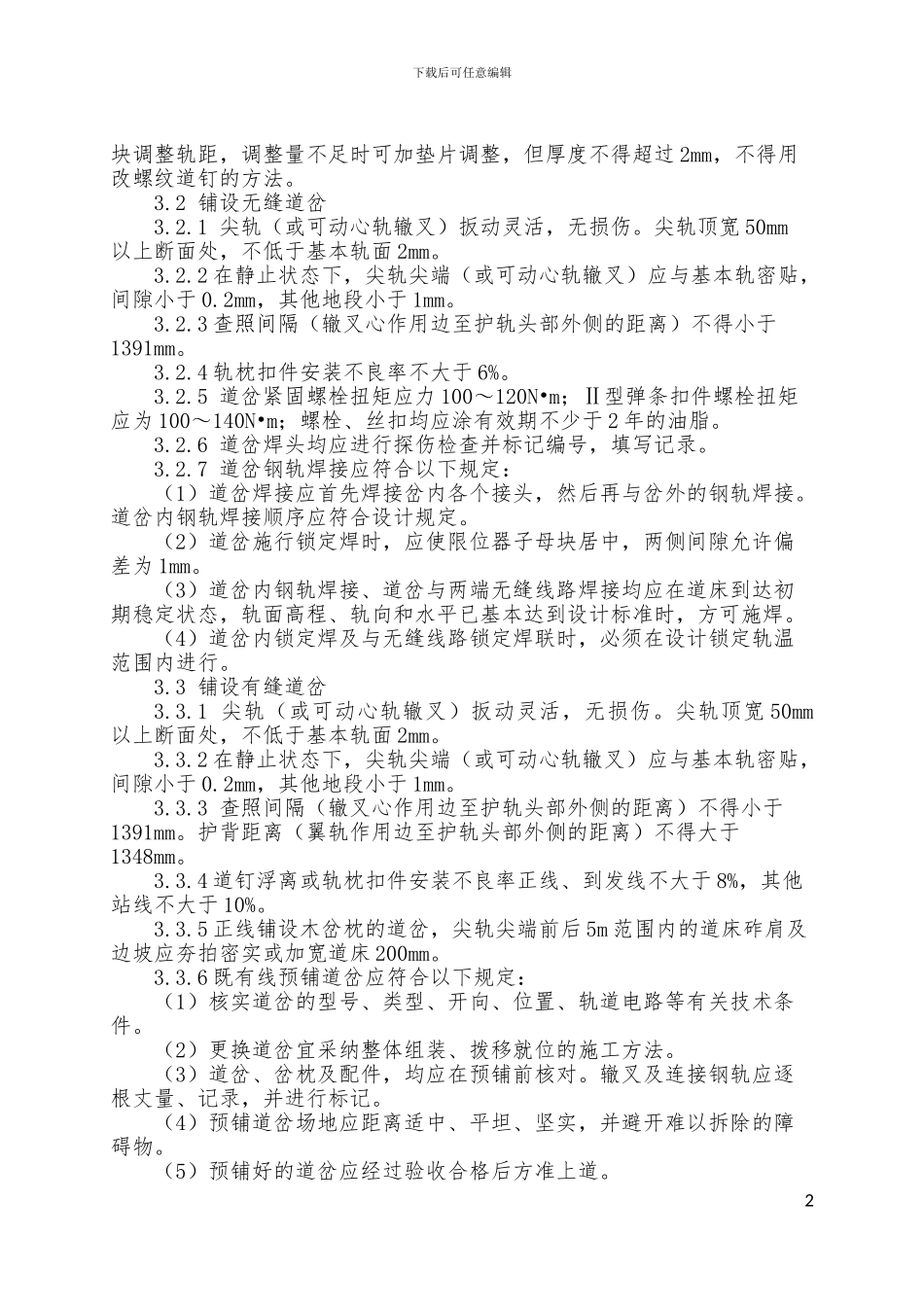

1 一般要求3
1 道岔铺设前,道砟摊铺应平整,底砟应碾压密实
2 道岔位置应按设计铺设,困难条件下,可在不影响股道有效长度和不变更其他运营设备条件下,将道岔位置前后移动不得大于 0
3 道岔因钢轨焊接方式、绝缘接头位置等影响道岔内配轨长度时,采购前应予明确
4 木岔枕应端头捆扎后使用并在直股外侧取齐
5 与正线连接的道岔前后各 50 根、与站线连接的道岔前后各 15根(含岔后长岔枕)轨枕的类型应与岔枕类型相同,每千米铺设根数应与连接线路标准一致
铺设无缝道岔时,道岔直股前后线路过渡枕的型号、根数及间距,应符合铺设图的规定
6 道岔轨面高程应与连接的主要线一致,与另一线的轨面高差,宜自道岔后普通轨枕起向站内顺接
顺接坡度不应大于该线最大设计限坡,与相邻坡段的坡度差不应大于 4‰,超过时应设竖曲线
伸入到发线有效长范围内的坡度不应大于 1
7 更换道岔时应同时更换前后引轨
再用道岔前后应铺设与道岔磨耗程度相近的钢轨,否则在接头 1m 范围内应打磨接头处轨面高低差及轨距线错牙
8 交叉渡线铺设时,四组单开道岔与主要连接线应在一个平面上,次要连接线上的道岔与前后连接线轨面高差,按规定
