】第一章 工程概况第一节 编制依据、施工标准1、本施工方案的编制依据:(1)总平面布置图、总平面给排水管道布置图及结构图、总平面消防管道布置图以及总平面管线综合图
(2)现场实际情况

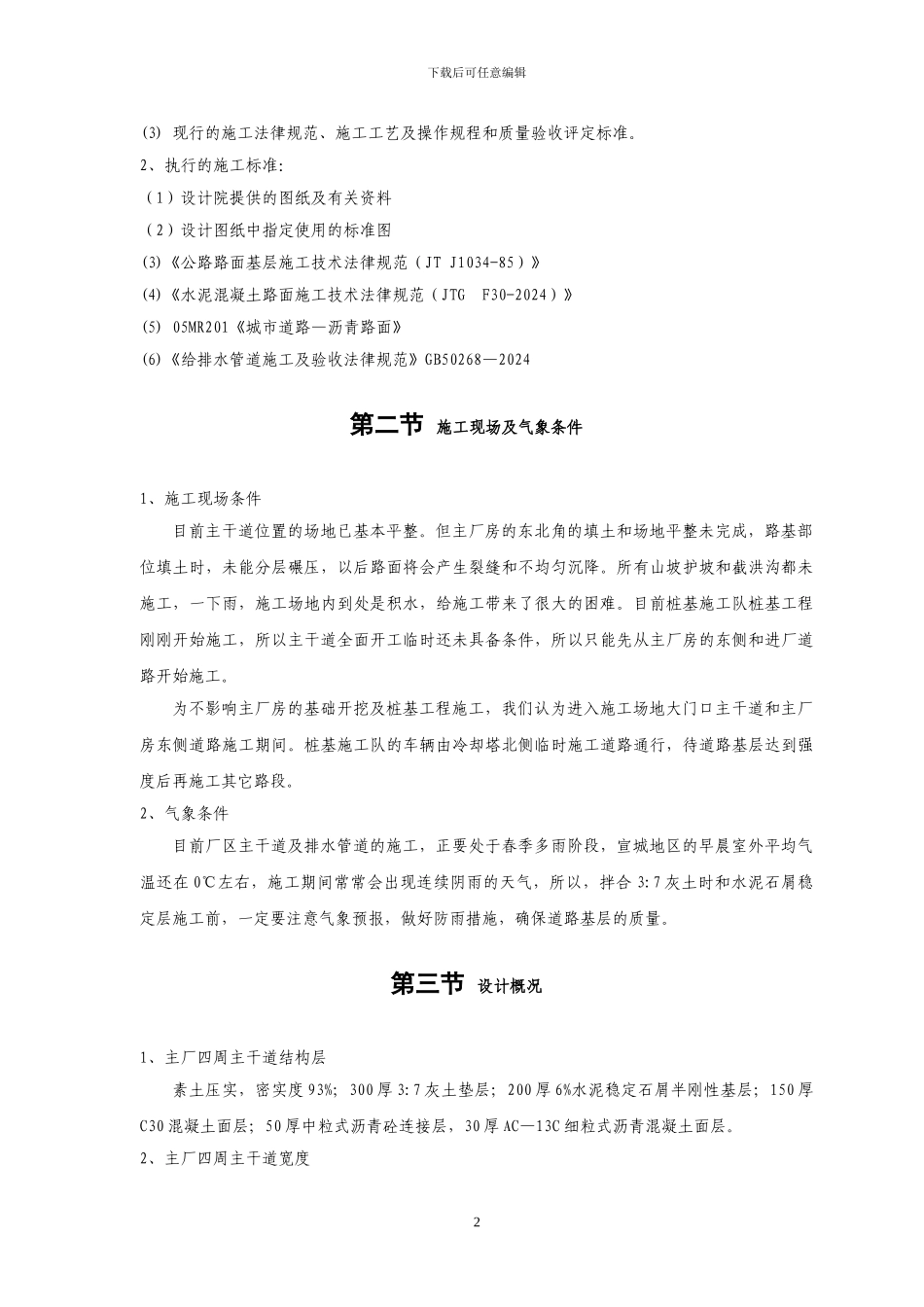

1下载后可任意编辑(3) 现行的施工法律规范、施工工艺及操作规程和质量验收评定标准
2、执行的施工标准:(1)设计院提供的图纸及有关资料(2)设计图纸中指定使用的标准图(3)《公路路面基层施工技术法律规范(JT J1034-85)》(4)《水泥混凝土路面施工技术法律规范(JTG F30-2024)》(5) 05MR201《城市道路—沥青路面》(6)《给排水管道施工及验收法律规范》GB50268—2024第二节 施工现场及气象条件1、施工现场条件目前主干道位置的场地已基本平整
但主厂房的东北角的填土和场地平整未完成,路基部位填土时,未能分层碾压,以后路面将会产生裂缝和不均匀沉降
所有山坡护坡和截洪沟都未施工,一下雨,施工场地内到处是积水,给施工带来了很大的困难
目前桩基施工队桩基工程刚刚开始施工,所以主干道全面开工临时还未具备条件,所以只能先从主厂房的东侧和进厂道路开始施工
为不影响主厂房的基础开挖及桩基工程施工,我们认为进入施工场地大门口主干道和主厂房东侧道路施工期间
桩基施工队的车辆由冷却塔北侧临时施工道路通行,待道路基层达到强度后再施工其它路段
2、气象条件目前厂区主干道及排水管道的施工,正要处于春季多雨阶段,宣城地区的早晨室外平均气温还在 0℃左右,施工期间常常会出现连续阴雨的天气,所以,拌合 3:7 灰土时和水泥石屑稳定层施工前,一定要注意气象预报,做好防雨措施,确保道路基层的质量
第三节 设计概况1、主厂四周主干道结构层素土压实,密实度 93%;300 厚 3:7
