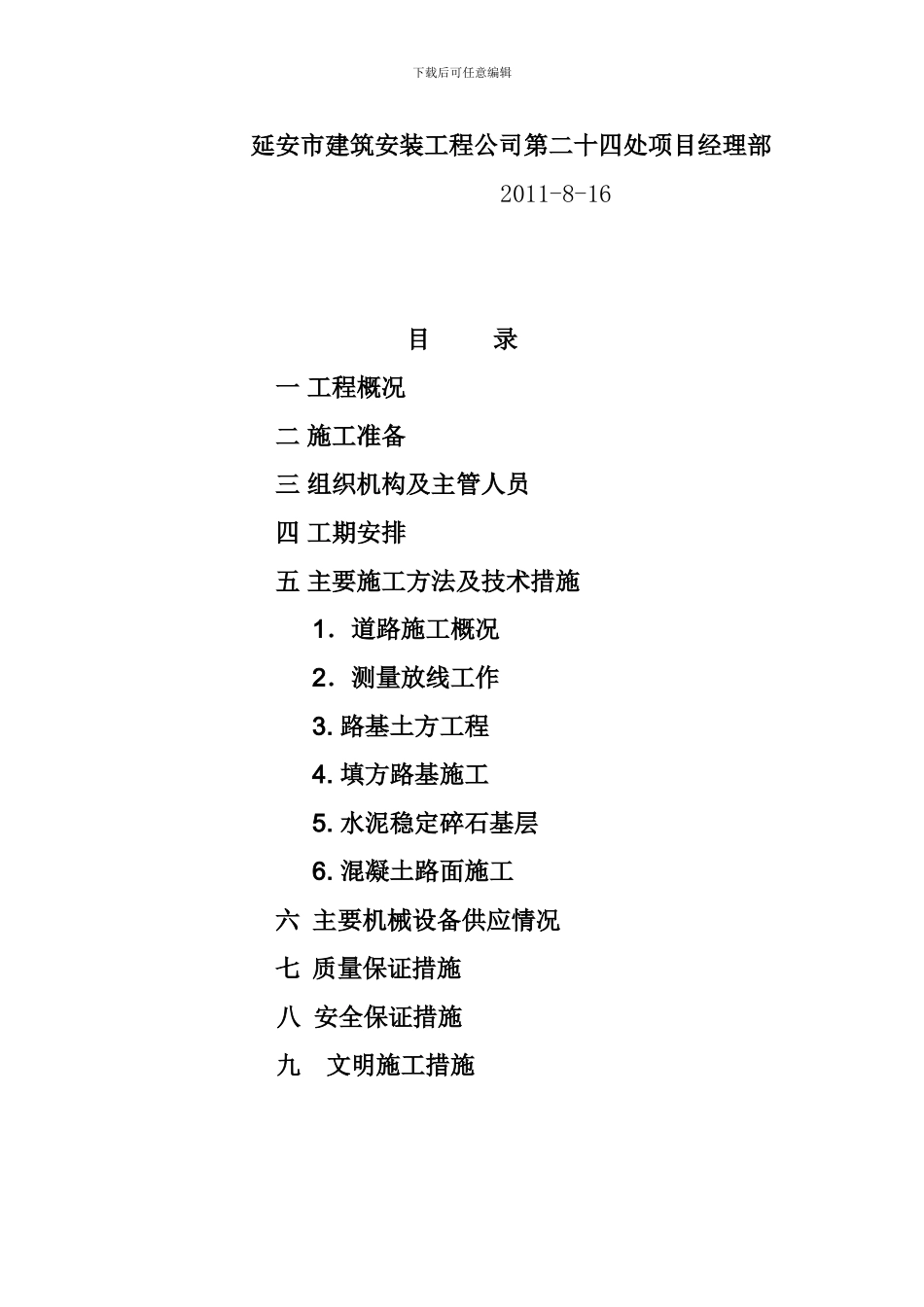

下载后可任意编辑永坪炼油厂工业固体废弃物贮存场进场道路施工方案编 制 人: 审 核 人: 审 批 人: 下载后可任意编辑延安市建筑安装工程公司第二十四处项目经理部 2011-8-16目 录一 工程概况二 施工准备三 组织机构及主管人员四 工期安排五 主要施工方法及技术措施1.道路施工概况2.测量放线工作3
路基土方工程4
填方路基施工5
水泥稳定碎石基层6
混凝土路面施工六 主要机械设备供应情况七 质量保证措施 八 安全保证措施 九 文明施工措施下载后可任意编辑一 工程概况 本工程为厂矿三级道路,位于永坪镇冯家坪乡高家塔村垃圾处理场该工程道路分为进场道路和临时作业道路, 进场道路为沥青混凝土路面,长 364

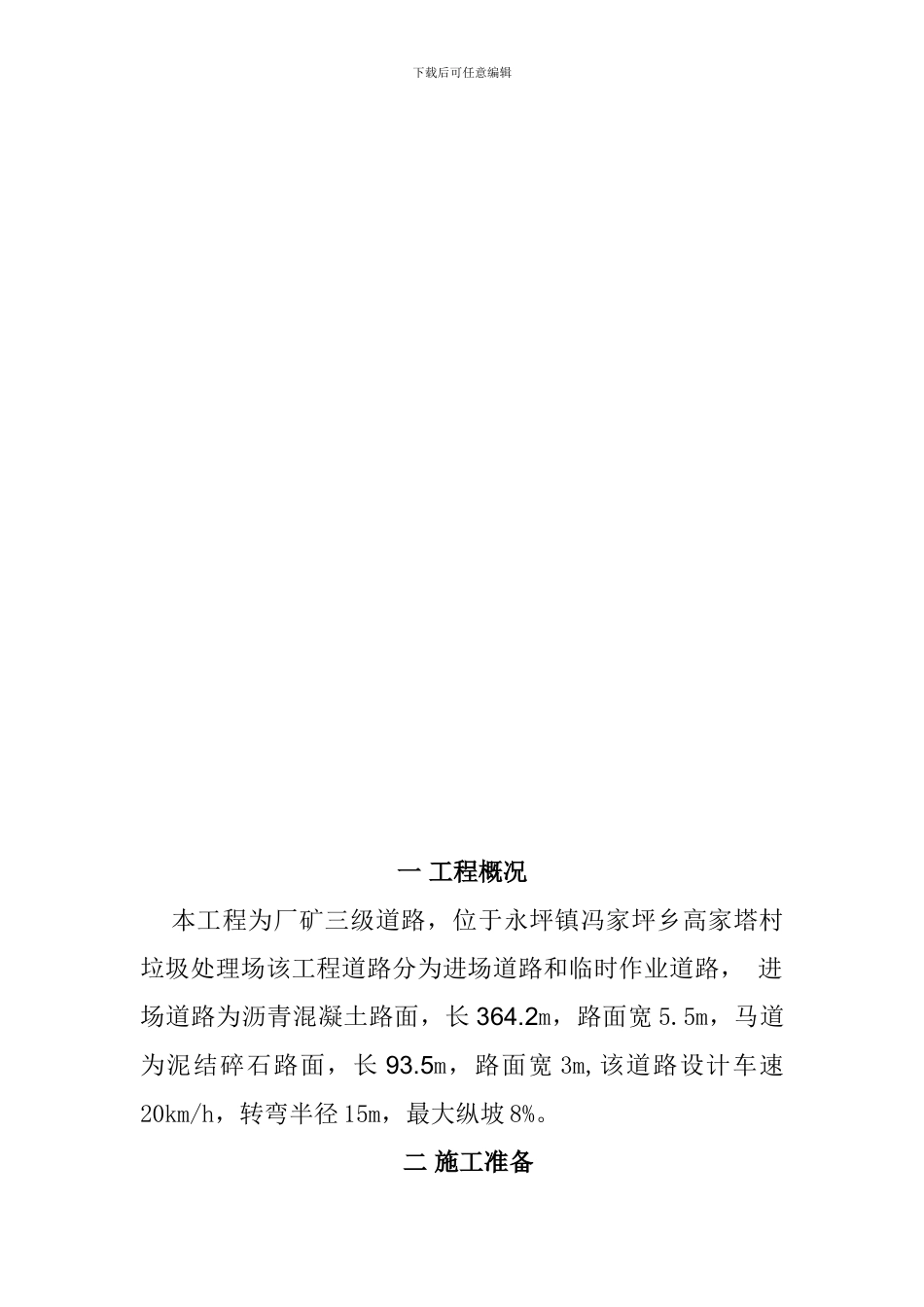

2m,路面宽 5
5m,马道为泥结碎石路面,长 93
5m,路面宽 3m,该道路设计车速20km/h,转弯半径 15m,最大纵坡 8%
二 施工准备下载后可任意编辑为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好施工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展做一下准备:1、 做好图纸会审工作,组织工程技术人员仔细熟悉图纸,领悟设计意图,全面掌握施工图纸内容,对设计资料和招标文件的内容进行全面的现场核对和施工调查
2、 根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工
3、 对路堤填料进行复查和取样试验,测定其最大干密度,最佳含水量、液限、塑性指数或颗粒分析、填料强度等,试验按相关规程办理
4、 仔细做好材料的计划采购准备,制定完善的管理方法,同时加强防盗和防火管理,凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放
三 组织机构及主管人员 根据工程特
