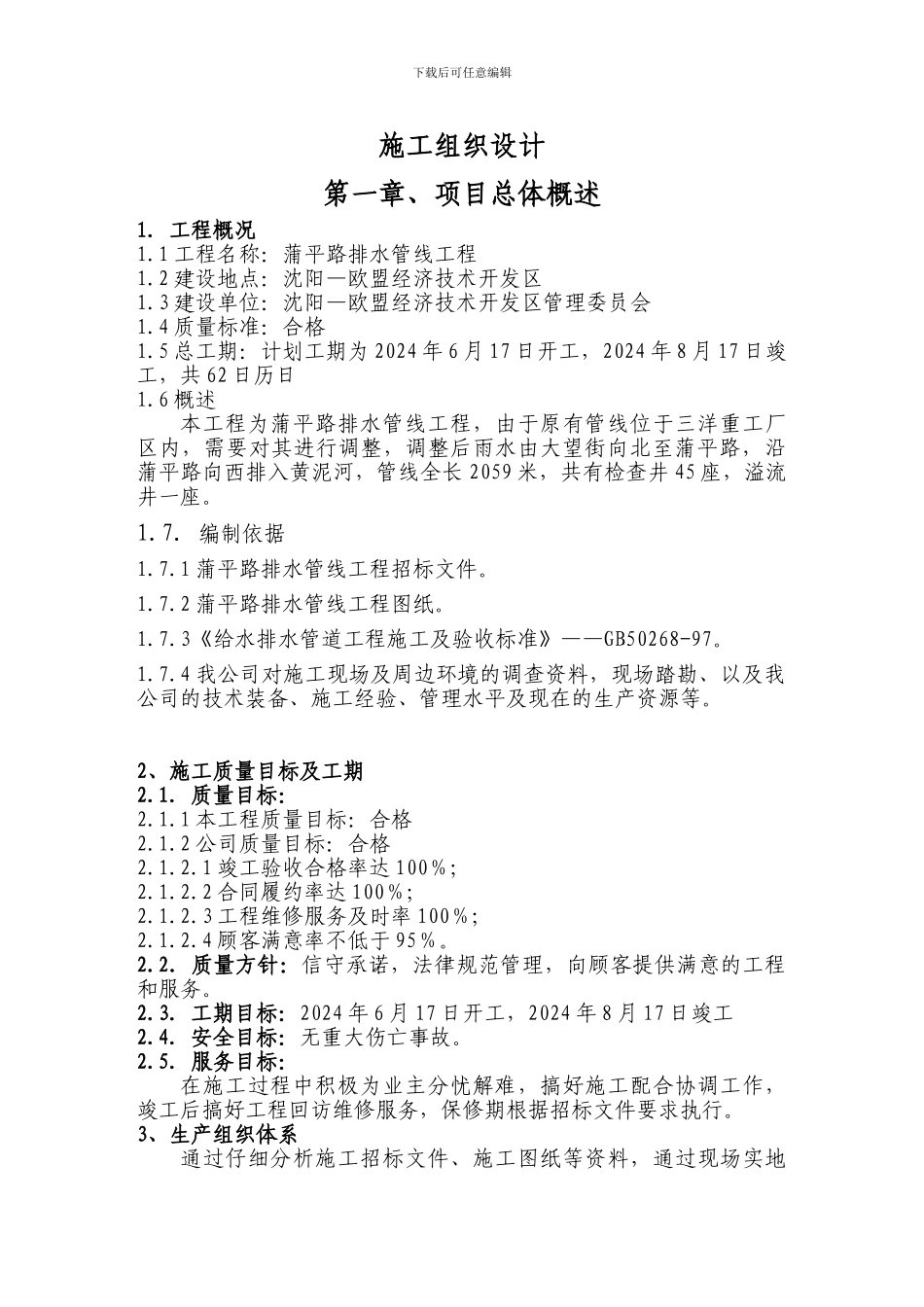

下载后可任意编辑施工组织设计第一章、项目总体概述1.工程概况1
1 工程名称:蒲平路排水管线工程1
2 建设地点:沈阳—欧盟经济技术开发区1
3 建设单位:沈阳—欧盟经济技术开发区管理委员会1
4 质量标准:合格1
5 总工期:计划工期为 2024 年 6 月 17 日开工,2024 年 8 月 17 日竣工,共 62 日历日1
6 概述本工程为蒲平路排水管线工程,由于原有管线位于三洋重工厂区内,需要对其进行调整,调整后雨水由大望街向北至蒲平路,沿蒲平路向西排入黄泥河,管线全长 2059 米,共有检查井 45 座,溢流井一座
1 蒲平路排水管线工程招标文件
2 蒲平路排水管线工程图纸
3《给水排水管道工程施工及验收标准》——GB50268-97
4 我公司对施工现场及周边环境的调查资料,现场踏勘、以及我公司的技术装备、施工经验、管理水平及现在的生产资源等
2、施工质量目标及工期2
1.质量目标:2
1 本工程质量目标:合格2
2 公司质量目标:合格2
1 竣工验收合格率达 100%;2
2 合同履约率达 100%;2
3 工程维修服务及时率 100%;2
4 顾客满意率不低于 95%
2.质量方针:信守承诺,法律规范管理,向顾客提供满意的工程和服务
3.工期目标:2024 年 6 月 17 日开工,2024 年 8 月 17 日竣工2
4.安全目标:无重大伤亡事故
5.服务目标:在施工过程中积极为业主分忧解难,搞好施工配合协调工作,竣工后搞好工程回访维修服务,保修期根据招标文件要求执行

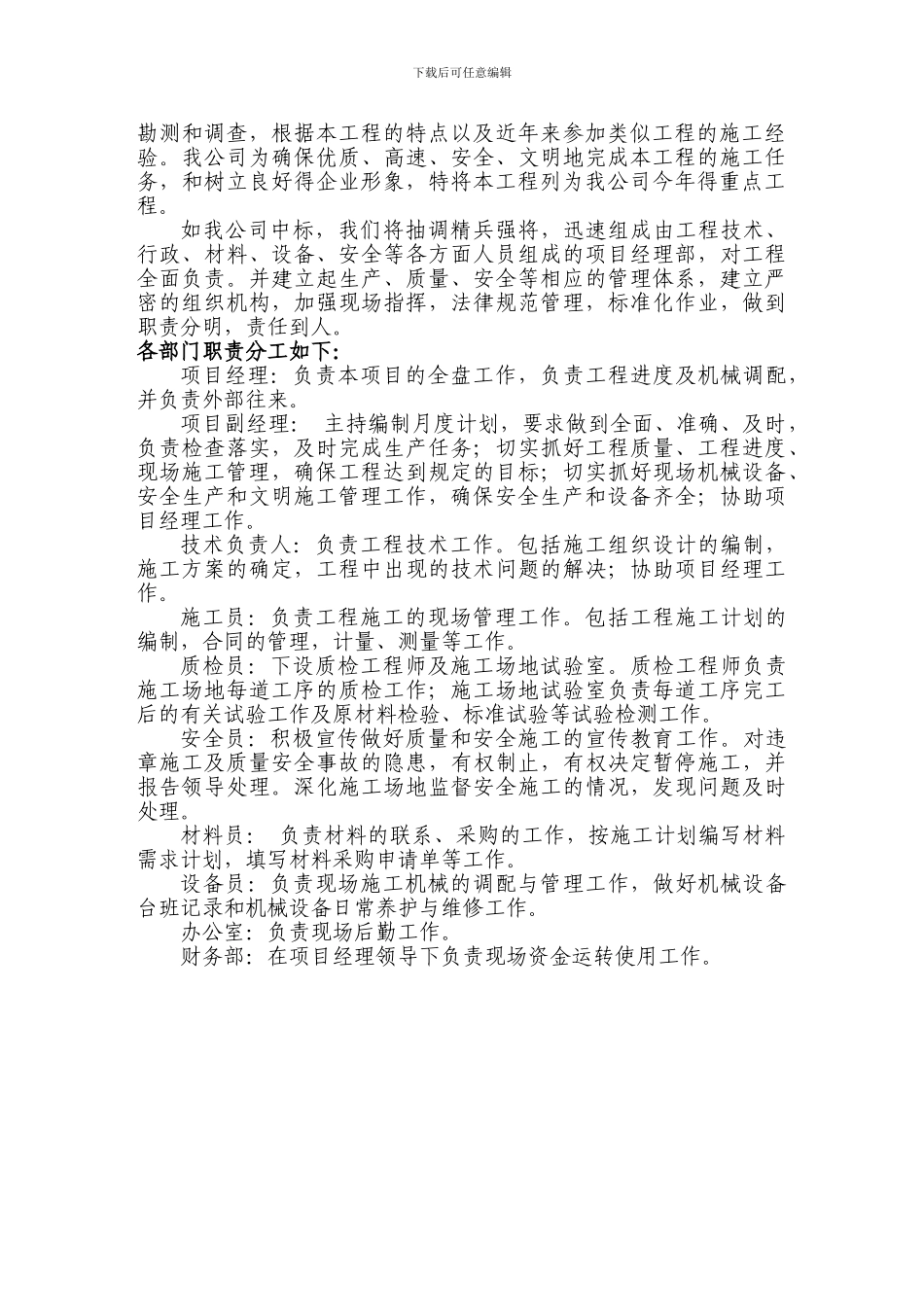

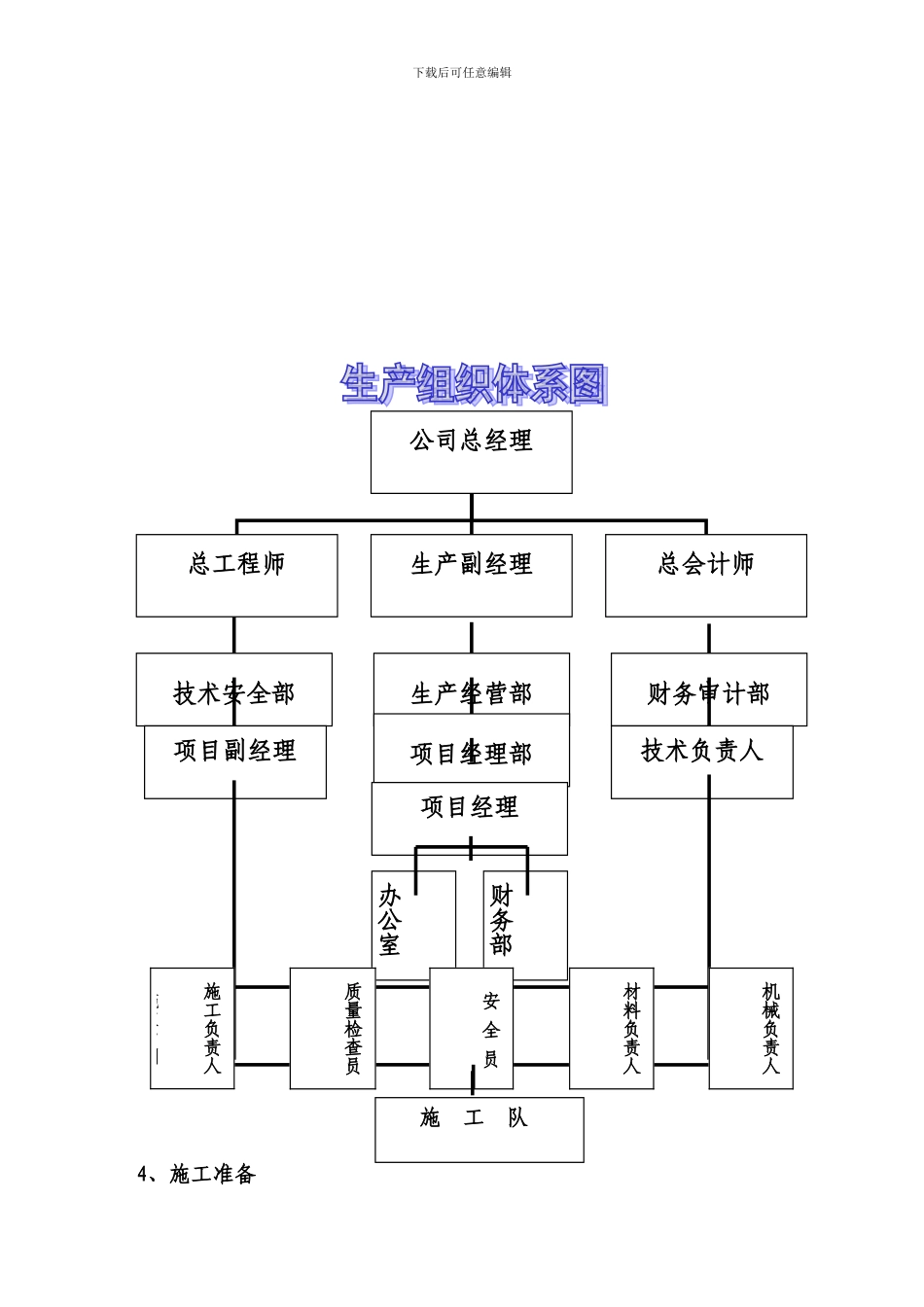

3、生产组织体系通过仔细分析施工招标文件、施工图纸等资料,通过现场实地下载后可任意编辑勘测和调查,根据本工程的特点以及近年来参加类似工程的施工经验
我公司为确保优质、高速、安全、文明地完成本
