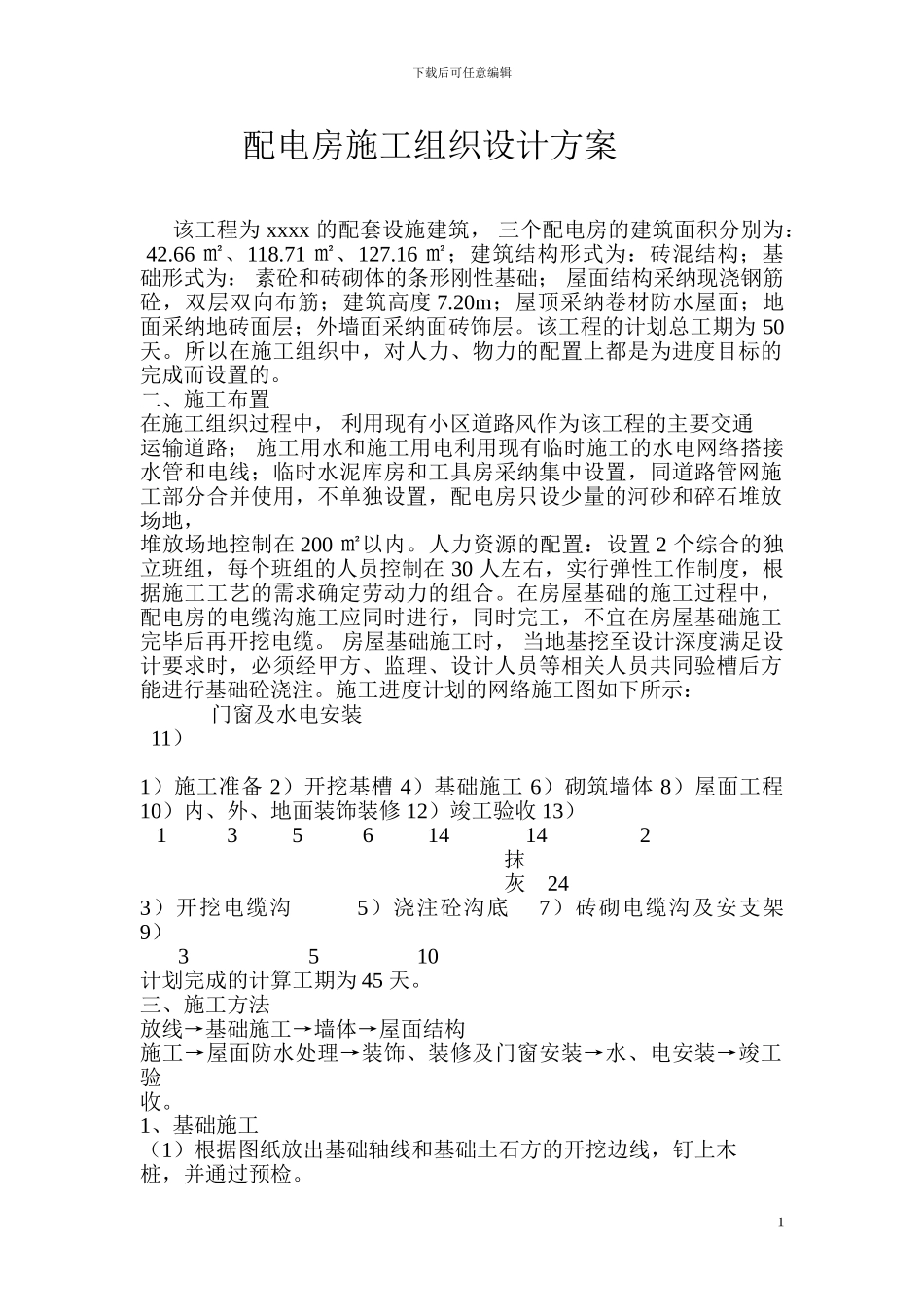

下载后可任意编辑配电房施工组织设计方案该工程为 xxxx 的配套设施建筑, 三个配电房的建筑面积分别为: 42
66 ㎡、118
71 ㎡、127
16 ㎡;建筑结构形式为:砖混结构;基础形式为: 素砼和砖砌体的条形刚性基础; 屋面结构采纳现浇钢筋砼,双层双向布筋;建筑高度 7
20m;屋顶采纳卷材防水屋面;地面采纳地砖面层;外墙面采纳面砖饰层
该工程的计划总工期为 50 天
所以在施工组织中,对人力、物力的配置上都是为进度目标的完成而设置的
二、施工布置 在施工组织过程中, 利用现有小区道路风作为该工程的主要交通运输道路; 施工用水和施工用电利用现有临时施工的水电网络搭接水管和电线;临时水泥库房和工具房采纳集中设置,同道路管网施工部分合并使用,不单独设置,配电房只设少量的河砂和碎石堆放场地,堆放场地控制在 200 ㎡以内
人力资源的配置:设置 2 个综合的独立班组,每个班组的人员控制在 30 人左右,实行弹性工作制度,根据施工工艺的需求确定劳动力的组合
在房屋基础的施工过程中,配电房的电缆沟施工应同时进行,同时完工,不宜在房屋基础施工完毕后再开挖电缆
房屋基础施工时, 当地基挖至设计深度满足设计要求时,必须经甲方、监理、设计人员等相关人员共同验槽后方能进行基础砼浇注
施工进度计划的网络施工图如下所示: 门窗及水电安装 11) 1)施工准备 2)开挖基槽 4)基础施工 6)砌筑墙体 8)屋面工程 10)内、外、地面装饰装修 12)竣工验收 13) 1 3 5 6 14 14 2 抹 灰 24 3)开挖电缆沟 5)浇注砼沟底 7)砖砌电缆沟及安支架 9) 3 5 10 计划完成的计算工期为 45 天
三、施工方法 放线→基础施工→墙体→屋面结构施工→屋面防水处理→装饰、装修及门窗安装→水、电安装→竣工验收

1、基础施工 (1)根据图纸放出基础轴线和基础土石方的开挖边线
