电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

采暖通风施工技术措施VIP免费

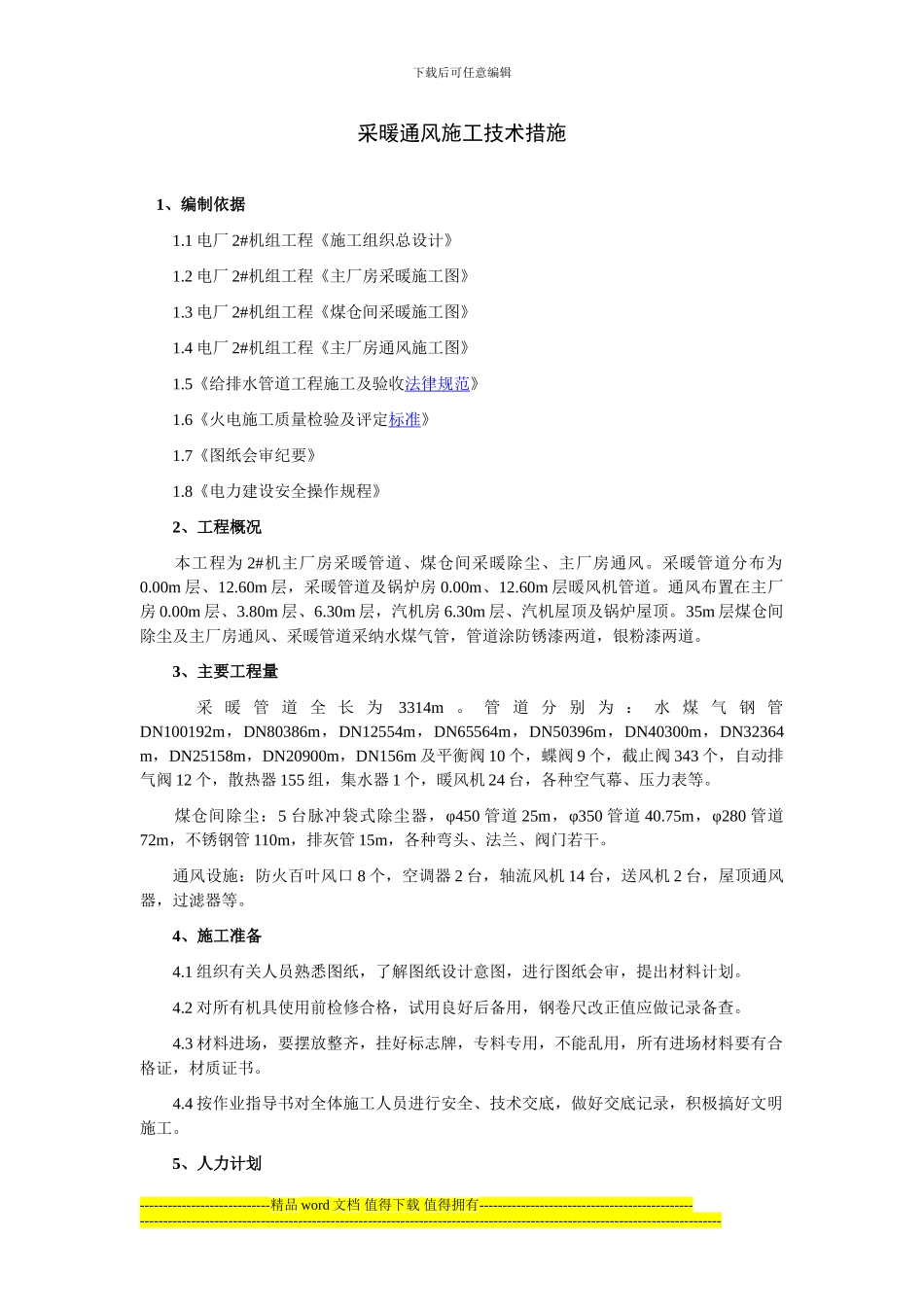

采暖通风施工技术措施_第1页
1/5

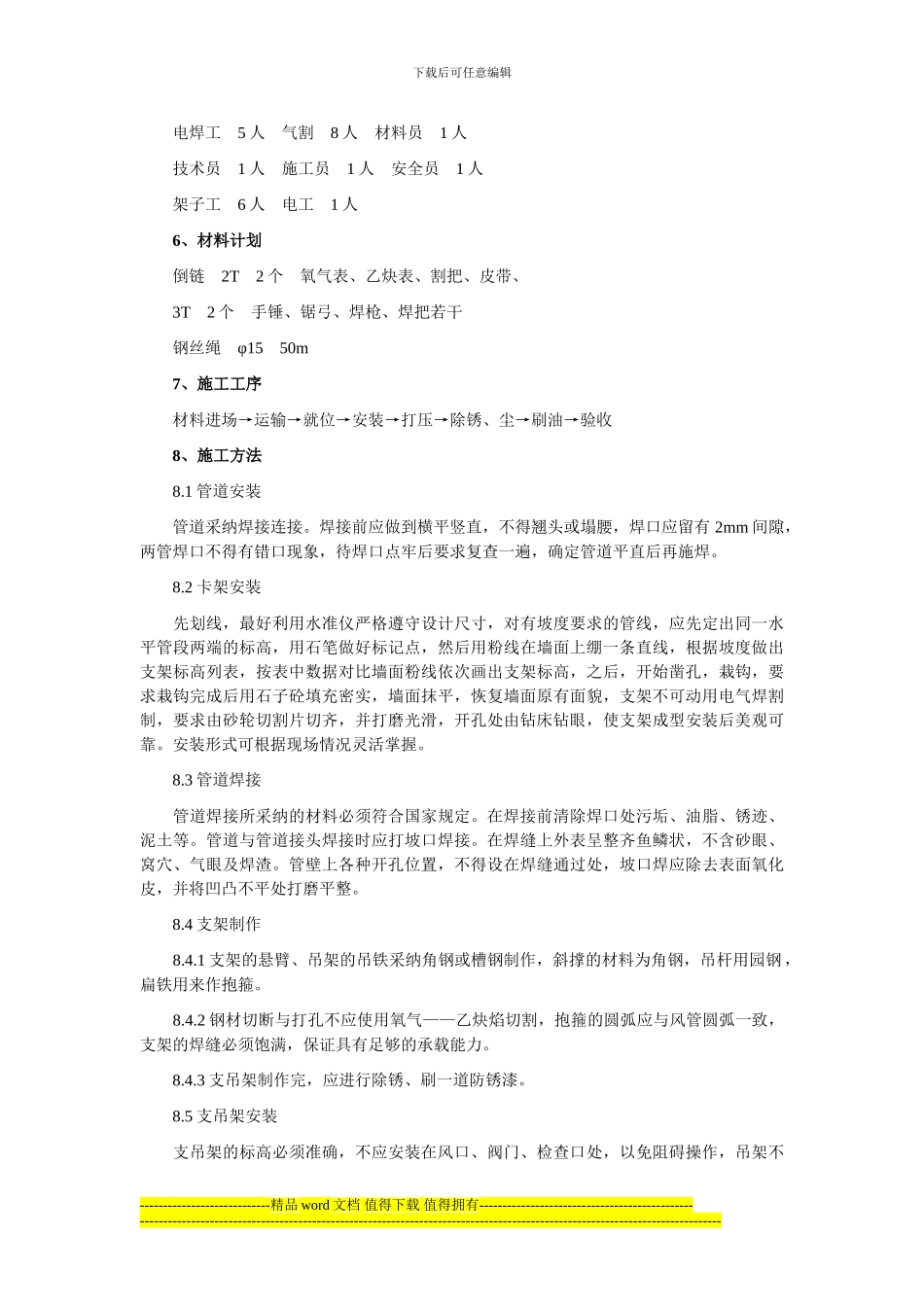

采暖通风施工技术措施_第2页
2/5

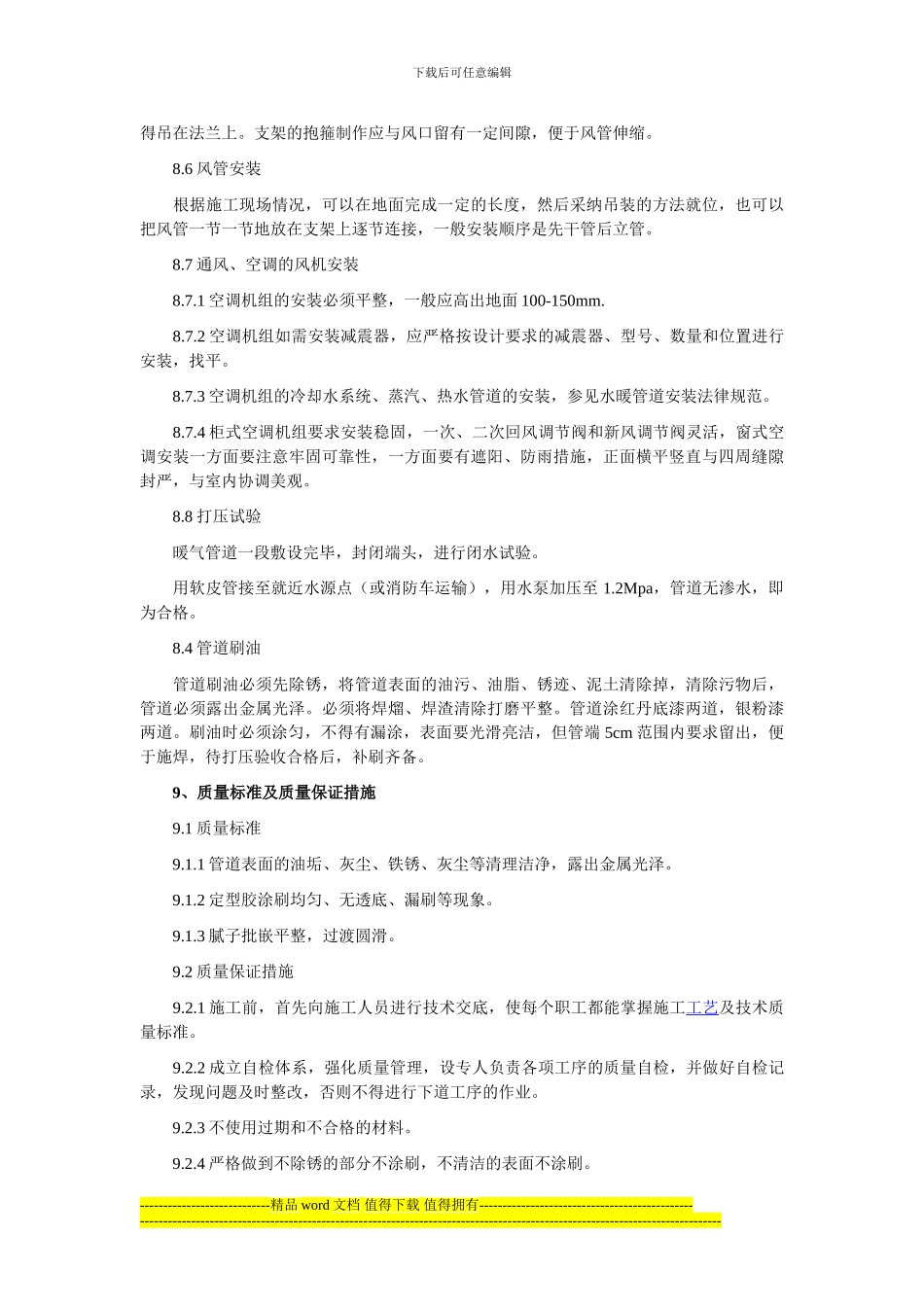

采暖通风施工技术措施_第3页
3/5
下载后可任意编辑采暖通风施工技术措施 1、编制依据 1.1 电厂 2#机组工程《施工组织总设计》 1.2 电厂 2#机组工程《主厂房采暖施工图》 1.3 电厂 2#机组工程《煤仓间采暖施工图》 1.4 电厂 2#机组工程《主厂房通风施工图》 1.5《给排水管道工程施工及验收法律规范》 1.6《火电施工质量检验及评定标准》 1.7《图纸会审纪要》 1.8《电力建设安全操作规程》 2、工程概况 本工程为 2#机主厂房采暖管道、煤仓间采暖除尘、主厂房通风。采暖管道分布为0.00m 层、12.60m 层,采暖管道及锅炉房 0.00m、12.60m 层暖风机管道。通风布置在主厂房 0.00m 层、3.80m 层、6.30m 层,汽机房 6.30m 层、汽机屋顶及锅炉屋顶。35m 层煤仓间除尘及主厂房通风、采暖管道采纳水煤气管,管道涂防锈漆两道,银粉漆两道。 3、主要工程量 采 暖 管 道 全 长 为3314m 。 管 道 分 别 为 : 水 煤 气 钢 管DN100192m,DN80386m,DN12554m,DN65564m,DN50396m,DN40300m,DN32364m,DN25158m,DN20900m,DN156m 及平衡阀 10 个,蝶阀 9 个,截止阀 343 个,自动排气阀 12 个,散热器 155 组,集水器 1 个,暖风机 24 台,各种空气幕、压力表等。 煤仓间除尘:5 台脉冲袋式除尘器,φ450 管道 25m,φ350 管道 40.75m,φ280 管道72m,不锈钢管 110m,排灰管 15m,各种弯头、法兰、阀门若干。 通风设施:防火百叶风口 8 个,空调器 2 台,轴流风机 14 台,送风机 2 台,屋顶通风器,过滤器等。 4、施工准备 4.1 组织有关人员熟悉图纸,了解图纸设计意图,进行图纸会审,提出材料计划。 4.2 对所有机具使用前检修合格,试用良好后备用,钢卷尺改正值应做记录备查。 4.3 材料进场,要摆放整齐,挂好标志牌,专料专用,不能乱用,所有进场材料要有合格证,材质证书。 4.4 按作业指导书对全体施工人员进行安全、技术交底,做好交底记录,积极搞好文明施工。 5、人力计划----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 电焊工 5 人 气割 8 人 材料员 1 人 技术员 1 人 施工员 1 人 安全员 1 人 架子工 6 人 电工 1 人 6、材料计划 倒...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

采暖通风施工技术措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
