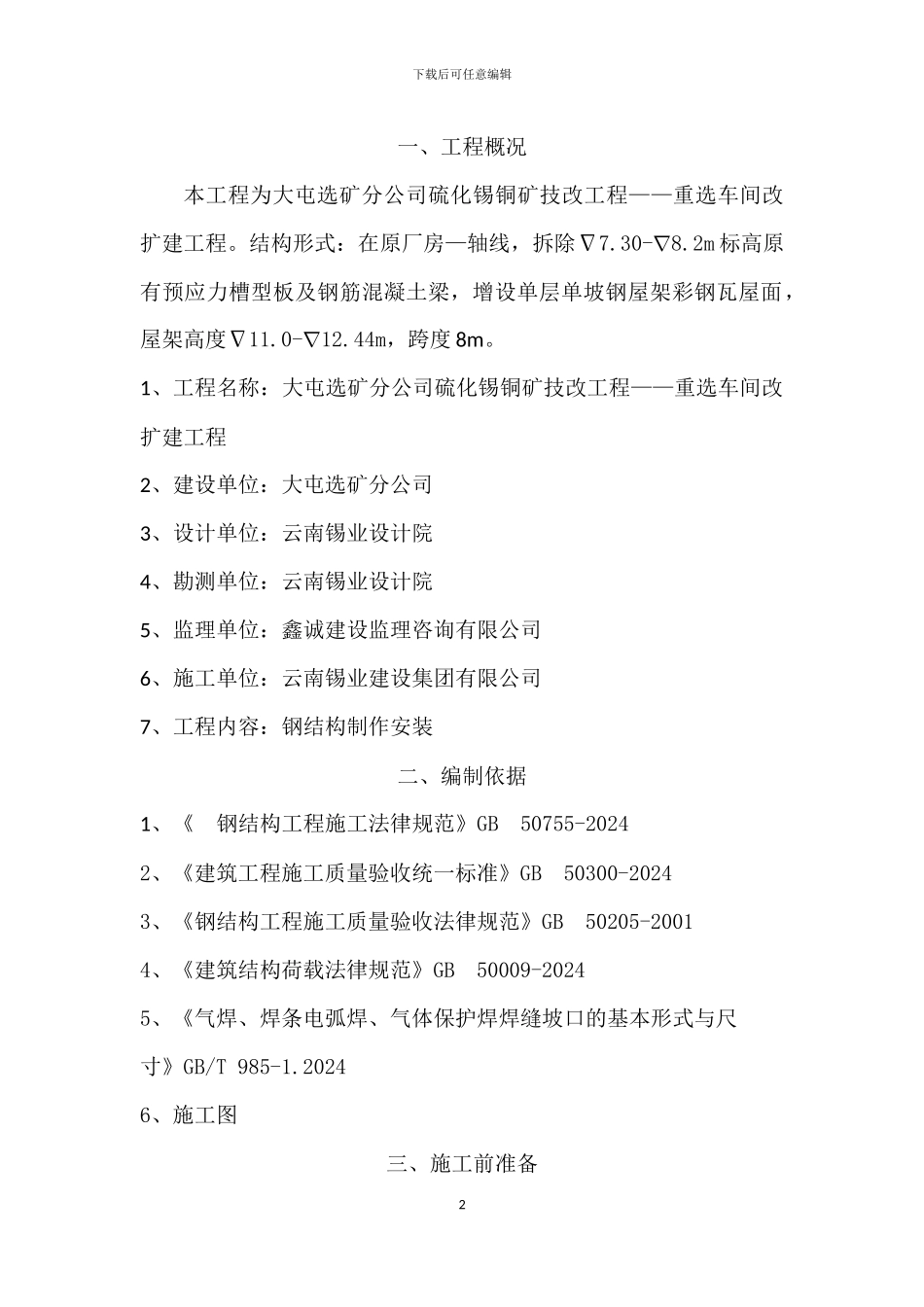

下载后可任意编辑一、 工程概况2精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑!!】下载后可任意编辑二、编制依据 2三、施工前准备 四、吊装方法 五、安全保证措施 六、质量保证措施 下载后可任意编辑一、工程概况本工程为大屯选矿分公司硫化锡铜矿技改工程——重选车间改扩建工程。结构形式:在原厂房—轴线,拆除∇7.30-∇8.2m 标高原有预应力槽型板及钢筋混凝土梁,增设单层单坡钢屋架彩钢瓦屋面,屋架高度∇11.0-∇12.44m,跨度 8m。1、工程名称:大屯选矿分公司硫化锡铜矿技改工程——重选车间改扩建工程2、建设单位:大屯选矿分公司3、设计单位:云南锡业设计院4、勘测单位:云南锡业设计院5、监理单位:鑫诚建设监理咨询有限公司6、施工单位:云南锡业建设集团有限公司7、工程内容:钢结构制作安装二、编制依据1、《 钢结构工程施工法律规范》GB 50755-20242、《建筑工程施工质量验收统一标准》GB 50300-20243、《钢结构工程施工质量验收法律规范》GB 50205-20014、《建筑结构荷载法律规范》GB 50009-20245、《气焊、焊条电弧焊、气体保护焊焊缝坡口的基本形式与尺寸》GB/T 985-1.20246、施工图三、施工前准备2下载后可任意编辑1、构件的制作因施工现场无条件制作钢构件,特由专业厂家异地制作,运输至施工区域组装。2、构件运输及注意事项(1)、在装卸、运输过程应尽量保护构件,避开构件在运输过程中受到损坏。(2)、檩条、支撑等由于刚度较小、数量较多,在运输过程中应进行打包,严禁散装,造成发运的混乱。(3)、运输的构件必须根据吊装要求程序进行发运,尽量考虑配套供应,确保现场顺利吊装。(4)、构件应对称放置在运输车辆上,装卸车时应对称操作,确保车身和车上构件的固定。(5)、次要构件和主要构件一起装车运输,不应在次要构件上堆放重型构件,造成构件的受压变形。(6)、构件运输过程中应放置垫木,在用钢丝绳固定时应做好构件四角保护工作,防止构件变形和刻断钢丝绳,对不稳定构件应采纳支架稳定。3、构件的堆放由于施工区域场地条件限制,所有构件均只能堆放在重选车间—跨新建屋面上。因此,为了保证安全和顺利施工,构件需按下列原则堆放:(1)、构件沿靠近、轴线的两侧按各种型号分别堆放于吊装位置附3下载后可任意编辑近,中间留出施工和运输通道。(2)、构件堆放应使用垫木,垫木须上下对齐,每堆构件堆放高度应视构件的情况分别掌握,次要构件(支撑、檩条等)...
