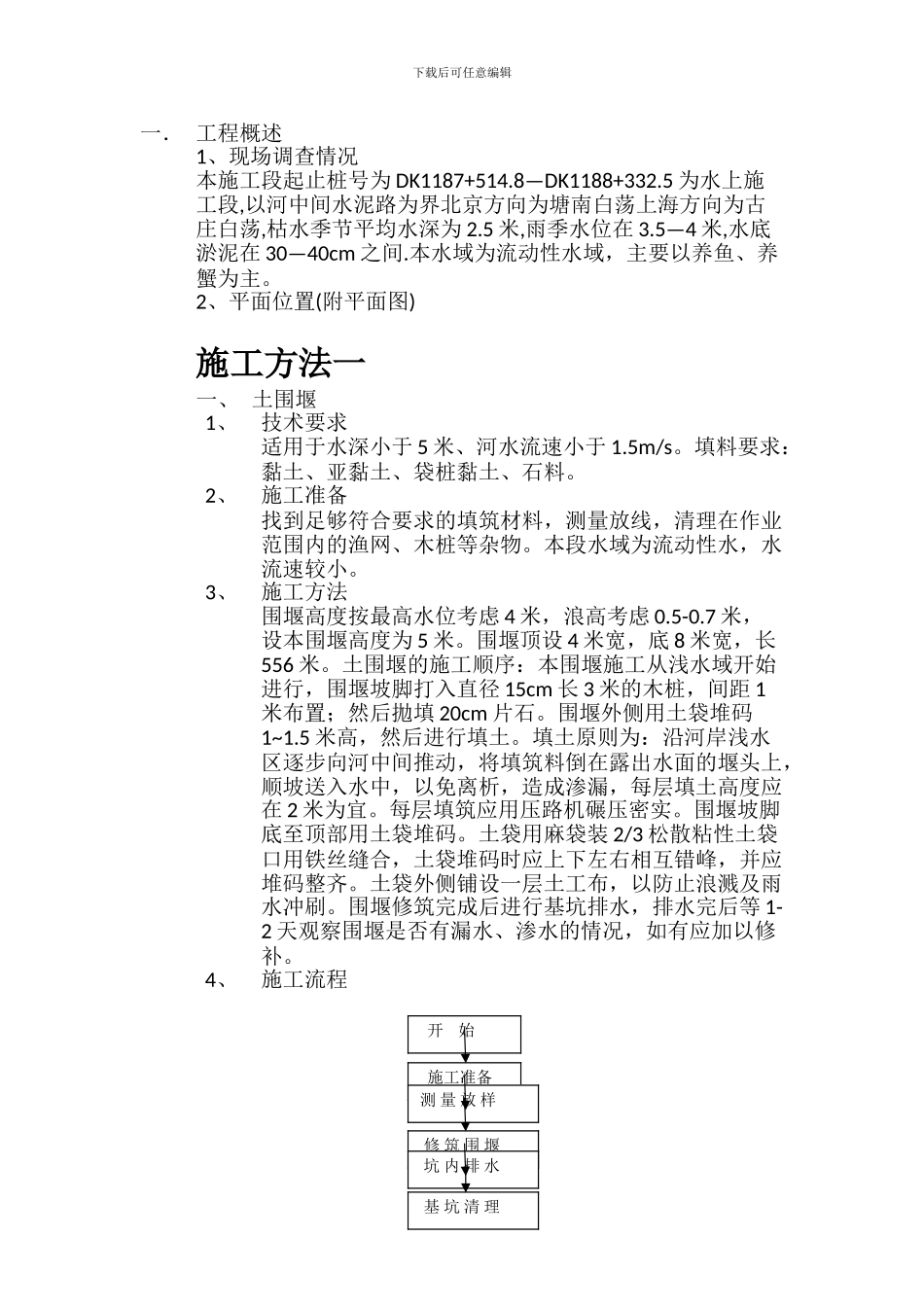

下载后可任意编辑一. 工程概述1、现场调查情况本施工段起止桩号为 DK1187+514
8—DK1188+332
5 为水上施工段,以河中间水泥路为界北京方向为塘南白荡上海方向为古庄白荡,枯水季节平均水深为 2
5 米,雨季水位在 3

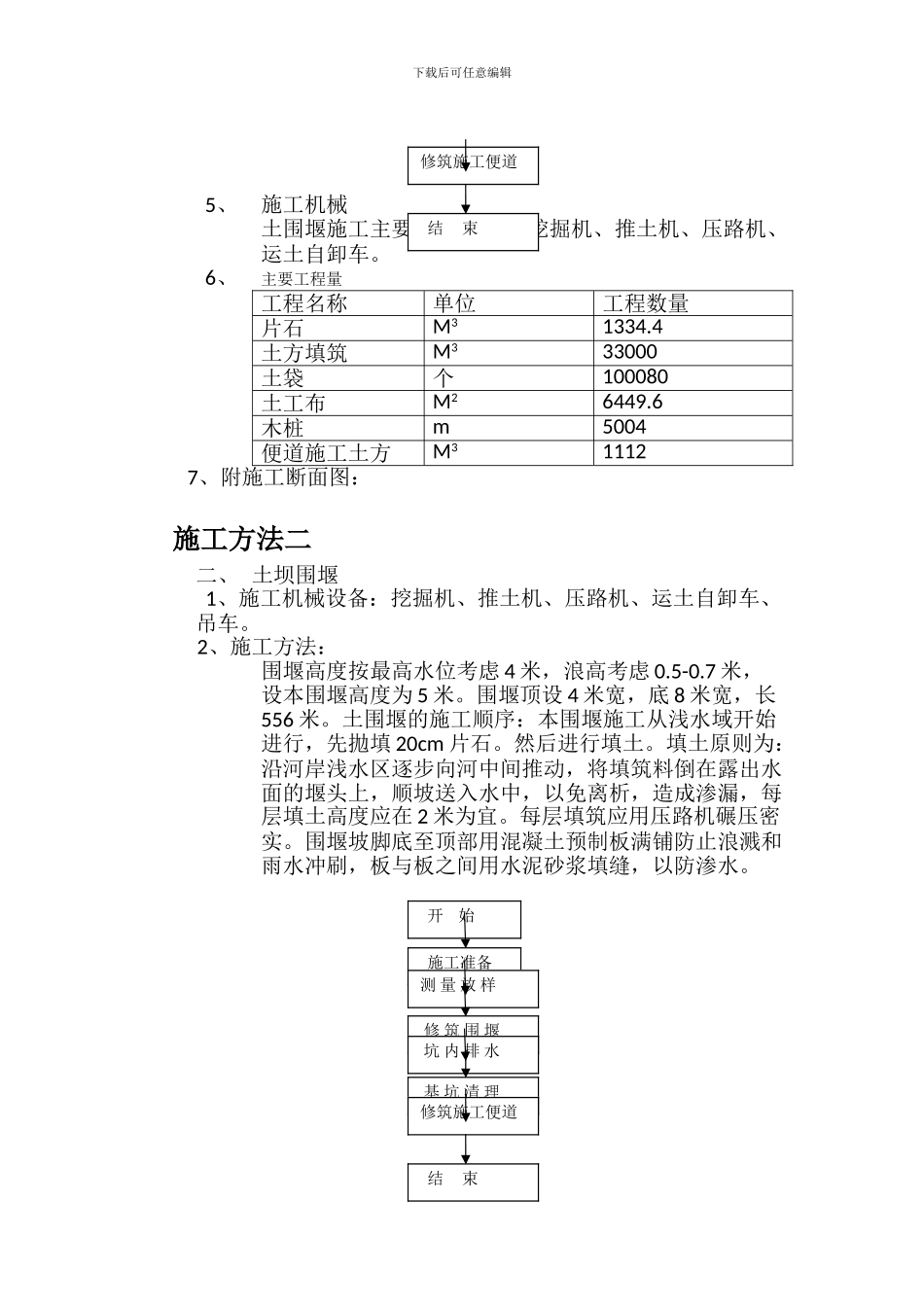

5—4 米,水底淤泥在 30—40cm 之间
本水域为流动性水域,主要以养鱼、养蟹为主

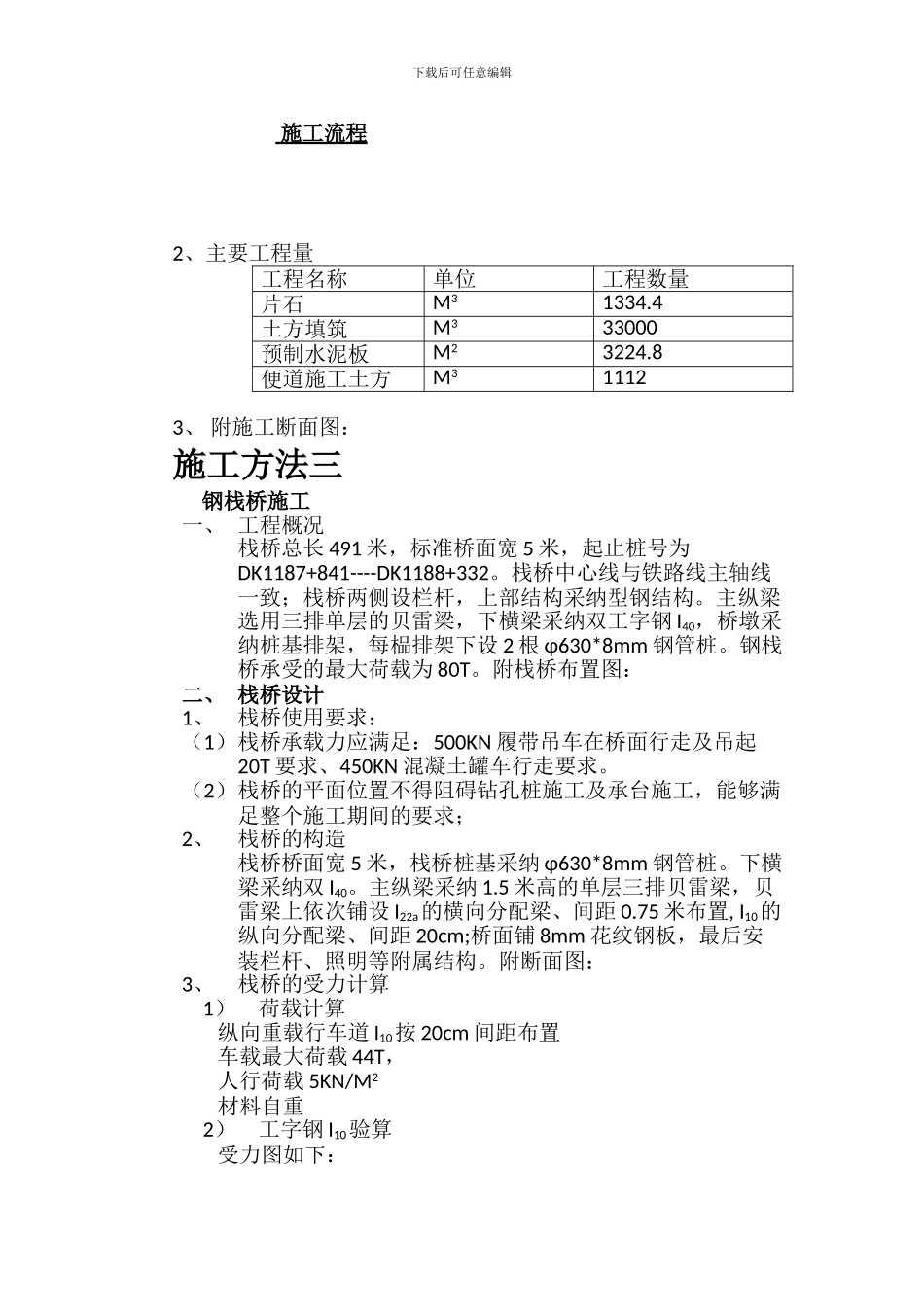

2、平面位置(附平面图)施工方法一一、 土围堰1、技术要求适用于水深小于 5 米、河水流速小于 1
填料要求:黏土、亚黏土、袋桩黏土、石料
2、施工准备找到足够符合要求的填筑材料,测量放线,清理在作业范围内的渔网、木桩等杂物
本段水域为流动性水,水流速较小
3、施工方法围堰高度按最高水位考虑 4 米,浪高考虑 0
7 米,设本围堰高度为 5 米
围堰顶设 4 米宽,底 8 米宽,长556 米
土围堰的施工顺序:本围堰施工从浅水域开始进行,围堰坡脚打入直径 15cm 长 3 米的木桩,间距 1米布置;然后拋填 20cm 片石
围堰外侧用土袋堆码1~1
5 米高,然后进行填土
填土原则为:沿河岸浅水区逐步向河中间推动,将填筑料倒在露出水面的堰头上,顺坡送入水中,以免离析,造成渗漏,每层填土高度应在 2 米为宜
每层填筑应用压路机碾压密实
围堰坡脚底至顶部用土袋堆码
土袋用麻袋装 2/3 松散粘性土袋口用铁丝缝合,土袋堆码时应上下左右相互错峰,并应堆码整齐
土袋外侧铺设一层土工布,以防止浪溅及雨水冲刷
围堰修筑完成后进行基坑排水,排水完后等 1-2 天观察围堰是否有漏水、渗水的情况,如有应加以修补
4、施工流程 开 始 施工准备测 量 放 样 修 筑 围 堰 坑 内 排 水 基 坑 清 理下载后可任意编辑5、施工机械土围堰施工主要施工机械有:挖掘机、推土机、压路机、运土自卸车
6、主要工程量工程名称单位工程数量片石M31334
4土方填筑M33
