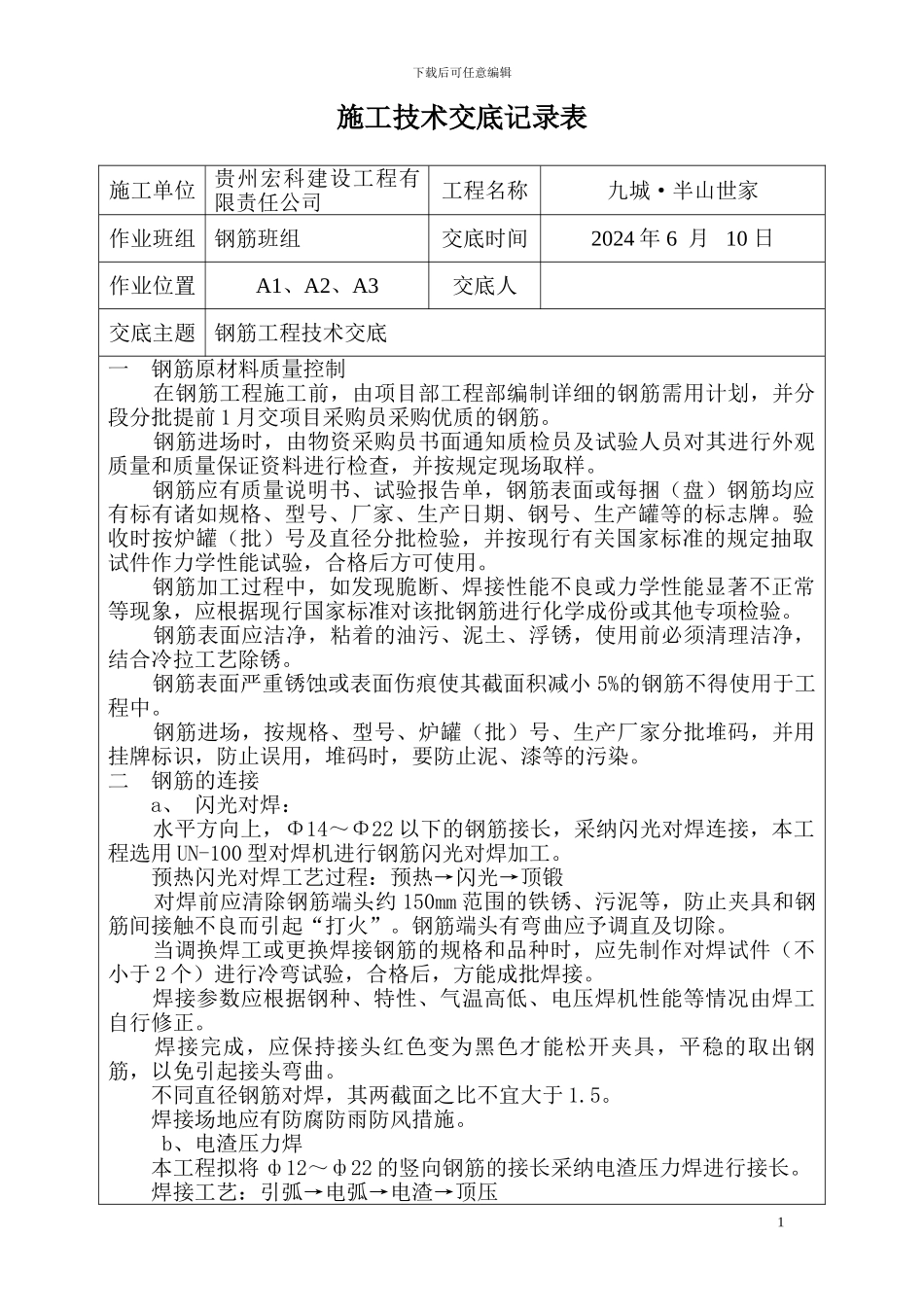

下载后可任意编辑施工技术交底记录表 施工单位贵州宏科建设工程有限责任公司工程名称九城·半山世家作业班组钢筋班组交底时间2024 年 6 月 10 日作业位置A1、A2、A3交底人交底主题钢筋工程技术交底一 钢筋原材料质量控制 在钢筋工程施工前,由项目部工程部编制详细的钢筋需用计划,并分段分批提前 1 月交项目采购员采购优质的钢筋
钢筋进场时,由物资采购员书面通知质检员及试验人员对其进行外观质量和质量保证资料进行检查,并按规定现场取样
钢筋应有质量说明书、试验报告单,钢筋表面或每捆(盘)钢筋均应有标有诸如规格、型号、厂家、生产日期、钢号、生产罐等的标志牌
验收时按炉罐(批)号及直径分批检验,并按现行有关国家标准的规定抽取试件作力学性能试验,合格后方可使用
钢筋加工过程中,如发现脆断、焊接性能不良或力学性能显著不正常等现象,应根据现行国家标准对该批钢筋进行化学成份或其他专项检验
钢筋表面应洁净,粘着的油污、泥土、浮锈,使用前必须清理洁净,结合冷拉工艺除锈
钢筋表面严重锈蚀或表面伤痕使其截面积减小 5%的钢筋不得使用于工程中
钢筋进场,按规格、型号、炉罐(批)号、生产厂家分批堆码,并用挂牌标识,防止误用,堆码时,要防止泥、漆等的污染
二 钢筋的连接a、 闪光对焊: 水平方向上,Φ14~Φ22 以下的钢筋接长,采纳闪光对焊连接,本工程选用 UN-100 型对焊机进行钢筋闪光对焊加工
预热闪光对焊工艺过程:预热→闪光→顶锻 对焊前应清除钢筋端头约 150mm 范围的铁锈、污泥等,防止夹具和钢筋间接触不良而引起“打火”
钢筋端头有弯曲应予调直及切除
当调换焊工或更换焊接钢筋的规格和品种时,应先制作对焊试件(不小于 2 个)进行冷弯试验,合格后,方能成批焊接
焊接参数应根据钢种、特性、气温高低、电压焊机性能等情况由焊工自行修正
焊接完成,应保持接头红色变为黑色才能松开
