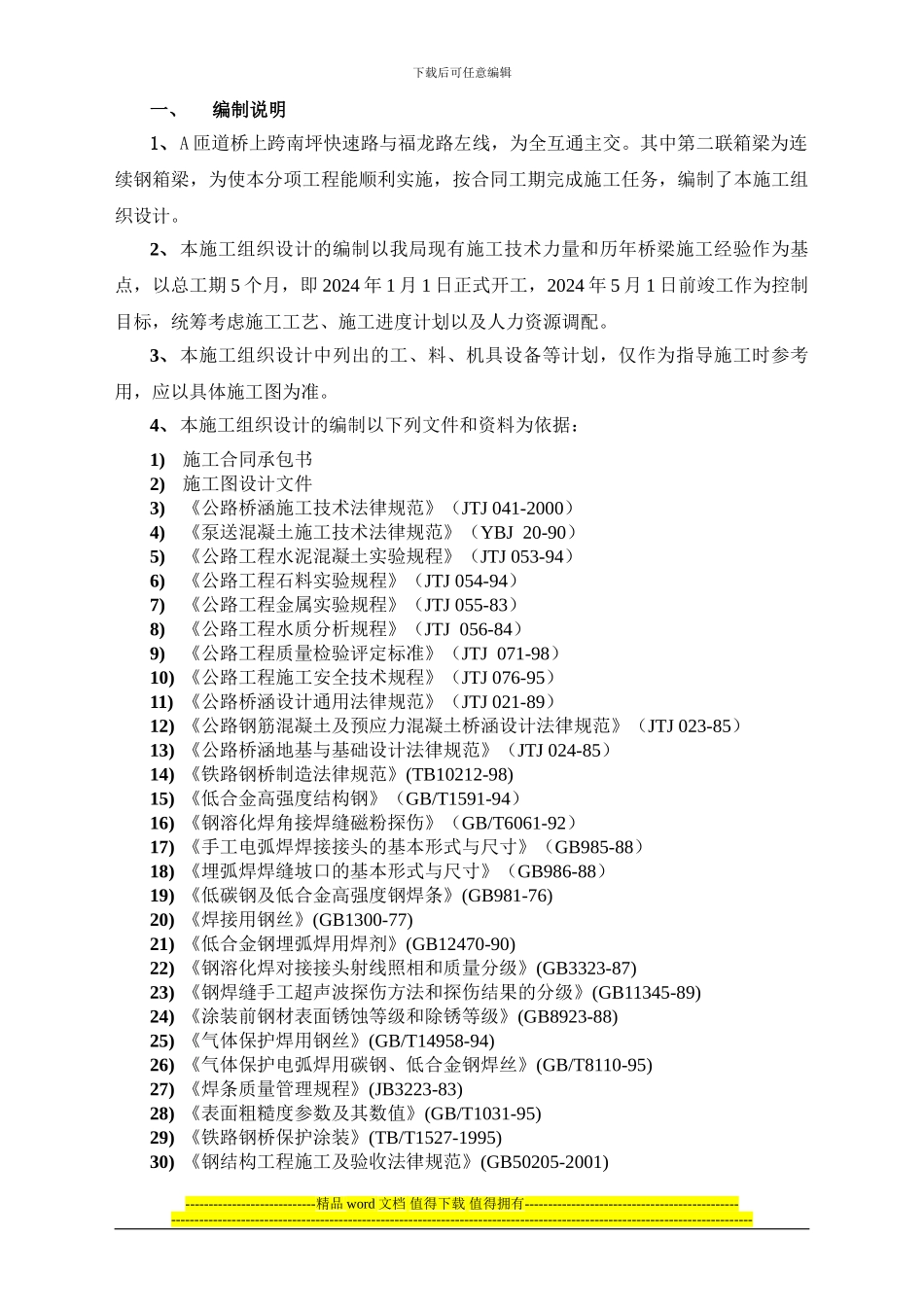

下载后可任意编辑一、编制说明1、A 匝道桥上跨南坪快速路与福龙路左线,为全互通主交
其中第二联箱梁为连续钢箱梁,为使本分项工程能顺利实施,按合同工期完成施工任务,编制了本施工组织设计
2、本施工组织设计的编制以我局现有施工技术力量和历年桥梁施工经验作为基点,以总工期 5 个月,即 2024 年 1 月 1 日正式开工,2024 年 5 月 1 日前竣工作为控制目标,统筹考虑施工工艺、施工进度计划以及人力资源调配
3、本施工组织设计中列出的工、料、机具设备等计划,仅作为指导施工时参考用,应以具体施工图为准
4、本施工组织设计的编制以下列文件和资料为依据:1)施工合同承包书2)施工图设计文件3)《公路桥涵施工技术法律规范》(JTJ 041-2000)4)《泵送混凝土施工技术法律规范》(YBJ 20-90)5)《公路工程水泥混凝土实验规程》(JTJ 053-94)6)《公路工程石料实验规程》(JTJ 054-94)7)《公路工程金属实验规程》(JTJ 055-83)8)《公路工程水质分析规程》(JTJ 056-84)9)《公路工程质量检验评定标准》(JTJ 071-98)10) 《公路工程施工安全技术规程》(JTJ 076-95)11) 《公路桥涵设计通用法律规范》(JTJ 021-89)12) 《公路钢筋混凝土及预应力混凝土桥涵设计法律规范》(JTJ 023-85)13) 《公路桥涵地基与基础设计法律规范》(JTJ 024-85)14) 《铁路钢桥制造法律规范》(TB10212-98)15) 《低合金高强度结构钢》(GB/T1591-94)16) 《钢溶化焊角接焊缝磁粉探伤》(GB/T6061-92)17) 《手工电弧焊焊接接头的基本形式与尺寸》(GB985-88)18) 《埋弧焊焊缝坡口的基本形式与尺寸》(GB986-88)19) 《低碳钢及低合金高强度钢焊条》(GB981-
