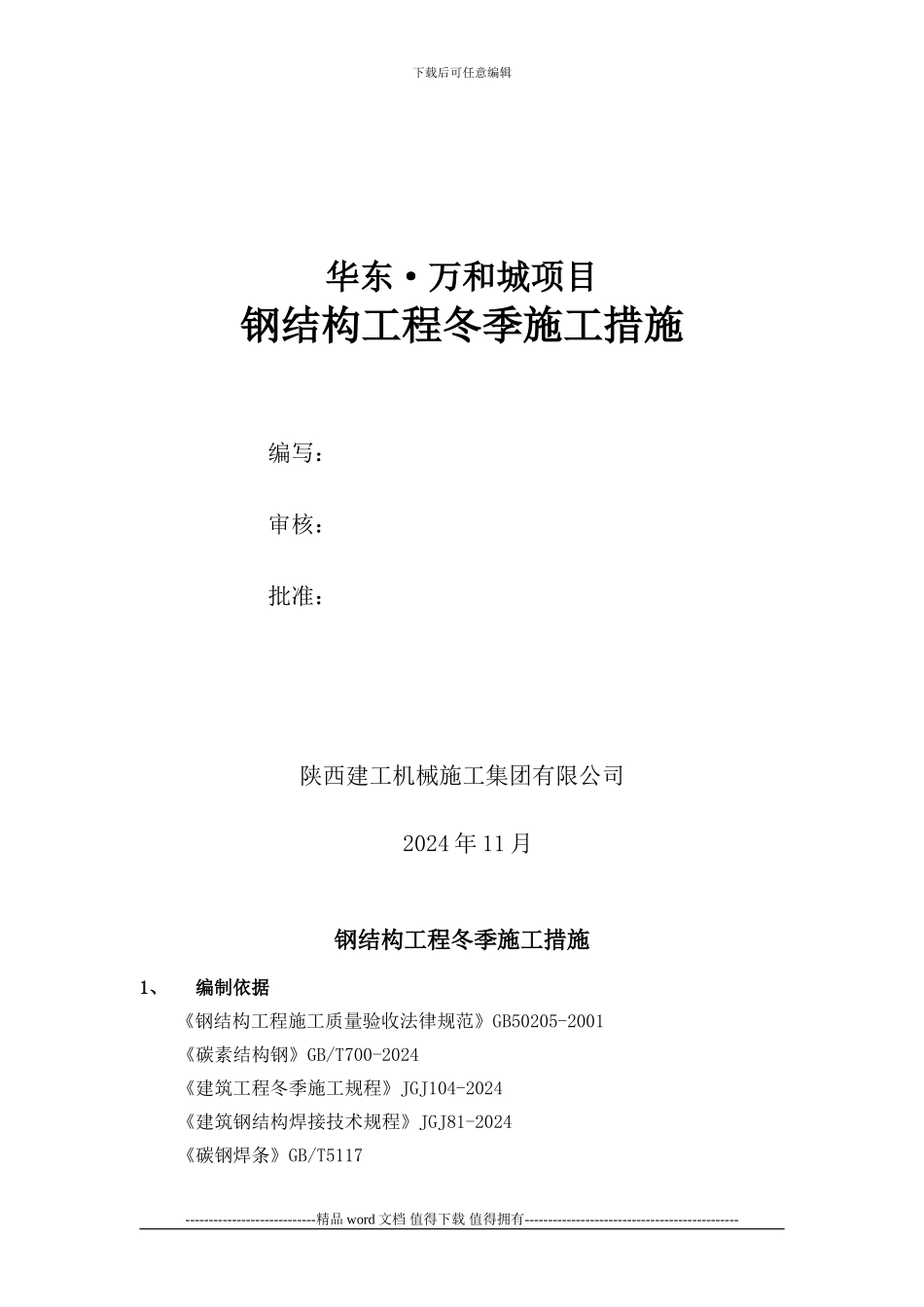

】下载后可任意编辑华东·万和城项目钢结构工程冬季施工措施 编写:审核:批准:陕西建工机械施工集团有限公司 2024 年 11 月钢结构工程冬季施工措施1、编制依据《钢结构工程施工质量验收法律规范》GB50205-2001《碳素结构钢》GB/T700-2024《建筑工程冬季施工规程》JGJ104-2024《建筑钢结构焊接技术规程》JGJ81-2024 《碳钢焊条》GB/T5117----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑《钢结构工程施工操作手册》 施工组织设计、专项施工方案及施工现场实际情况等2、施工准备2
1 组织措施原则:经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能保证工期
进入冬期施工前,我单位指派负责技术、质量等人员参加公司组织的技术业务培训,学习本工作范围内的有关知识
在本单位组织学习冬期施工有关知识,明确职责,经考试合格后方可上岗工作
参加负温下施工的电焊工,除了取得常温焊接资格证外,还需经过负温焊接工艺培训,经考试合格后方可参加负温下施工
安排专人测量施工期间的室外气温,并做好记录
在负温下施工的构件,在负温下进行可焊性试验
在负温下通过试验,并经检验合格后方可进行负温焊接施工

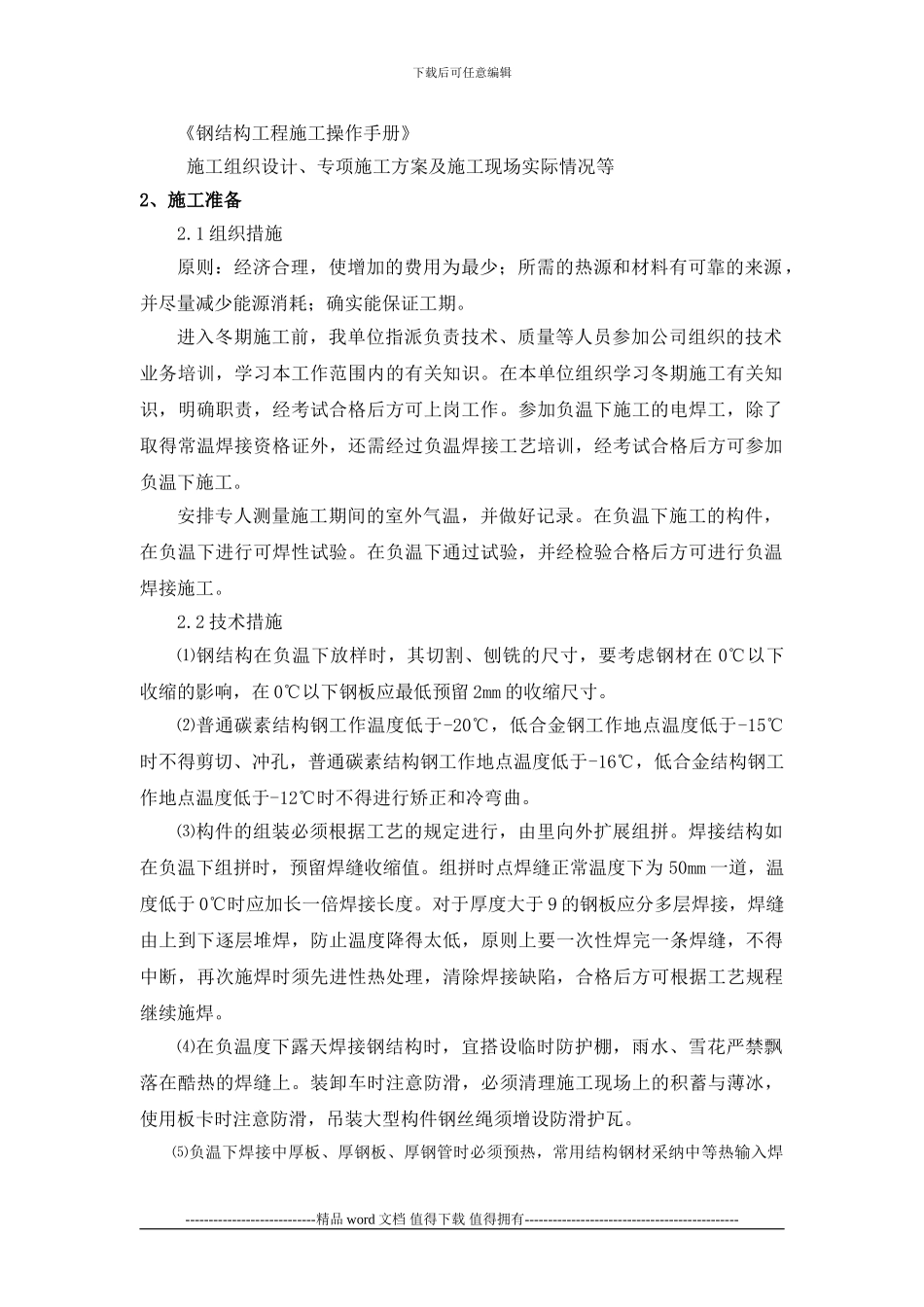

2 技术措施⑴钢结构在负温下放样时,其切割、刨铣的尺寸,要考虑钢材在 0℃以下收缩的影响,在 0℃
