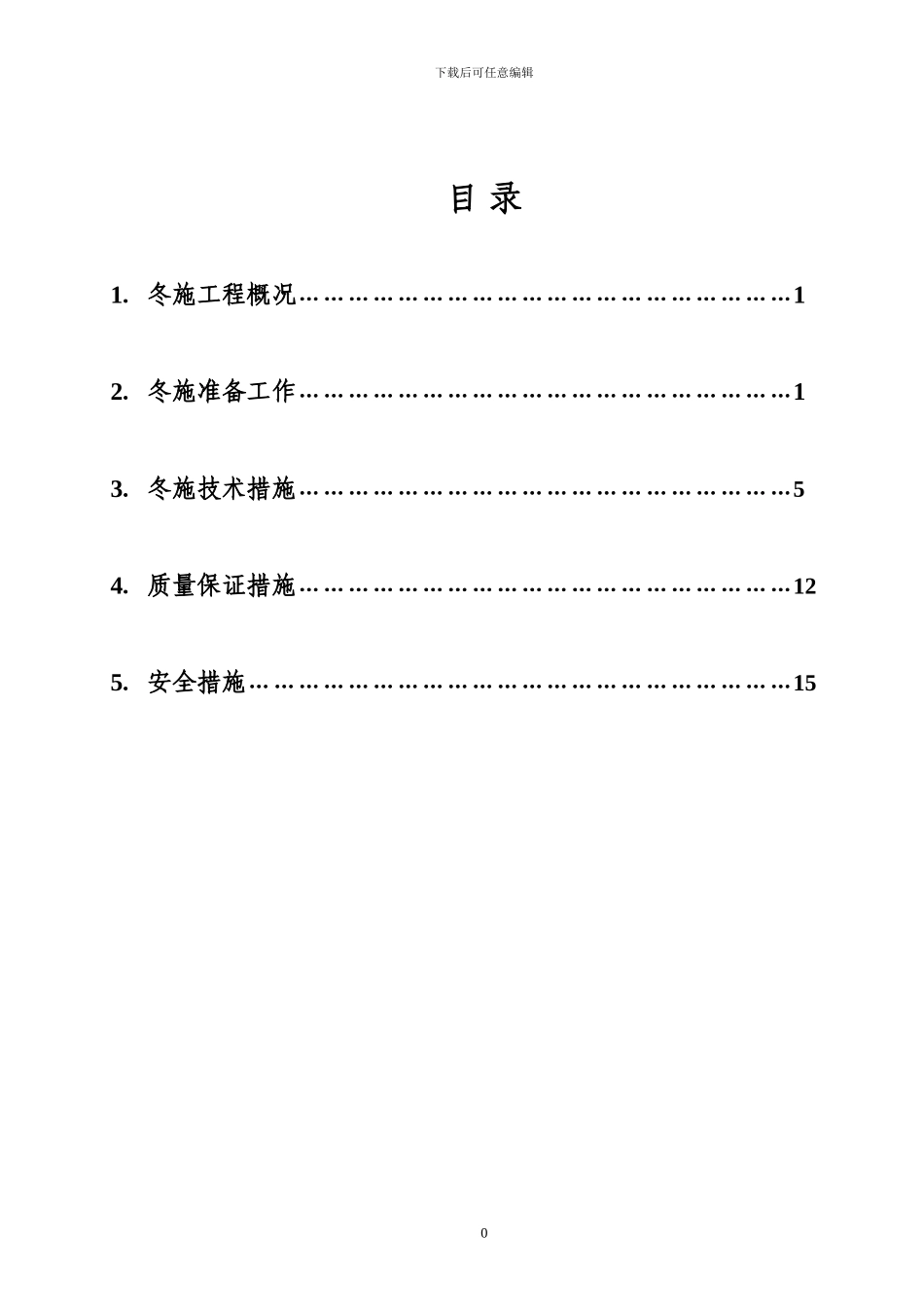

下载后可任意编辑目 录1.冬施工程概况……………………………………………………12.冬施准备工作……………………………………………………13.冬施技术措施……………………………………………………54.质量保证措施……………………………………………………125.安全措施…………………………………………………………150下载后可任意编辑1

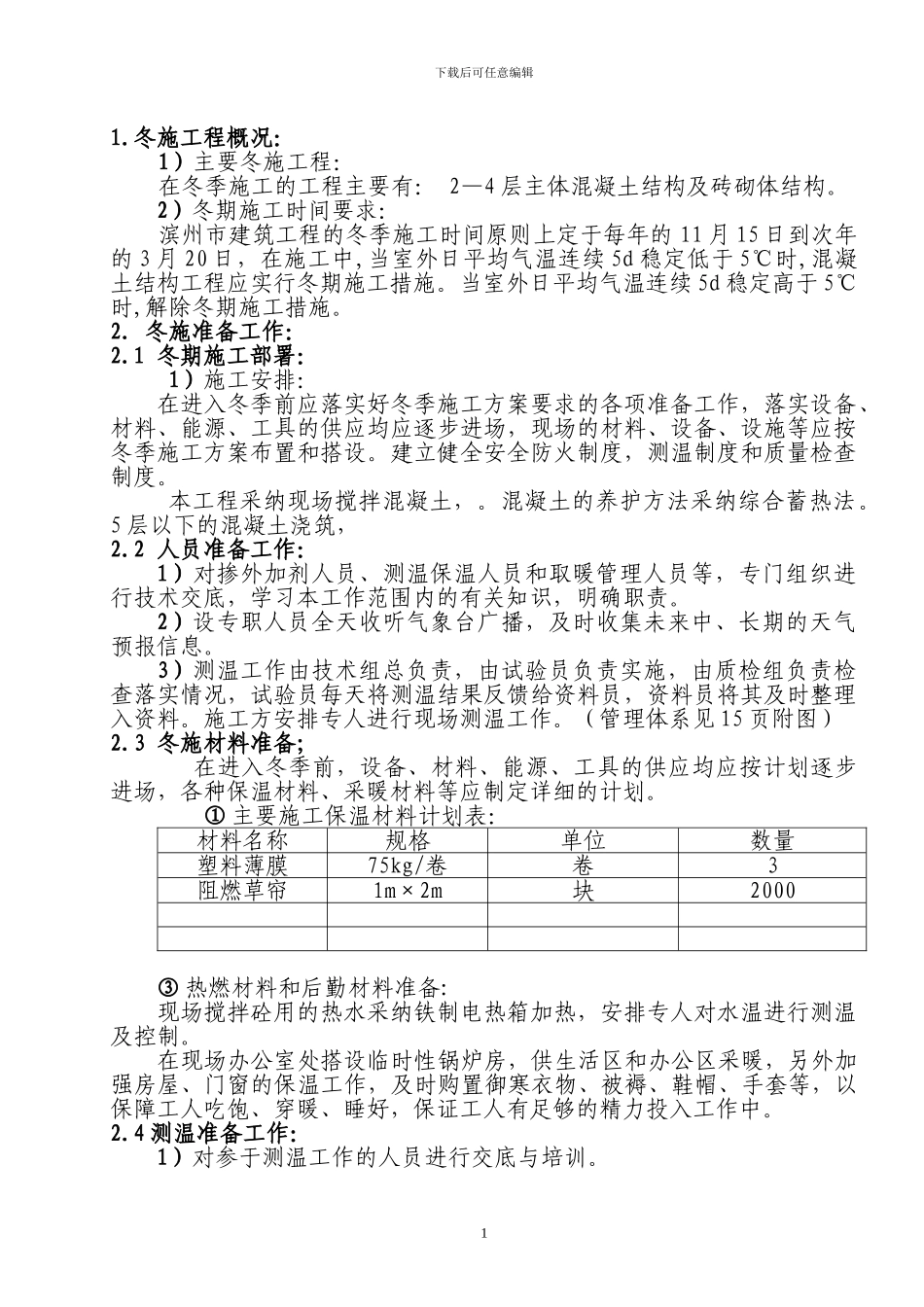

冬施工程概况:1)主要冬施工程:在冬季施工的工程主要有: 2—4 层主体混凝土结构及砖砌体结构
2)冬期施工时间要求:滨州市建筑工程的冬季施工时间原则上定于每年的 11 月 15 日到次年的 3 月 20 日,在施工中,当室外日平均气温连续 5d 稳定低于 5℃时,混凝土结构工程应实行冬期施工措施
当室外日平均气温连续 5d 稳定高于 5℃时,解除冬期施工措施
2.冬施准备工作:2
1 冬期施工部署:1)施工安排:在进入冬季前应落实好冬季施工方案要求的各项准备工作,落实设备、材料、能源、工具的供应均应逐步进场,现场的材料、设备、设施等应按冬季施工方案布置和搭设
建立健全安全防火制度,测温制度和质量检查制度
本工程采纳现场搅拌混凝土,
混凝土的养护方法采纳综合蓄热法
5 层以下的混凝土浇筑, 2
2 人员准备工作:1)对掺外加剂人员、测温保温人员和取暖管理人员等,专门组织进行技术交底,学习本工作范围内的有关知识,明确职责
2)设专职人员全天收听气象台广播,及时收集未来中、长期的天气预报信息
3)测温工作由技术组总负责,由试验员负责实施,由质检组负责检查落实情况,试验员每天将测温结果反馈给资料员,资料员将其及时整理入资料
施工方安排专人进行现场测温工作
(管理体系见 15 页附图)2
3 冬施材料准备; 在进入冬季前,设备、材料、能源、工具的供应均应按计划逐步进场,各种保温材料、采暖材料等应制定详细的计划

① 主要施工保温材料计划表:材料名称规
