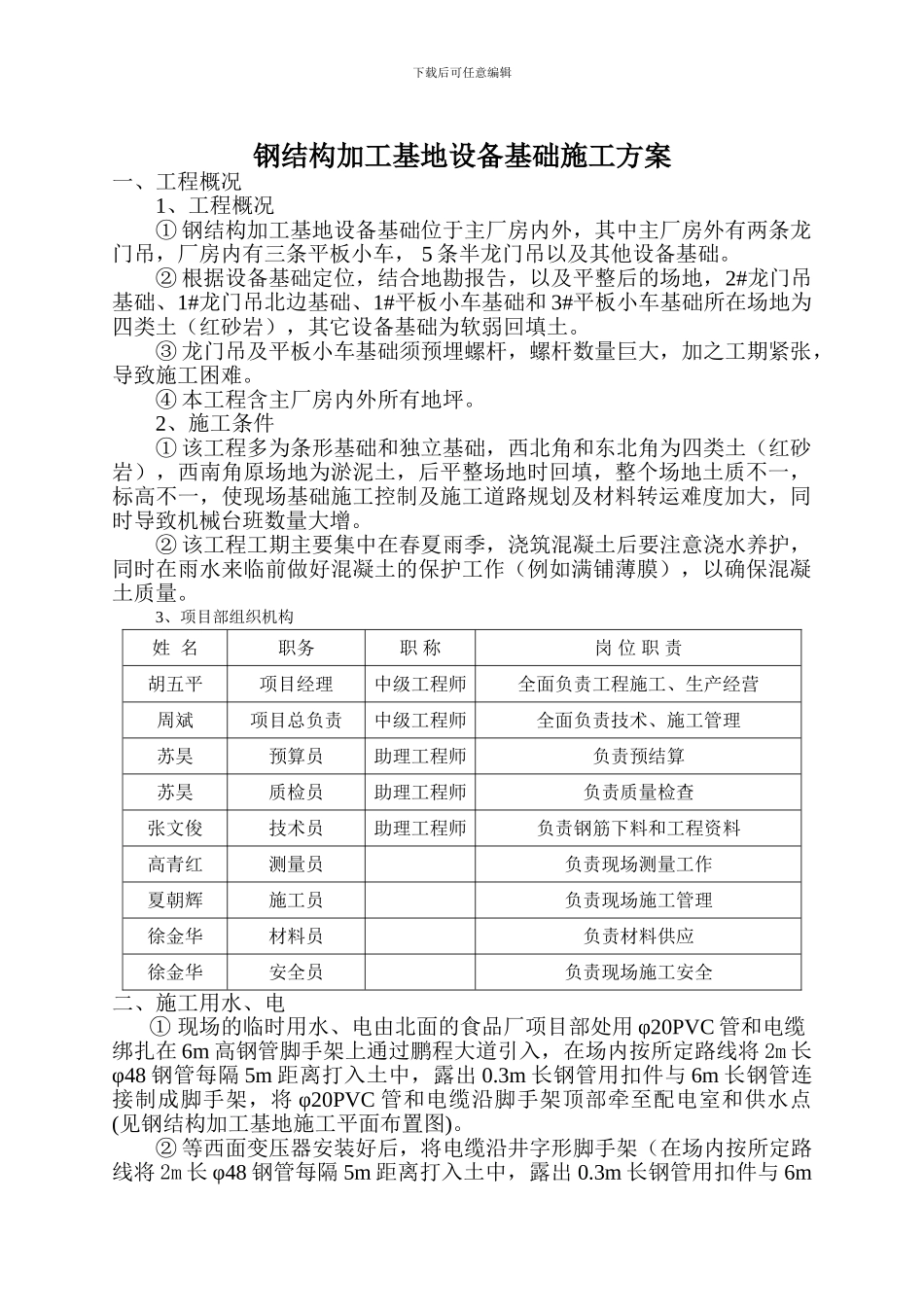

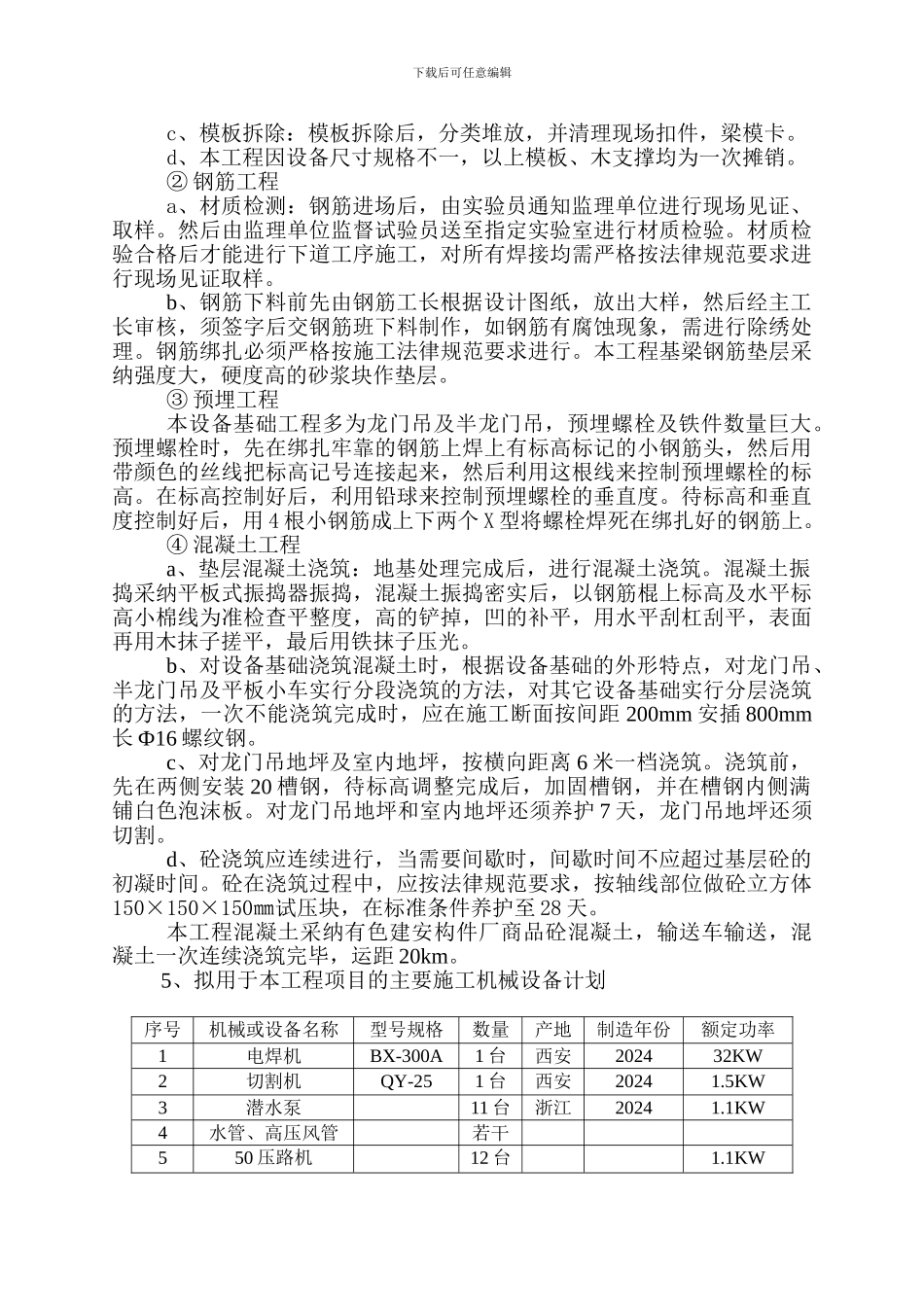

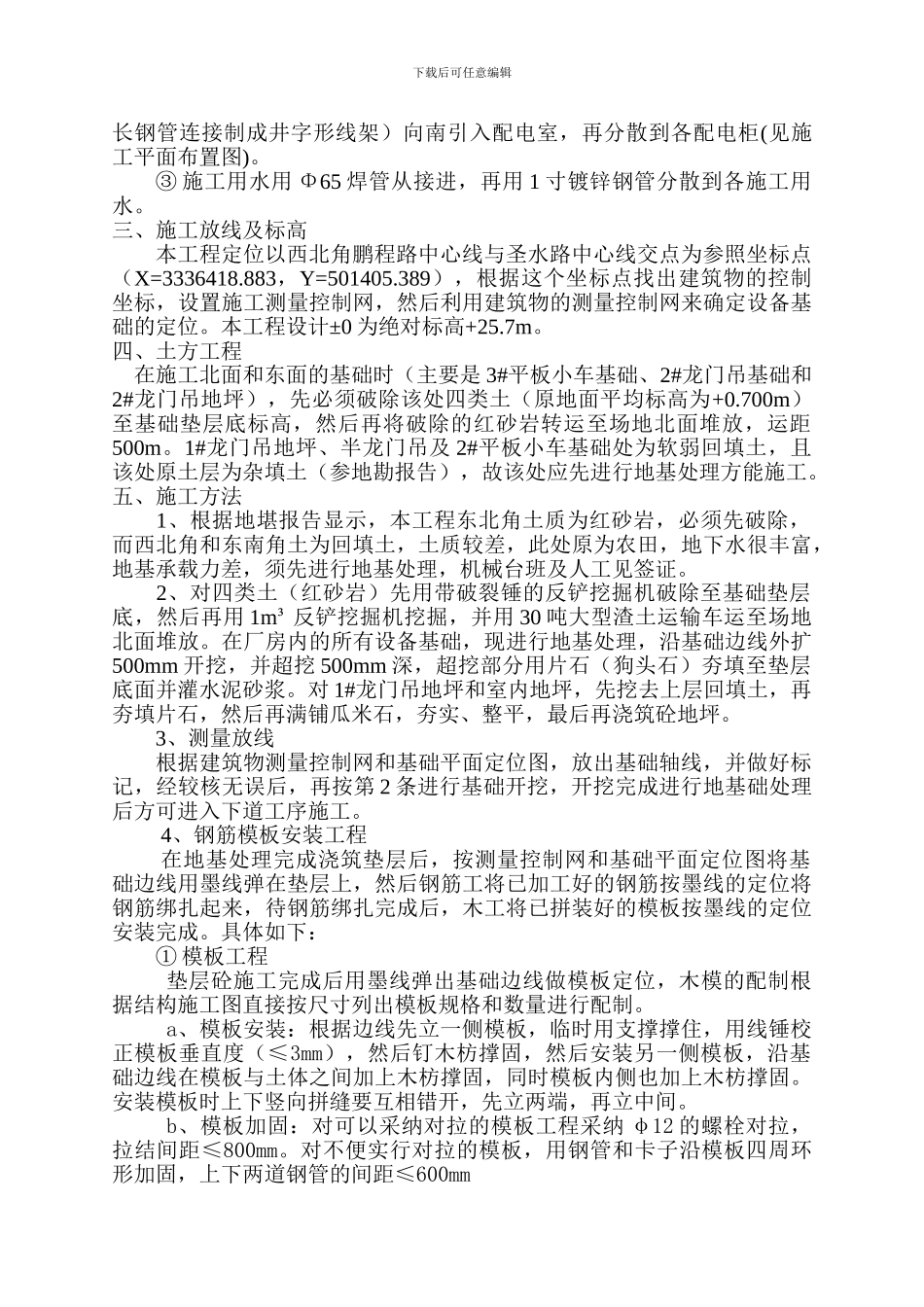

下载后可任意编辑钢结构加工基地设备基础施工方案一、工程概况1、工程概况① 钢结构加工基地设备基础位于主厂房内外,其中主厂房外有两条龙门吊,厂房内有三条平板小车, 5 条半龙门吊以及其他设备基础。② 根据设备基础定位,结合地勘报告,以及平整后的场地,2#龙门吊基础、1#龙门吊北边基础、1#平板小车基础和 3#平板小车基础所在场地为四类土(红砂岩),其它设备基础为软弱回填土。③ 龙门吊及平板小车基础须预埋螺杆,螺杆数量巨大,加之工期紧张,导致施工困难。④ 本工程含主厂房内外所有地坪。2、施工条件① 该工程多为条形基础和独立基础,西北角和东北角为四类土(红砂岩),西南角原场地为淤泥土,后平整场地时回填,整个场地土质不一,标高不一,使现场基础施工控制及施工道路规划及材料转运难度加大,同时导致机械台班数量大增。② 该工程工期主要集中在春夏雨季,浇筑混凝土后要注意浇水养护,同时在雨水来临前做好混凝土的保护工作(例如满铺薄膜),以确保混凝土质量。3、项目部组织机构姓 名职务职 称岗 位 职 责胡五平项目经理中级工程师全面负责工程施工、生产经营周斌项目总负责中级工程师全面负责技术、施工管理苏昊预算员助理工程师负责预结算苏昊质检员助理工程师负责质量检查张文俊技术员助理工程师负责钢筋下料和工程资料高青红测量员负责现场测量工作夏朝辉施工员负责现场施工管理徐金华材料员负责材料供应徐金华安全员负责现场施工安全二、施工用水、电① 现场的临时用水、电由北面的食品厂项目部处用 φ20PVC 管和电缆绑扎在 6m 高钢管脚手架上通过鹏程大道引入,在场内按所定路线将 2m 长φ48 钢管每隔 5m 距离打入土中,露出 0.3m 长钢管用扣件与 6m 长钢管连接制成脚手架,将 φ20PVC 管和电缆沿脚手架顶部牵至配电室和供水点(见钢结构加工基地施工平面布置图)。② 等西面变压器安装好后,将电缆沿井字形脚手架(在场内按所定路线将 2m 长 φ48 钢管每隔 5m 距离打入土中,露出 0.3m 长钢管用扣件与 6m下载后可任意编辑长钢管连接制成井字形线架)向南引入配电室,再分散到各配电柜(见施工平面布置图)。③ 施工用水用 Φ65 焊管从接进,再用 1 寸镀锌钢管分散到各施工用水。三、施工放线及标高 本工程定位以西北角鹏程路中心线与圣水路中心线交点为参照坐标点(X=3336418.883,Y=501405.389),根据这个坐标点找出建筑物的控制坐标,设置施工测量控制网,然后利用...
