】钢结构吊装施工一、吊装准备工作 ● 对本工程所有基础锚栓进行全部复测,并做好原始记录,确保所有基础锚栓各项数据符合设计要求和有关施工法律规范的要求
同时将所有基础锚栓进行清理,打油,复核标高,安装螺栓全部到位
对所有整体轴线和柱间尺寸进行复核
●根据现场道路和材料堆放情况,设置吊装行进路线,并清理行进路线,保----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑证所有道路畅通无阻
●分别找出各钢构件的基准点,做出明显的标志
● 钢结构吊装前根据构件明细表核对进场构件,查验质量证明单和设计更改文件,检查验收构件在运输过程中造成的变形情况,并记录在案,发现问题及时进行矫正至合乎规定

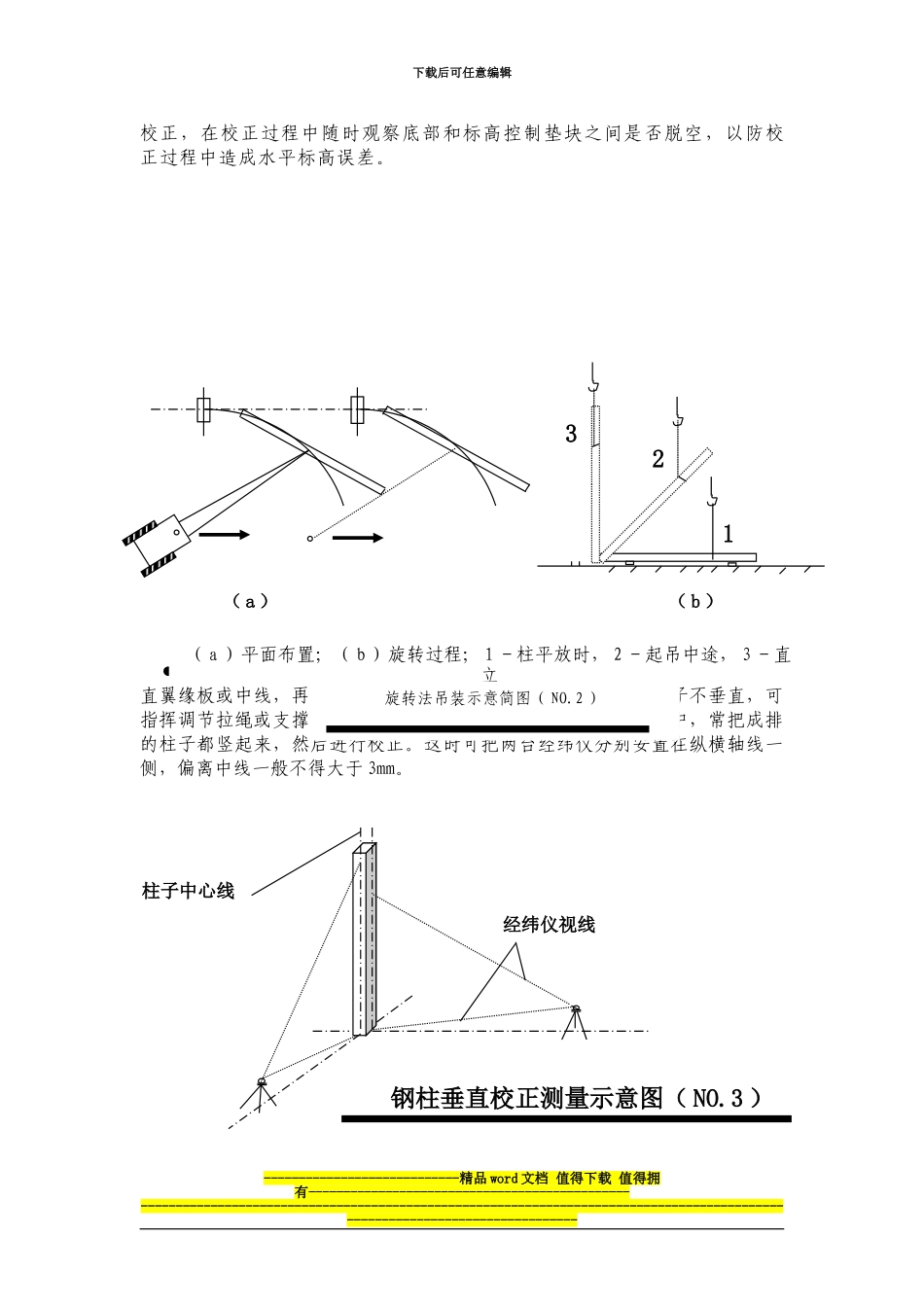

对于基础和预埋件,应先检查复核轴线位置,高低偏差,平整度,标高,然后弹出十字中心线和引测标高 (见图表NO
1 ),并必须取得基础验收的合格资料
由于涉及到钢结构制作与安装两方面,又涉及到土建与钢结构之间的关系,因此它们之间的测量工具必须统一
二、吊装方法● 该工程采纳两台 16T 汽吊进行流水吊装(更具实际情况可增加吊装设备),次构件及板材采纳人工悬拉,钢柱吊装采纳单机旋转法吊装
每片雨篷梁先在地面拼装校正后再吊装,必要时人工抬升辅助拼装,钢梁扶正翻身起板采纳两点起板法,吊装时采纳单
