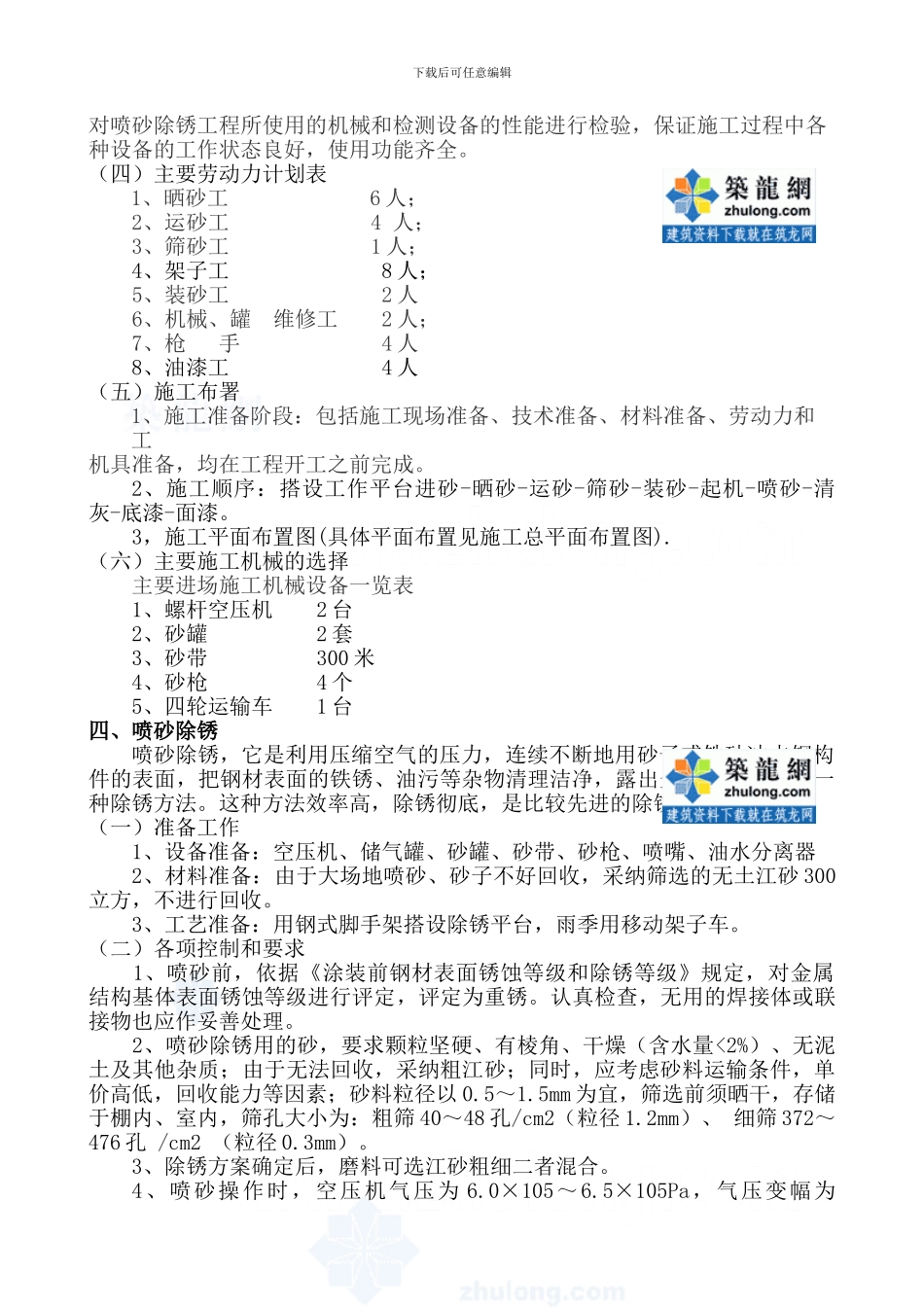

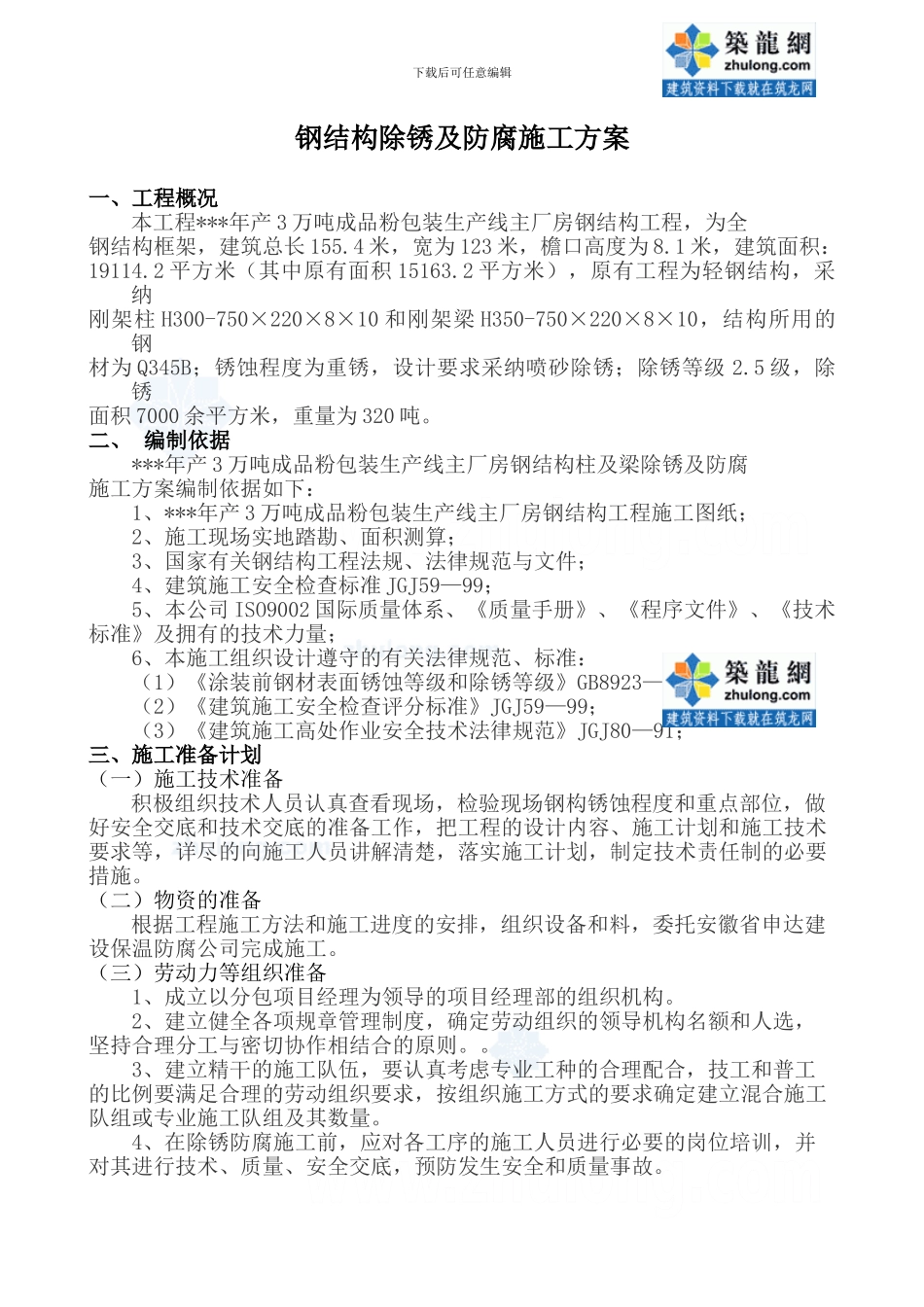

下载后可任意编辑钢结构除锈及防腐施工方案一、工程概况本工程***年产 3 万吨成品粉包装生产线主厂房钢结构工程,为全钢结构框架,建筑总长 155
4 米,宽为 123 米,檐口高度为 8
1 米,建筑面积:19114
2 平方米(其中原有面积 15163
2 平方米),原有工程为轻钢结构,采纳刚架柱 H300-750×220×8×10 和刚架梁 H350-750×220×8×10,结构所用的钢材为 Q345B;锈蚀程度为重锈,设计要求采纳喷砂除锈;除锈等级 2
5 级,除锈面积 7000 余平方米,重量为 320 吨
二、 编制依据***年产 3 万吨成品粉包装生产线主厂房钢结构柱及梁除锈及防腐施工方案编制依据如下:1、***年产 3 万吨成品粉包装生产线主厂房钢结构工程施工图纸; 2、施工现场实地踏勘、面积测算; 3、国家有关钢结构工程法规、法律规范与文件; 4、建筑施工安全检查标准 JGJ59—99; 5、本公司 ISO9002 国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技术力量; 6、本施工组织设计遵守的有关法律规范、标准: (1)《涂装前钢材表面锈蚀等级和除锈等级》GB8923—88;(2)《建筑施工安全检查评分标准》JGJ59—99;(3)《建筑施工高处作业安全技术法律规范》JGJ80—91;三、施工准备计划(一)施工技术准备积极组织技术人员认真查看现场,检验现场钢构锈蚀程度和重点部位,做好安全交底和技术交底的准备工作,把工程的设计内容、施工计划和施工技术要求等,详尽的向施工人员讲解清楚,落实施工计划,制定技术责任制的必要措施
(二)物资的准备根据工程施工方法和施工进度的安排,组织设备和料,委托安徽省申达建设保温防腐公司完成施工
(三)劳动力等组织准备 1、成立以分包项目经理为领导的项目经理部的组织机构
2、建立健全各项规章管理制度,确定劳动组
