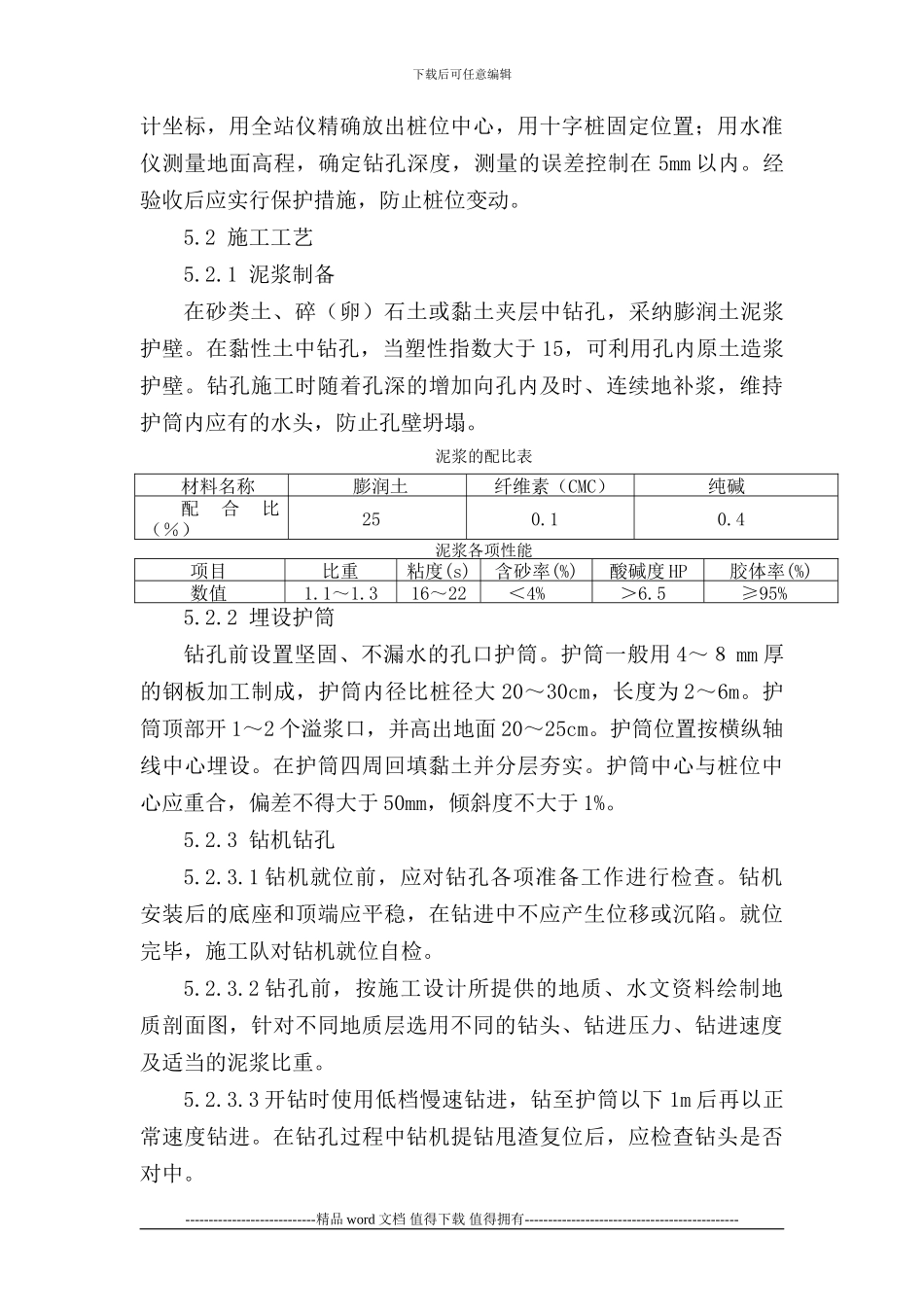

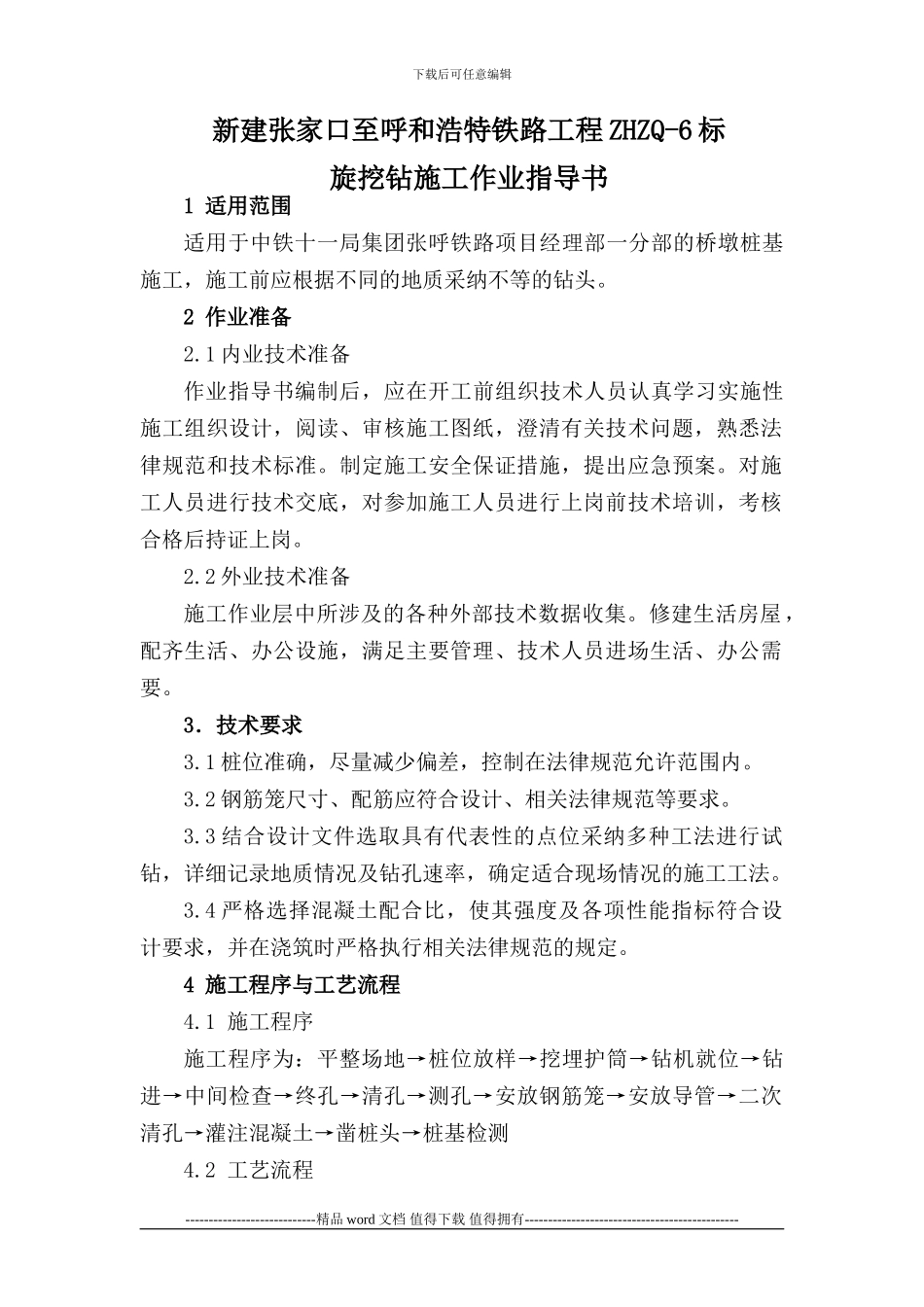

下载后可任意编辑新建张家口至呼和浩特铁路工程 ZHZQ-6 标 旋挖钻施工作业指导书1 适用范围适用于中铁十一局集团张呼铁路项目经理部一分部的桥墩桩基施工,施工前应根据不同的地质采纳不等的钻头。2 作业准备2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。2.2 外业技术准备施工作业层中所涉及的各种外部技术数据收集。修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。3.技术要求3.1 桩位准确,尽量减少偏差,控制在法律规范允许范围内。3.2 钢筋笼尺寸、配筋应符合设计、相关法律规范等要求。 3.3 结合设计文件选取具有代表性的点位采纳多种工法进行试钻,详细记录地质情况及钻孔速率,确定适合现场情况的施工工法。3.4 严格选择混凝土配合比,使其强度及各项性能指标符合设计要求,并在浇筑时严格执行相关法律规范的规定。4 施工程序与工艺流程4.1 施工程序施工程序为:平整场地→桩位放样→挖埋护筒→钻机就位→钻进→中间检查→终孔→清孔→测孔→安放钢筋笼→安放导管→二次清孔→灌注混凝土→凿桩头→桩基检测4.2 工艺流程 ----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑5 施工要求5.1 施工准备 5.1.1 进行场地踏勘,对既有架空电线、地下电缆、给排水管道等设施,假如阻碍施工或对安全操作有影响,应实行清除、移位、保护等措施妥善处理。5.1.2 收集工程地质资料,分析桩位地质情况、施工条件;组织进行图纸会审,根据地形、地质、水文资料和桩顶标高等情况编制施工组织设计和施工工艺设计。5.1.3 平整场地,清除杂物,更换软土,夯填密实。钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷。根据施工组织设计,合理安排泥浆池、沉淀池的位置。5.1.4 桩位由测量班进行测设放样, 根据基线控制网及桥墩设----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------平整场地凿桩头桩位放样挖埋护筒钻机就位钻 进制作护筒加工钻头中间检查终 孔清 孔测 孔安放钢筋笼安放导管二次清孔灌注混凝土挖...
