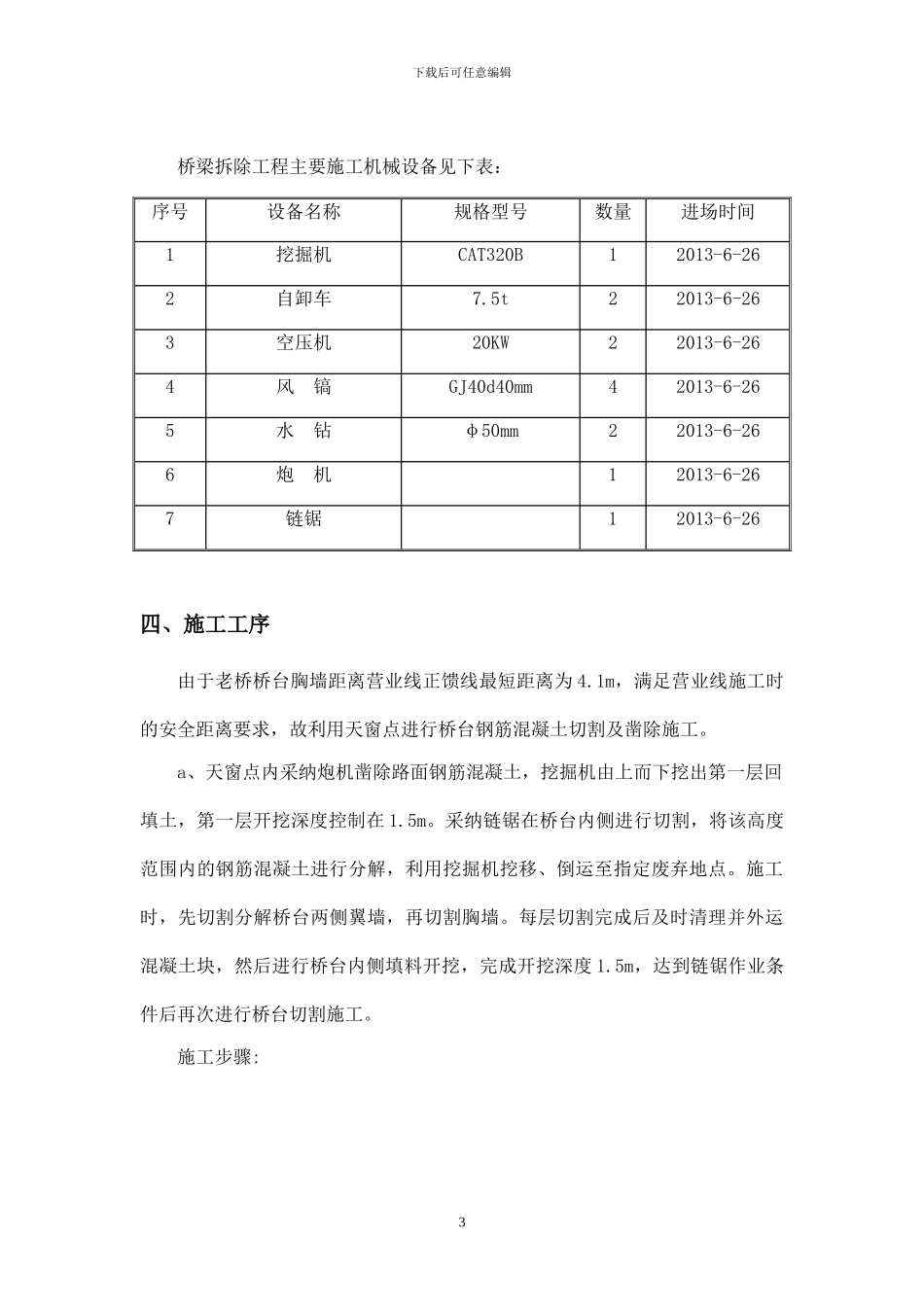

下载后可任意编辑惠安西站汤厝桥桥台拆除施工方案一、编制依据1、《中华人民共和国安全生产法》、《建设工程安全生产管理条例》、《铁路运输安全保护条例》、《铁路交通事故应急救援和调查处理条例》、《铁路建设管理办法》、《铁路营业线施工安全管理办法》(铁运[2024]280号)、《南昌铁路局营业线施工安全管理实施细则》(南铁运发[2024]610号)等法律法规及文件。2、由中国中铁二院工程集团有限责任公司设计的既有汤厝桥设计图纸。3、经审批后的惠安西站实施性施工组织设计。4、施工现场具体勘察情况。二、工程概况DK156+ 274(杭深 K1019+765.93)汤厝公路跨线桥一座,跨度 25m、桥宽7.5m,设两个桥台。跨线桥为混凝土路面,两侧分别有钢制防抛网及砼防撞墩,桥梁结构形式为预制钢筋混凝土空心板梁,该桥共有混凝土空心板梁 5 片。空心板梁吊拆结束后,临近施工拆除桥台。老桥桥台采纳重力式“U”桥台,老桥桥台高度为 11m,台身宽度为 7.5m,台帽处混凝土墙身厚度为 2.2m,台身底墙身厚度为 4.2m。桥台距离营业线临时隔离栅栏防护平均宽度为 3.5m,距正馈线最短距离为 4.1m。根据本工程现场具体情况,对铁路两侧老桥台身进行切割或凿除,根据临近营业线施工要求,桥台拆除将在天窗点内进行施工。整体凿除施工工艺:桥梁空心板梁吊移完成后,桥台上部 4.5m 范围以 1.5m1下载后可任意编辑高为一个施工断面,采纳链锯切割、挖掘机配合移除并转运的方法进行凿除施工。桥台由上至下 4.5m 以下以炮头机予以凿除、挖掘机配合移除并转运的方法进行施工直至整个桥台凿除完成。整体凿除施工安排:按施工工艺要求,先采纳炮头机凿除两侧既有桥台台面钢筋混凝土铺装层。待两侧桥台铺装层凿除、碎渣转运完成后,挖掘机将两侧桥台台后填土挖除至链锯首次施工需求高度。两侧桥台上部 4.5m 范围根据1.5m 一层分层挖出台后回填土(此时回填土不宜一次性挖出,为桥台混凝土凿除提供作业平台),采纳链锯结合挖掘机进行桥台钢筋混凝土切割拆除施工,碎碴外运。待两侧桥台上部 4.5m 台身凿除后,先把东侧桥台台身 4.5m 以下部位以装炮头机予以分层凿除,施工中严格控制炮头机凿除深度和凿除方向,碎渣外运。待东侧桥台台身完全凿除后,炮头机移位至西侧桥台处以同样方法予以凿除。三、施工计划安排施工计划安排如下表:序号时 间工 作 内 容备 注16 月 26 日-6 月 27 日凿除桥台台面钢筋混凝土铺装层炮头机凿除,挖掘鸡挖移26...
