锚索桩施工方案VIP免费

锚索桩施工方案_第1页
1/12
锚索桩施工方案_第2页
2/12
锚索桩施工方案_第3页
3/12

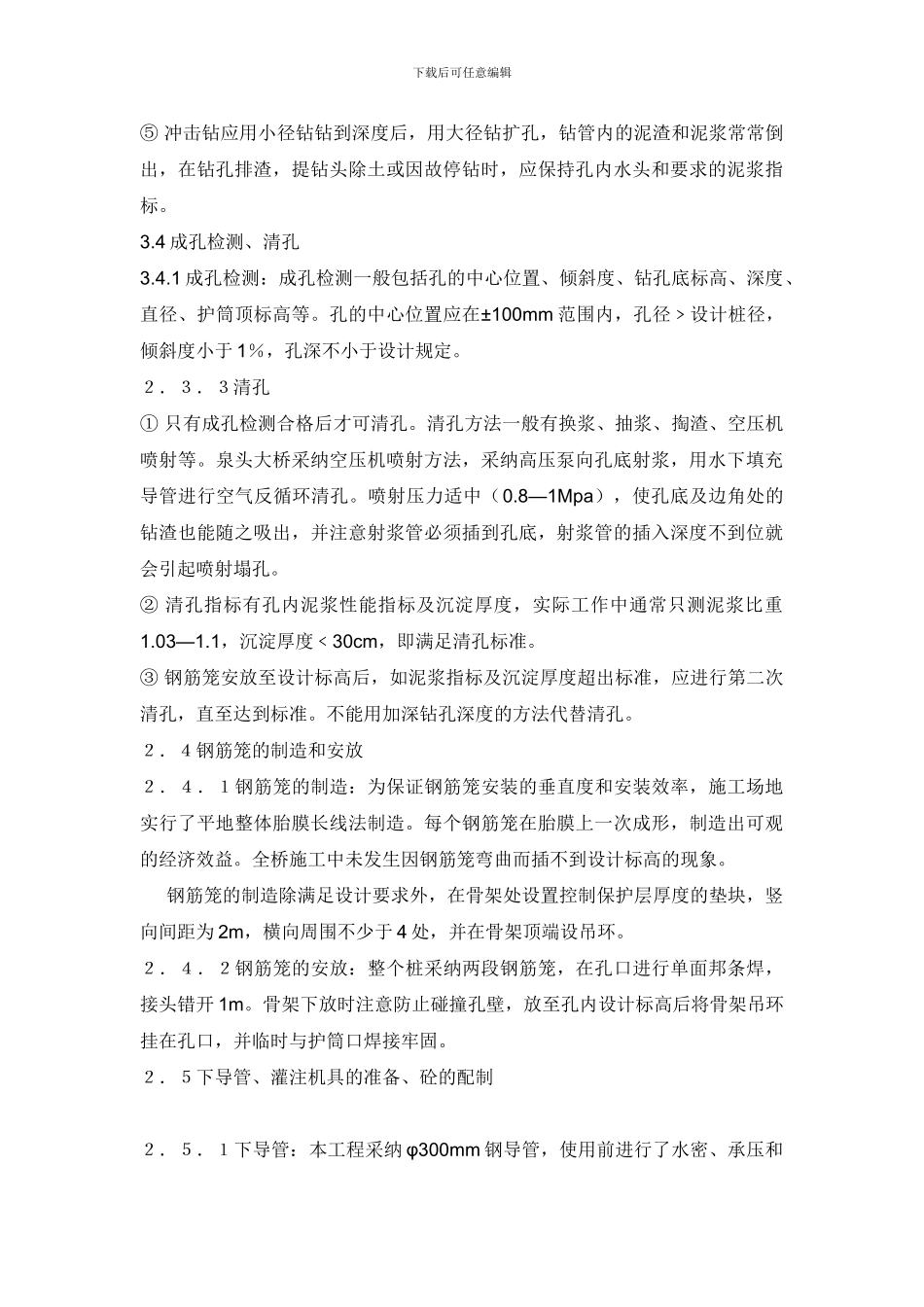

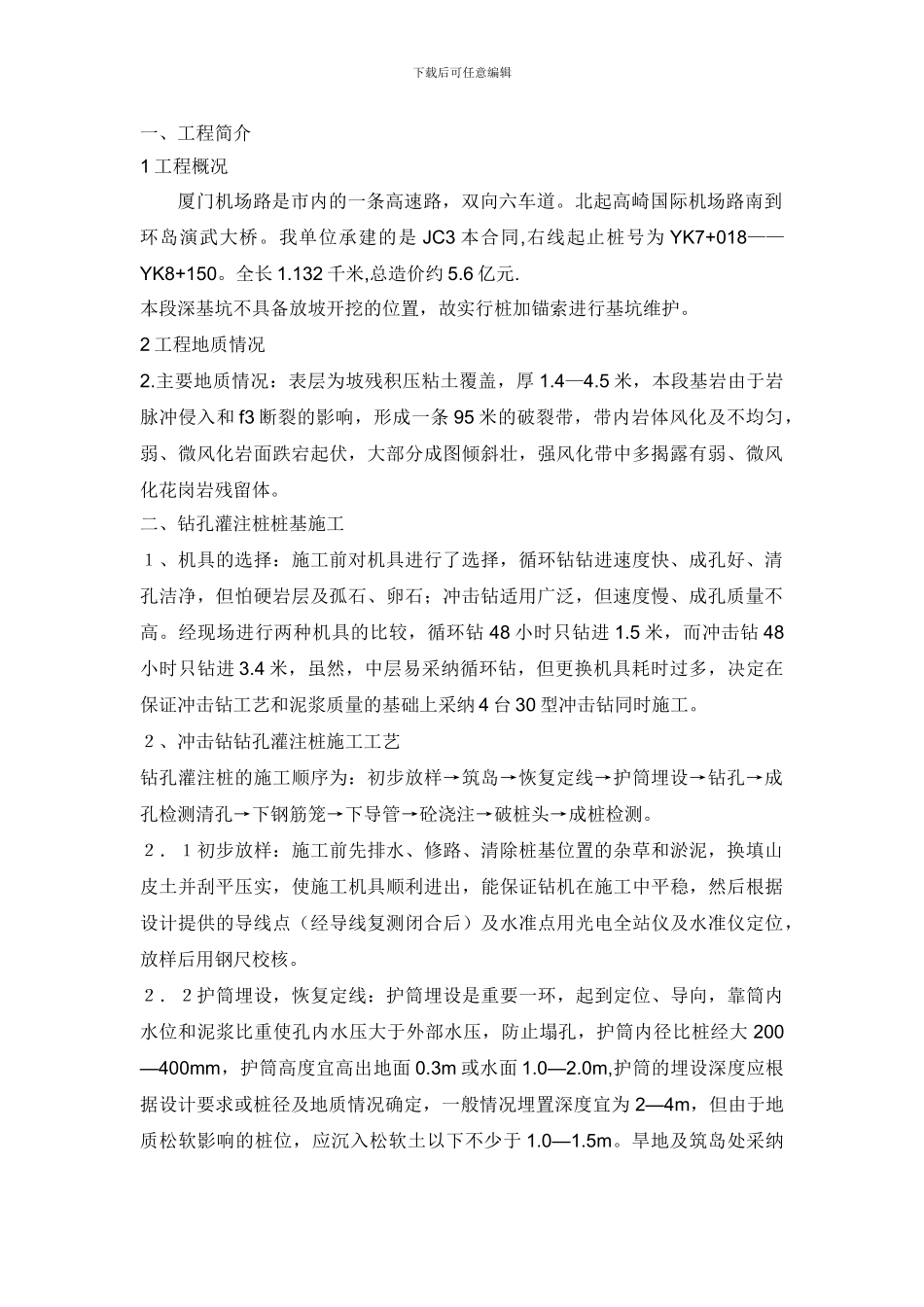

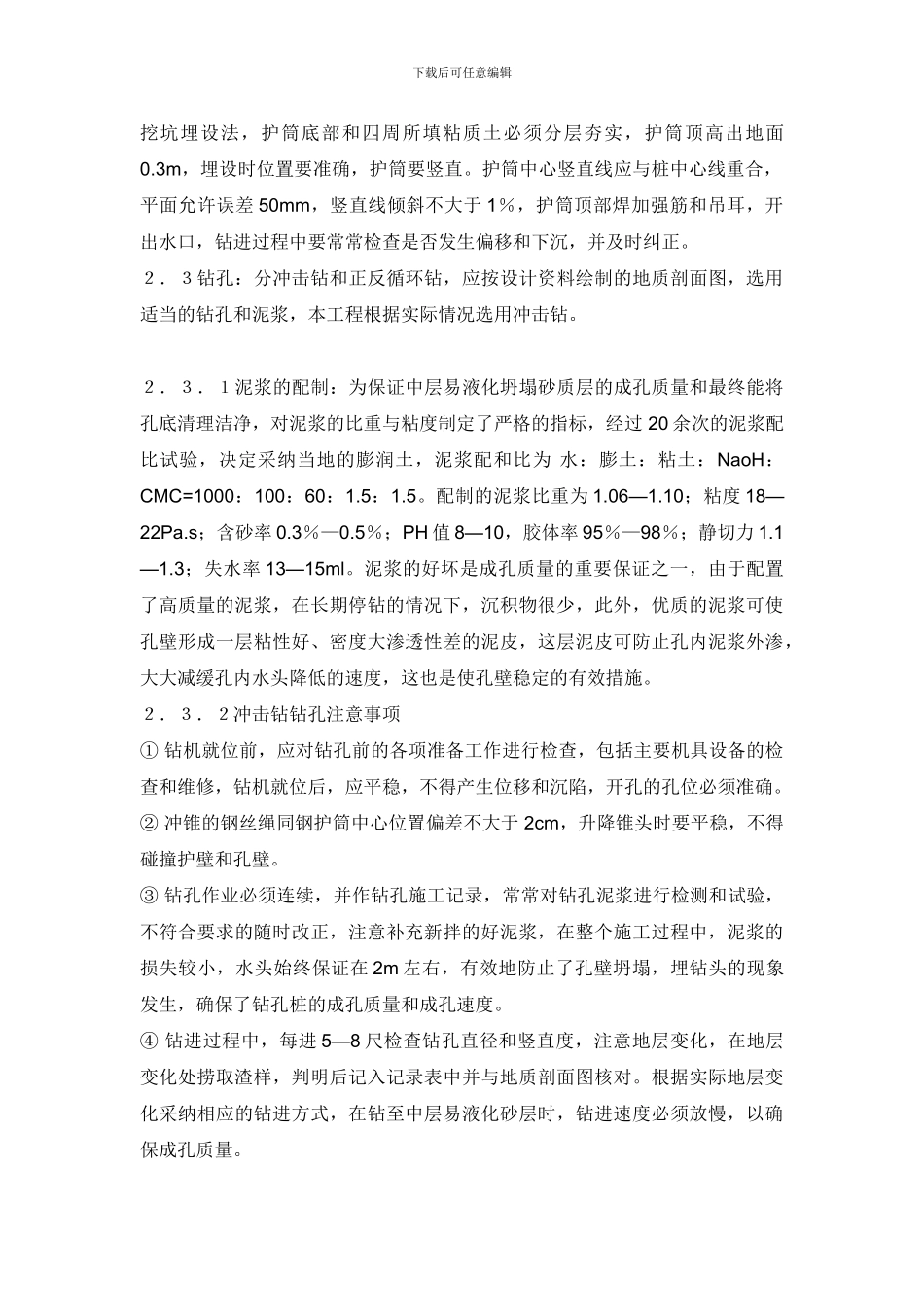

下载后可任意编辑一、工程简介1 工程概况厦门机场路是市内的一条高速路,双向六车道。北起高崎国际机场路南到环岛演武大桥。我单位承建的是 JC3 本合同,右线起止桩号为 YK7+018——YK8+150。全长 1.132 千米,总造价约 5.6 亿元.本段深基坑不具备放坡开挖的位置,故实行桩加锚索进行基坑维护。2 工程地质情况2.主要地质情况:表层为坡残积压粘土覆盖,厚 1.4—4.5 米,本段基岩由于岩脉冲侵入和 f3 断裂的影响,形成一条 95 米的破裂带,带内岩体风化及不均匀,弱、微风化岩面跌宕起伏,大部分成图倾斜壮,强风化带中多揭露有弱、微风化花岗岩残留体。二、钻孔灌注桩桩基施工1、机具的选择:施工前对机具进行了选择,循环钻钻进速度快、成孔好、清孔洁净,但怕硬岩层及孤石、卵石;冲击钻适用广泛,但速度慢、成孔质量不高。经现场进行两种机具的比较,循环钻 48 小时只钻进 1.5 米,而冲击钻 48小时只钻进 3.4 米,虽然,中层易采纳循环钻,但更换机具耗时过多,决定在保证冲击钻工艺和泥浆质量的基础上采纳 4 台 30 型冲击钻同时施工。2、冲击钻钻孔灌注桩施工工艺钻孔灌注桩的施工顺序为:初步放样→筑岛→恢复定线→护筒埋设→钻孔→成孔检测清孔→下钢筋笼→下导管→砼浇注→破桩头→成桩检测。2.1初步放样:施工前先排水、修路、清除桩基位置的杂草和淤泥,换填山皮土并刮平压实,使施工机具顺利进出,能保证钻机在施工中平稳,然后根据设计提供的导线点(经导线复测闭合后)及水准点用光电全站仪及水准仪定位,放样后用钢尺校核。2.2护筒埋设,恢复定线:护筒埋设是重要一环,起到定位、导向,靠筒内水位和泥浆比重使孔内水压大于外部水压,防止塌孔,护筒内径比桩经大 200—400mm,护筒高度宜高出地面 0.3m 或水面 1.0—2.0m,护筒的埋设深度应根据设计要求或桩径及地质情况确定,一般情况埋置深度宜为 2—4m,但由于地质松软影响的桩位,应沉入松软土以下不少于 1.0—1.5m。旱地及筑岛处采纳下载后可任意编辑挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实,护筒顶高出地面0.3m,埋设时位置要准确,护筒要竖直。护筒中心竖直线应与桩中心线重合,平面允许误差 50mm,竖直线倾斜不大于 1%,护筒顶部焊加强筋和吊耳,开出水口,钻进过程中要常常检查是否发生偏移和下沉,并及时纠正。2.3钻孔:分冲击钻和正反循环钻,应按设计资料绘制的地质剖面图,选用适当的钻孔和泥浆,本工程根据实际...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锚索桩施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
