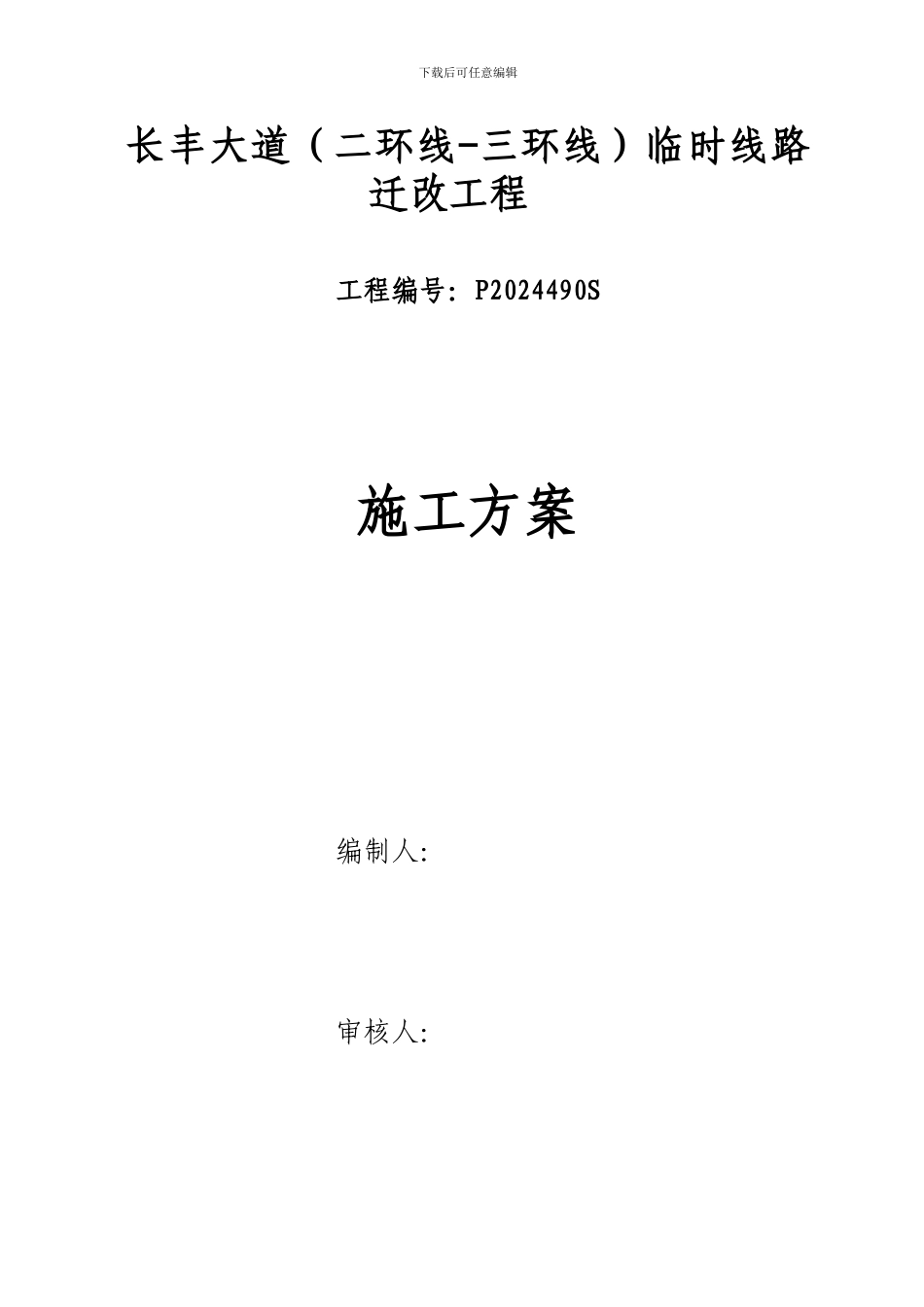

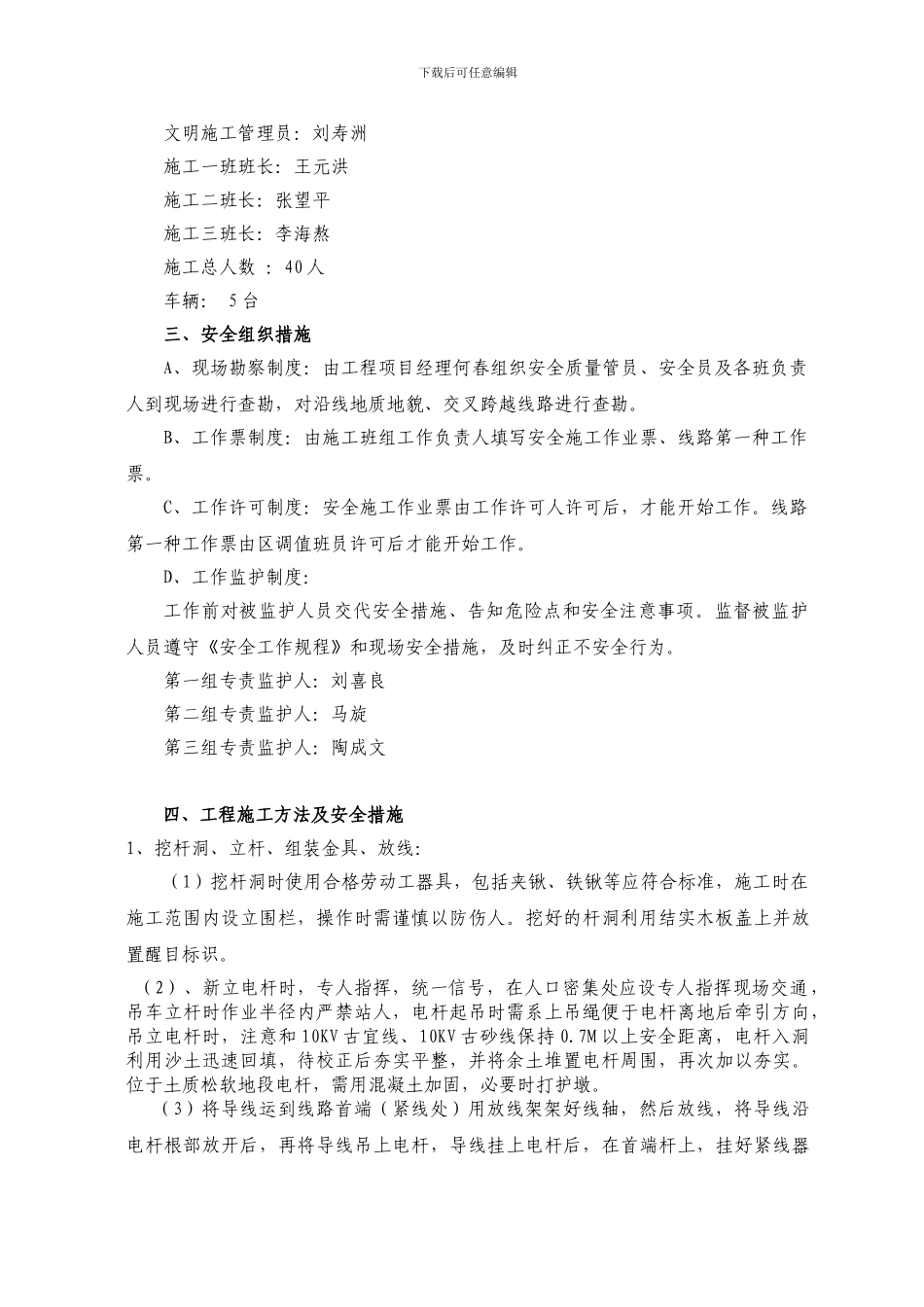

下载后可任意编辑长丰大道(二环线-三环线)临时线路迁改工程 工程编号:P2024490S施工方案编制人:审核人: 下载后可任意编辑审批人:武汉华源电力集团汉口分公司二零一四年四月一、工程概况本工程方案依据武汉华源电力集团有限公司《长丰大道(二环线-三环线)临时迁改工程(专用)》设计图纸制定。A、工作地段:长丰大道古田二路至古田一路至上桥段B、工程慨况及工程规模;1、拆除长丰大道北侧特 1#杆—56#杆三回架空线路(10KV 额头湾线,10KV 古路灯,10KV 吴家山线)共 76 档导线型号为 JKLYJ-10-185 线路长 2700M 导线长 16800M 。拆除电杆共 57 基。2、新建电气部分:(1)、新建路灯台变 2 台,新建配电台变一台,新建柱上开关一台。(2)、新立 350*15M 电杆 8 基,新立 190*15M 电杆 20 基,新放 JKLYJ-10-185 导线 16800M、新放 JKLYJ-10-120 导线 5400m。(3)、新敷设 ZR-YJV22-8.7/15-3*300 电缆 6 根共长 1040M,新敷设 ZR-YJV22-8.7/15-3*240 电缆 1 根共长 140M,新敷设 ZR-YJV22-8.7/15-3*120 电缆 4 根共长730M,新敷设 ZR-YJV22-8.7/15-3*95 电缆 1 根共长 170M,新敷设 ZR-YJV22-8.7/15-3*35 电缆 1 根共长 120M,新建(-300)电缆中间接头 2 套、新建(-300)户外终端10 套,新建(-240)户外电缆终端 2 套,新建(120)户外电缆终端 8 套。二、工程组织机构设置项目经理:何春质量安全管理员:王相艺工程现场安全监察员:马凯工程材料组织负责人:鞠祥武下载后可任意编辑文明施工管理员:刘寿洲施工一班班长:王元洪施工二班长:张望平施工三班长:李海熬施工总人数 :40 人车辆: 5 台三、安全组织措施A、现场勘察制度:由工程项目经理何春组织安全质量管员、安全员及各班负责人到现场进行查勘,对沿线地质地貌、交叉跨越线路进行查勘。B、工作票制度:由施工班组工作负责人填写安全施工作业票、线路第一种工作票。C、工作许可制度:安全施工作业票由工作许可人许可后,才能开始工作。线路第一种工作票由区调值班员许可后才能开始工作。D、工作监护制度:工作前对被监护人员交代安全措施、告知危险点和安全注意事项。监督被监护人员遵守《安全工作规程》和现场安全措施,及时纠正不安全行为。第一组专责监护人:刘喜良第二组专责监护人:马旋第三组专责监护人:陶成文四、工程施工方法及安全措施1、挖杆洞、立杆、组装金具、放线: (1)挖杆洞时使...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

长丰大道临时线路迁改施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
