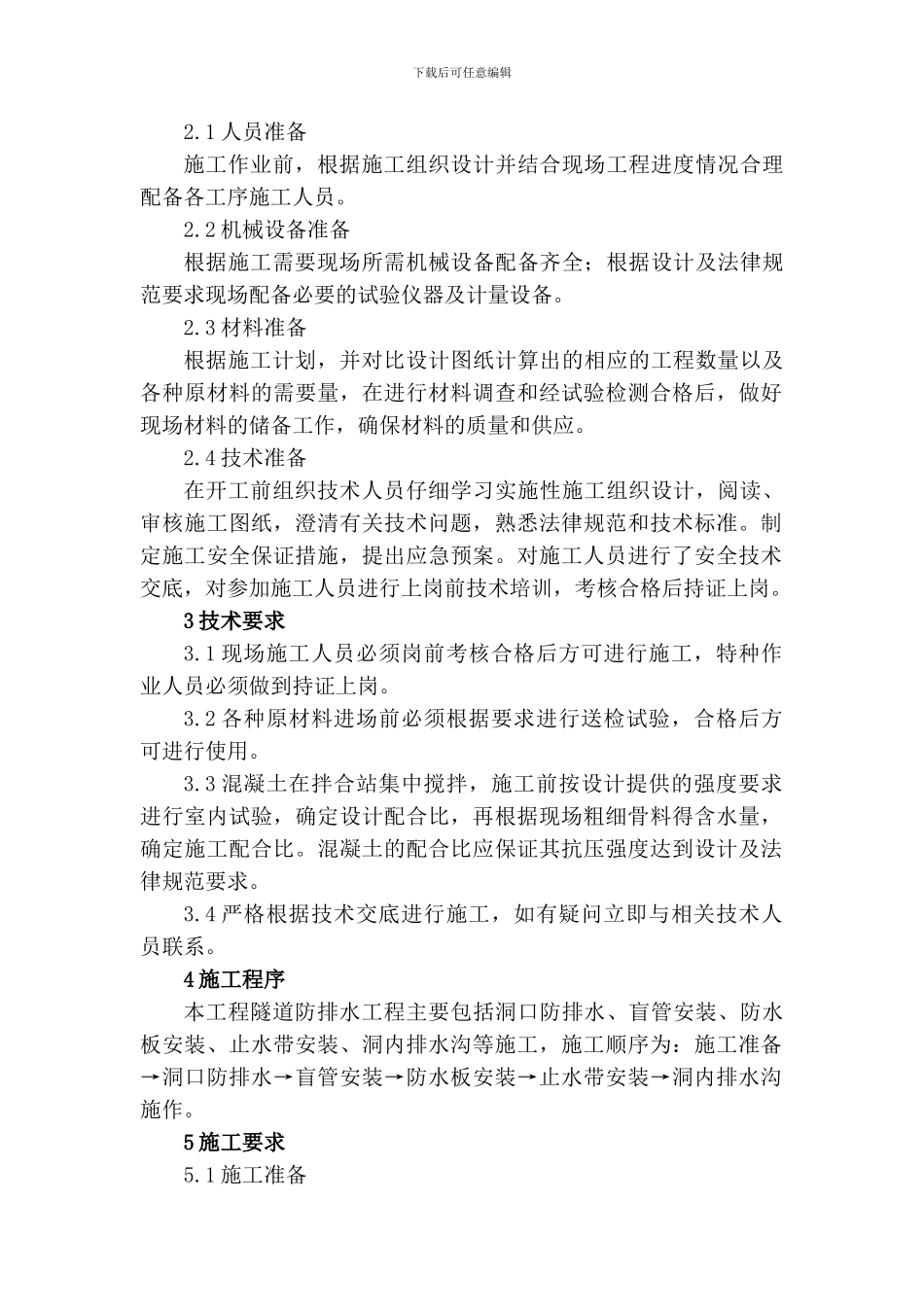

下载后可任意编辑 防排水施工作业指导书1 适用范围适用于宝兰客专甘肃段一标范围内隧道洞身防排水施工
2 作业准备精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑
】下载后可任意编辑2
1 人员准备施工作业前,根据施工组织设计并结合现场工程进度情况合理配备各工序施工人员
2 机械设备准备根据施工需要现场所需机械设备配备齐全;根据设计及法律规范要求现场配备必要的试验仪器及计量设备
3 材料准备根据施工计划,并对比设计图纸计算出的相应的工程数量以及各种原材料的需要量,在进行材料调查和经试验检测合格后,做好现场材料的储备工作,确保材料的质量和供应
4 技术准备在开工前组织技术人员仔细学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行了安全技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
3 技术要求3
1 现场施工人员必须岗前考核合格后方可进行施工,特种作业人员必须做到持证上岗
2 各种原材料进场前必须根据要求进行送检试验,合格后方可进行使用
3 混凝土在拌合站集中搅拌,施工前按设计提供的强度要求进行室内试验,确定设计配合比,再根据现场粗细骨料得含水量,确定施工配合比
混凝土的配合比应保证其抗压强度达到设计及法律规范要求
4 严格根据技术交底进行施工,如有疑问立即与相关技术人员联系
4 施工程序本工程隧道防排水工程主要包括洞口防排水、盲管安装、防水板安装、止水带安装、洞内排水沟等施工,施工顺序为:施工准备→洞口防排水→盲管安装→防水板安装→止水带安装→洞内排水沟施作
5 施工要求5
1 施工准备下载后可任意编辑施工人员到位,技术及安全措施满足要求,材料满足现场施工需求,机械设备配备齐全

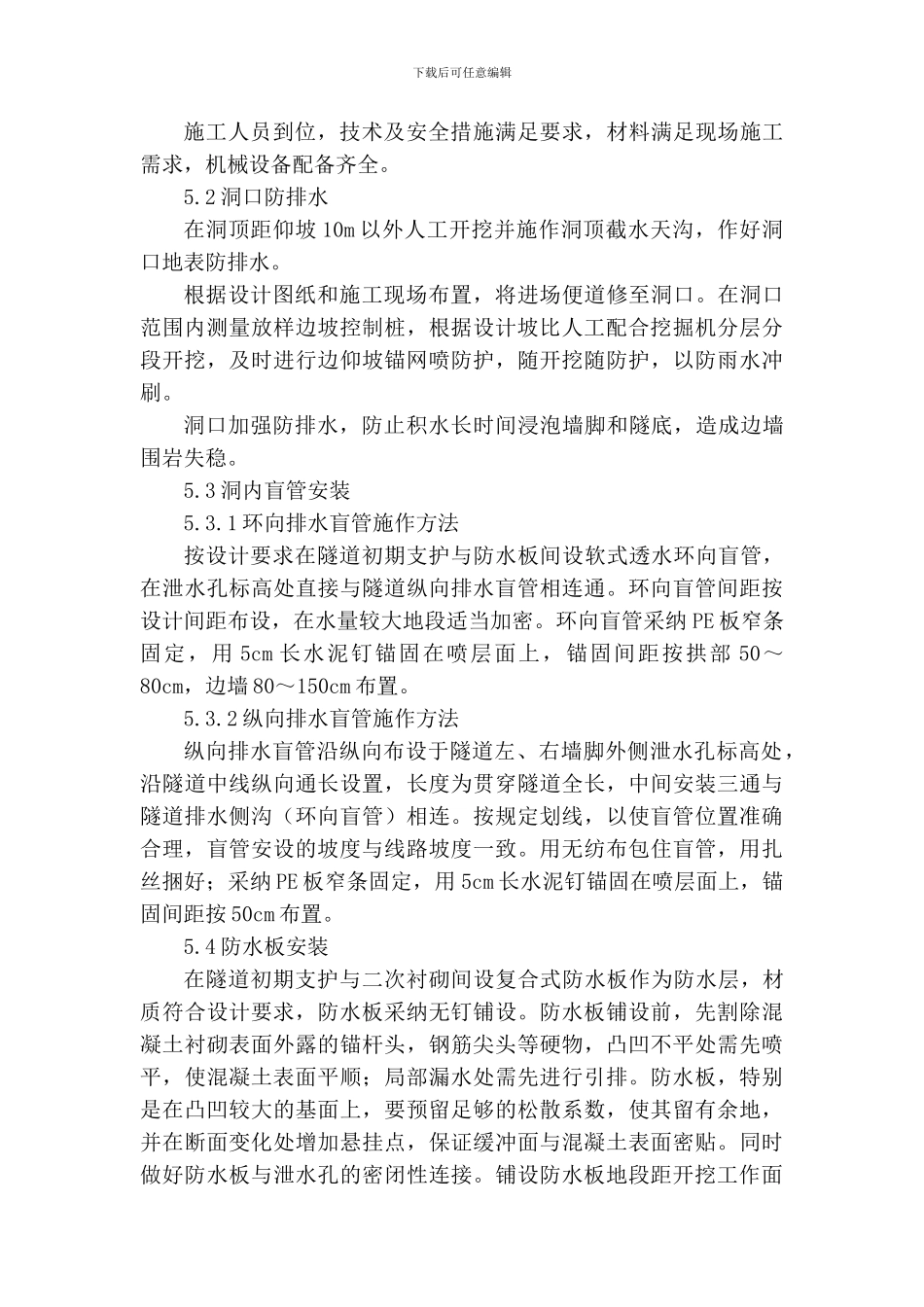

2 洞口防排水在洞顶距仰坡 10m 以
