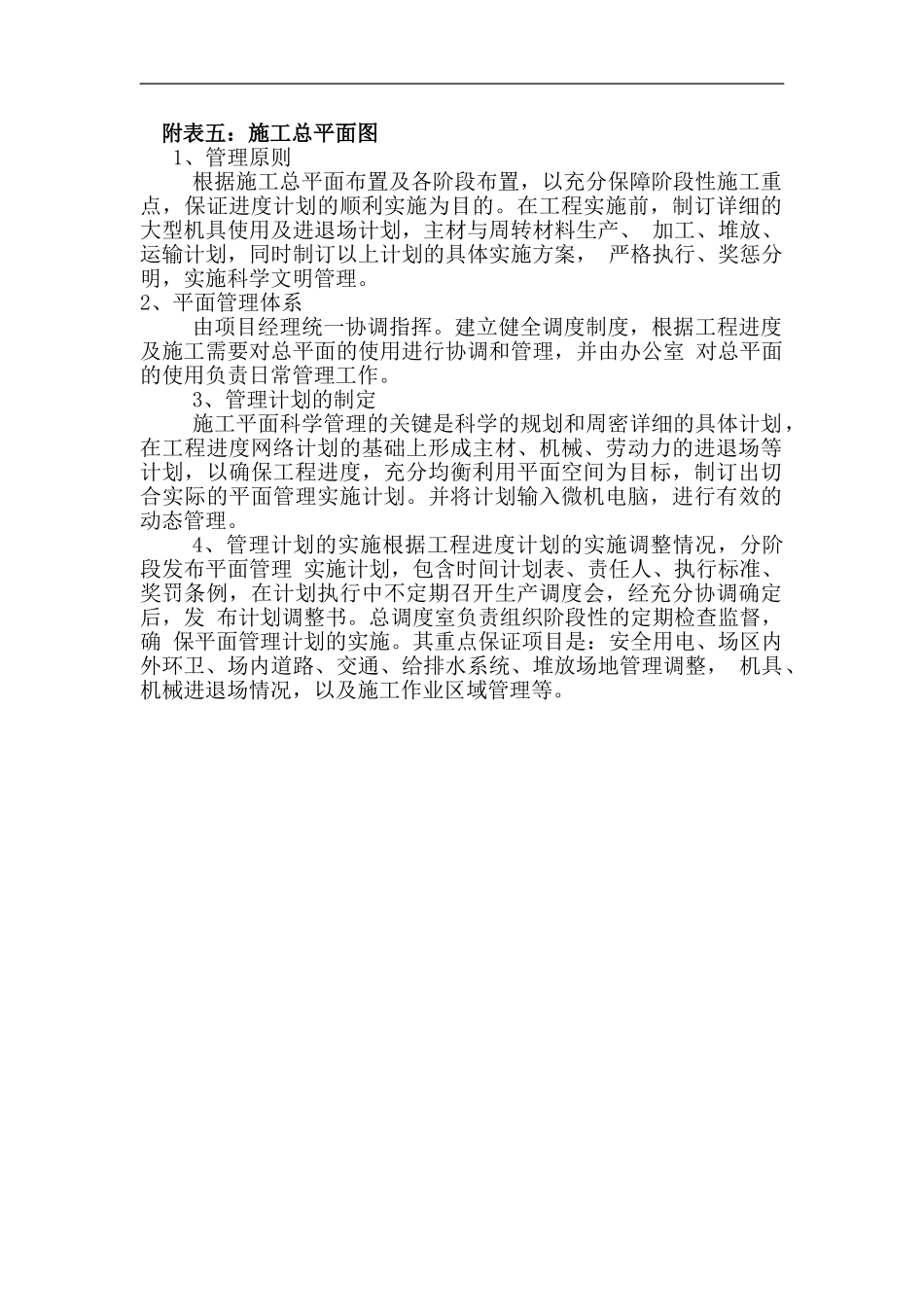

附表五:施工总平面图1、管理原则根据施工总平面布置及各阶段布置,以充分保障阶段性施工重点,保证进度计划的顺利实施为目的
在工程实施前,制订详细的大型机具使用及进退场计划,主材与周转材料生产、 加工、堆放、运输计划,同时制订以上计划的具体实施方案, 严格执行、奖惩分明,实施科学文明管理
2、平面管理体系由项目经理统一协调指挥
建立健全调度制度,根据工程进度及施工需要对总平面的使用进行协调和管理,并由办公室 对总平面的使用负责日常管理工作
3、管理计划的制定施工平面科学管理的关键是科学的规划和周密详细的具体计划,在工程进度网络计划的基础上形成主材、机械、劳动力的进退场等计划,以确保工程进度,充分均衡利用平面空间为目标,制订出切合实际的平面管理实施计划
并将计划输入微机电脑,进行有效的动态管理
4、管理计划的实施根据工程进度计划的实施调整情况,分阶段发布平面管理 实施计划,包含时间计划表、责任人、执行标准、奖罚条例,在计划执行中不定期召开生产调度会,经充分协调确定后,发 布计划调整书
总调度室负责组织阶段性的定期检查监督,确 保平面管理计划的实施
其重点保证项目是:安全用电、场区内外环卫、场内道路、交通、给排水系统、堆放场地管理调整, 机具、机械进退场情况,以及施工作业区域管理等

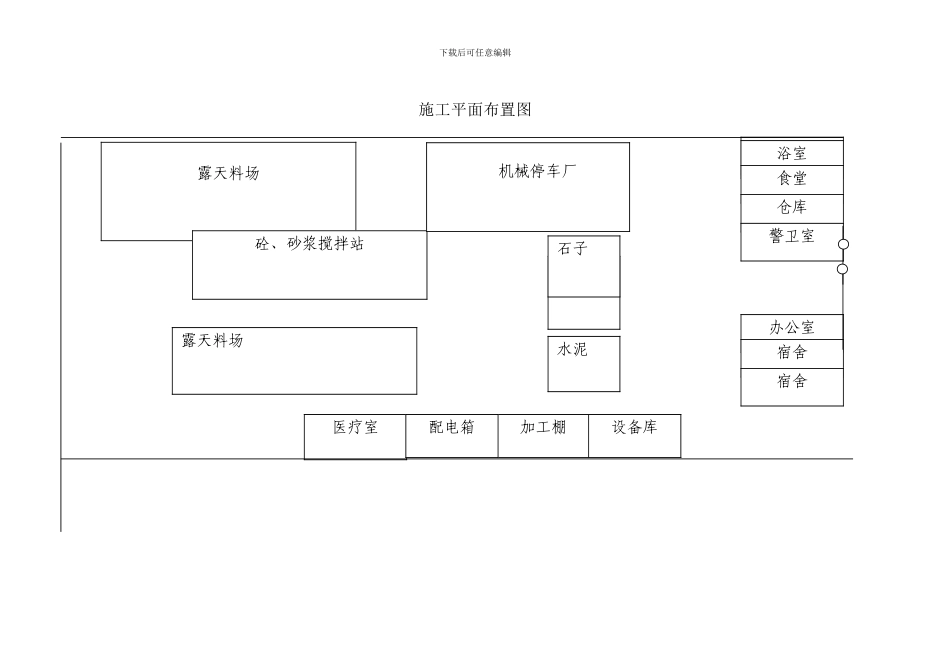

下载后可任意编辑施工平面布置图露天料场厕所浴室食堂仓库警卫室办公室宿舍宿舍医疗室加工棚配电箱设备库砼、砂浆搅拌站露天料场中砂石子水泥机械停车厂下载后可任意编辑
