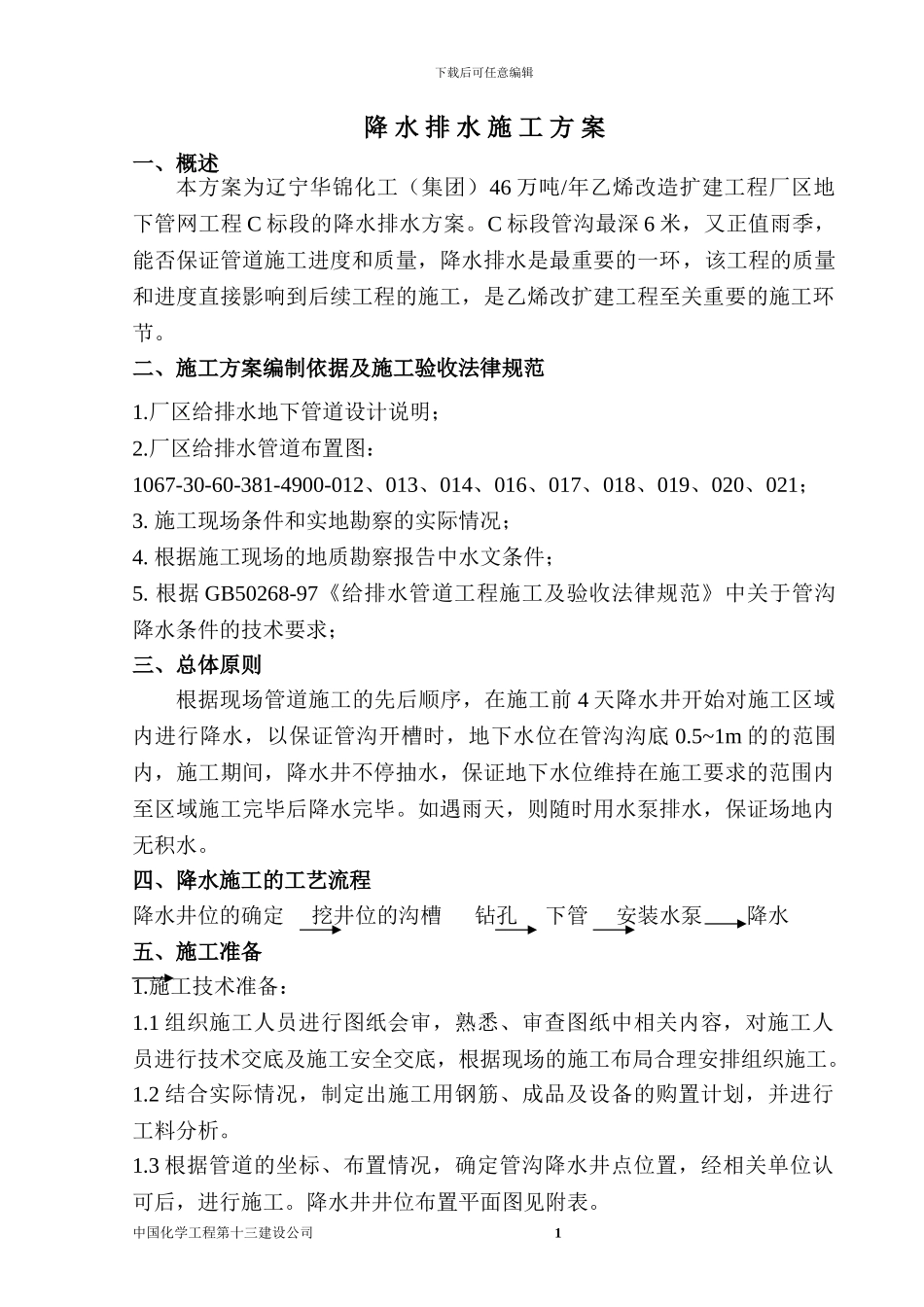

下载后可任意编辑降 水 排 水 施 工 方 案一、概述本方案为辽宁华锦化工(集团)46 万吨/年乙烯改造扩建工程厂区地下管网工程 C 标段的降水排水方案
C 标段管沟最深 6 米,又正值雨季,能否保证管道施工进度和质量,降水排水是最重要的一环,该工程的质量和进度直接影响到后续工程的施工,是乙烯改扩建工程至关重要的施工环节
二、施工方案编制依据及施工验收法律规范1
厂区给排水地下管道设计说明;2
厂区给排水管道布置图:1067-30-60-381-4900-012、013、014、016、017、018、019、020、021;3
施工现场条件和实地勘察的实际情况;4
根据施工现场的地质勘察报告中水文条件;5
根据 GB50268-97《给排水管道工程施工及验收法律规范》中关于管沟降水条件的技术要求;三、总体原则根据现场管道施工的先后顺序,在施工前 4 天降水井开始对施工区域内进行降水,以保证管沟开槽时,地下水位在管沟沟底 0
5~1m 的的范围内,施工期间,降水井不停抽水,保证地下水位维持在施工要求的范围内至区域施工完毕后降水完毕
如遇雨天,则随时用水泵排水,保证场地内无积水
四、降水施工的工艺流程降水井位的确定 挖井位的沟槽 钻孔 下管 安装水泵 降水五、施工准备1
施工技术准备:1
1 组织施工人员进行图纸会审,熟悉、审查图纸中相关内容,对施工人员进行技术交底及施工安全交底,根据现场的施工布局合理安排组织施工
2 结合实际情况,制定出施工用钢筋、成品及设备的购置计划,并进行工料分析
3 根据管道的坐标、布置情况,确定管沟降水井点位置,经相关单位认可后,进行施工
降水井井位布置平面图见附表
中国化学工程第十三建设公司 1 下载后可任意编辑2
生产准备:根据现场情况,安排施工人员、各种材料及机具的进场,进场时间初步定为 7 月 7 日

现场准备:3
