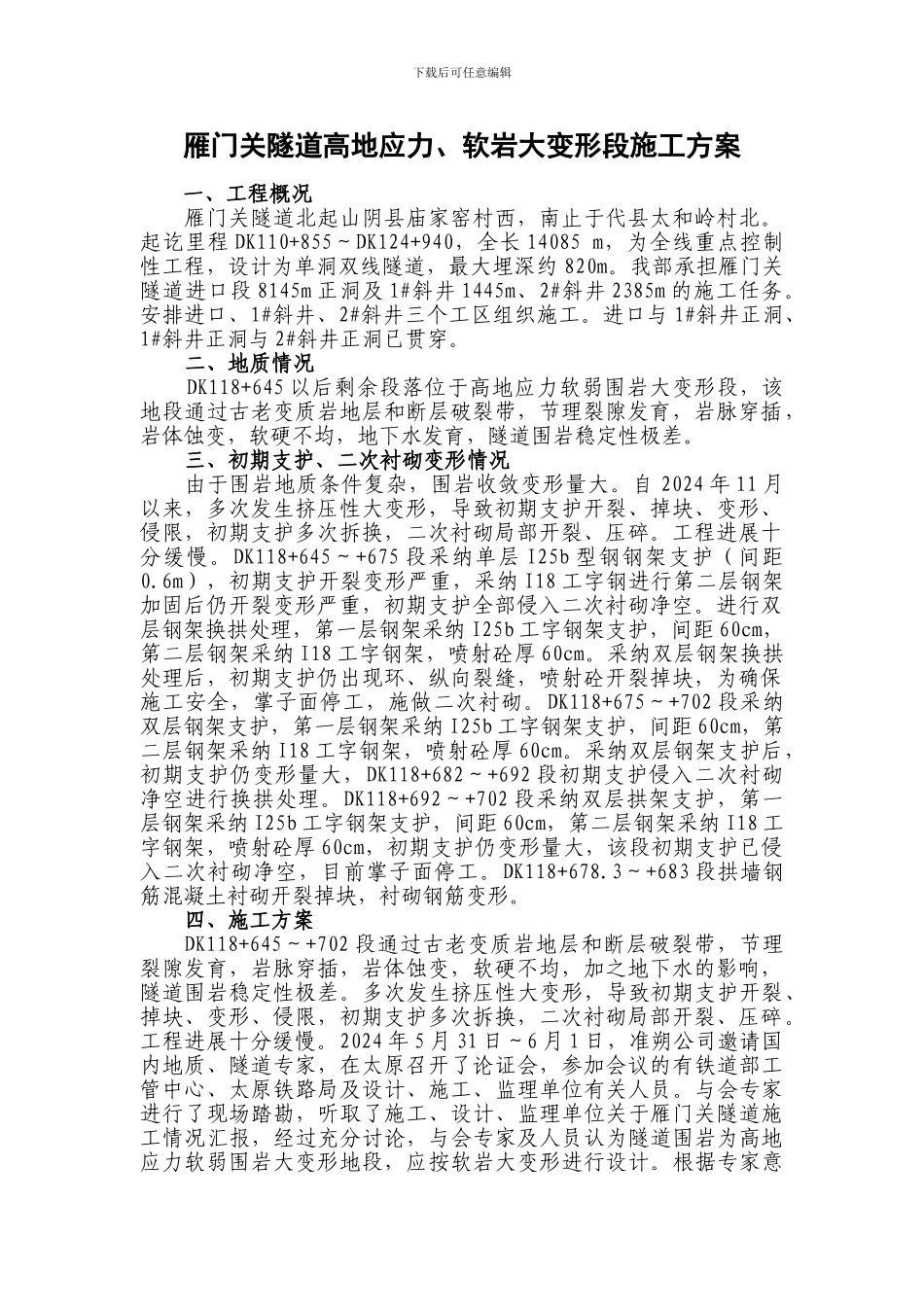

下载后可任意编辑雁门关隧道高地应力、软岩大变形段施工方案一、工程概况雁门关隧道北起山阴县庙家窑村西,南止于代县太和岭村北
起讫里程 DK110+855~DK124+940,全长 14085 m,为全线重点控制性工程,设计为单洞双线隧道,最大埋深约 820m
我部承担雁门关隧道进口段 8145m 正洞及 1#斜井 1445m、2#斜井 2385m 的施工任务
安排进口、1#斜井、2#斜井三个工区组织施工
进口与 1#斜井正洞、1#斜井正洞与 2#斜井正洞已贯穿
二、地质情况 DK118+645 以后剩余段落位于高地应力软弱围岩大变形段,该地段通过古老变质岩地层和断层破裂带,节理裂隙发育,岩脉穿插,岩体蚀变,软硬不均,地下水发育,隧道围岩稳定性极差
三、初期支护、二次衬砌变形情况由于围岩地质条件复杂,围岩收敛变形量大
自 2024 年 11 月以来,多次发生挤压性大变形,导致初期支护开裂、掉块、变形、侵限,初期支护多次拆换,二次衬砌局部开裂、压碎
工程进展十分缓慢
DK118+645~+675 段采纳单层 I25b 型钢钢架支护(间距0
6m),初期支护开裂变形严重,采纳 I18 工字钢进行第二层钢架加固后仍开裂变形严重,初期支护全部侵入二次衬砌净空
进行双层钢架换拱处理,第一层钢架采纳 I25b 工字钢架支护,间距 60cm,第二层钢架采纳 I18 工字钢架,喷射砼厚 60cm
采纳双层钢架换拱处理后,初期支护仍出现环、纵向裂缝,喷射砼开裂掉块,为确保施工安全,掌子面停工,施做二次衬砌
DK118+675~+702 段采纳双层钢架支护,第一层钢架采纳 I25b 工字钢架支护,间距 60cm,第二层钢架采纳 I18 工字钢架,喷射砼厚 60cm
采纳双层钢架支护后,初期支护仍变形量大,DK118+682~+692 段初期支护侵入二次衬砌净空进行换拱处理
DK118+692~+7
