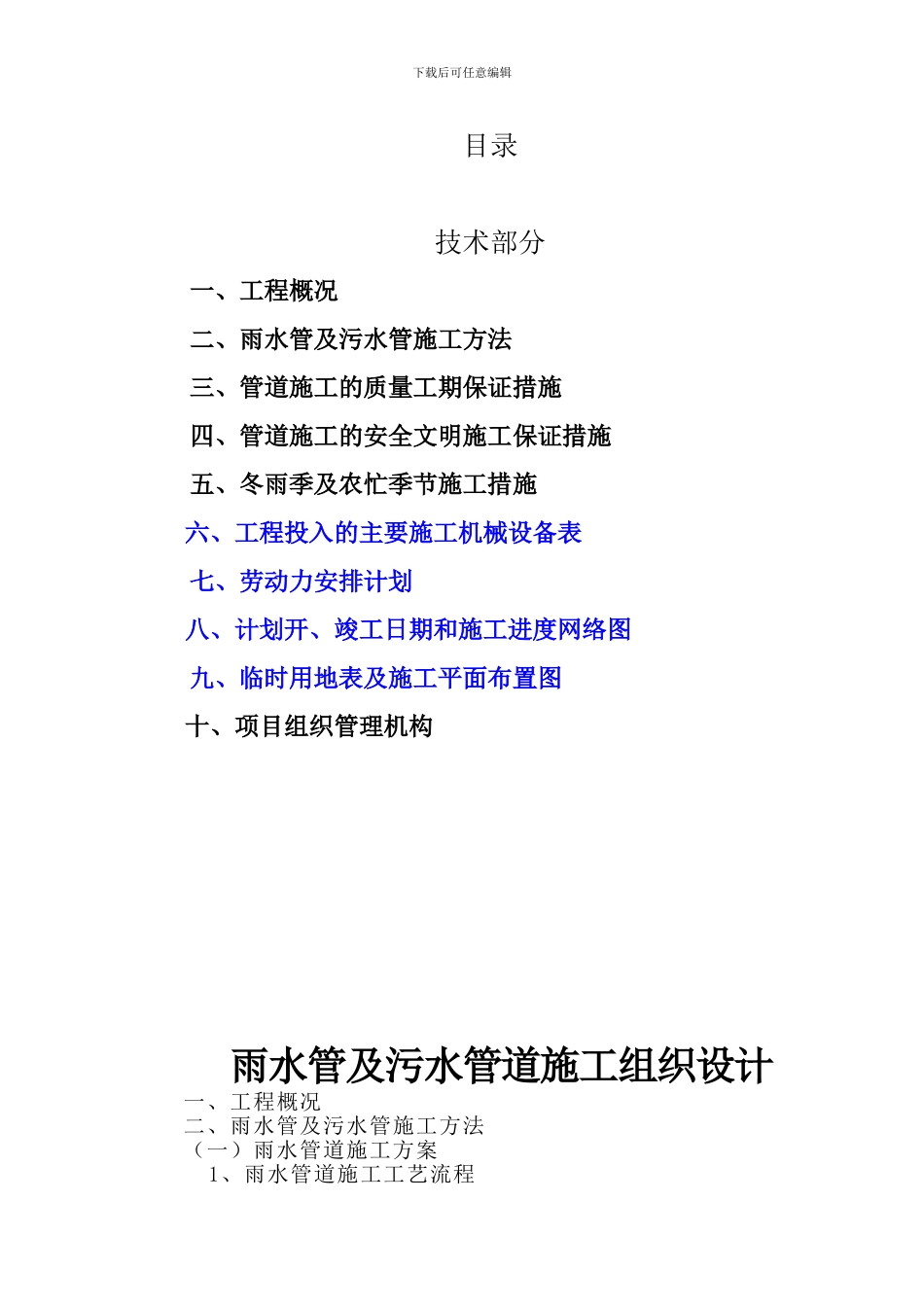

下载后可任意编辑目录技术部分一、工程概况二、雨水管及污水管施工方法三、管道施工的质量工期保证措施四、管道施工的安全文明施工保证措施五、冬雨季及农忙季节施工措施 六、工程投入的主要施工机械设备表 七、劳动力安排计划 八、计划开、竣工日期和施工进度网络图 九、临时用地表及施工平面布置图 十、项目组织管理机构雨水管及污水管道施工组织设计一、工程概况二、雨水管及污水管施工方法(一)雨水管道施工方案 1、雨水管道施工工艺流程下载后可任意编辑测量放线 →沟槽挖土和支护(局部先进行浅层井点降水) → 管道基础施工 → 铺设管道 → 砖砌窨井→ 管道坞膀 → 沟槽回填 2、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩管道中心线和井中心位置须经监理复核

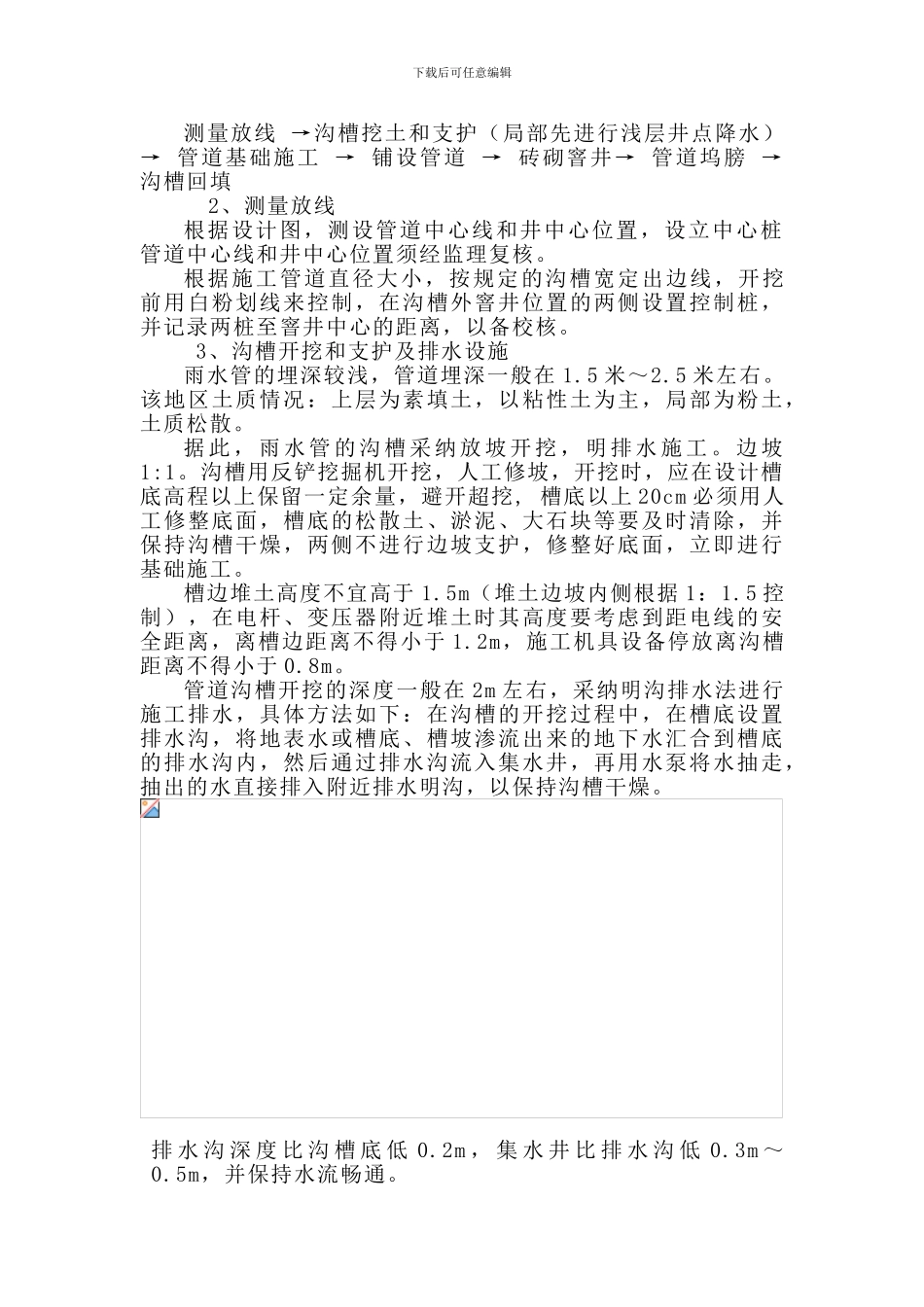

根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核
3、沟槽开挖和支护及排水设施雨水管的埋深较浅,管道埋深一般在 1
该地区土质情况:上层为素填土,以粘性土为主,局部为粉土,土质松散
据 此 , 雨 水 管 的 沟 槽 采 纳 放 坡 开 挖 , 明 排 水 施 工
边 坡1:1
沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避开超挖, 槽底以上 20cm 必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工
槽边堆土高度不宜高于 1
5m(堆土边坡内侧根据 1:1
5 控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于 1
2m,施工机具设备停放离沟槽距离不得小于 0
管道沟槽开挖的深度一般在 2m 左右,采纳明沟排水法进行施工排水,具体方法如下:在沟槽的开挖过程中,在槽底
