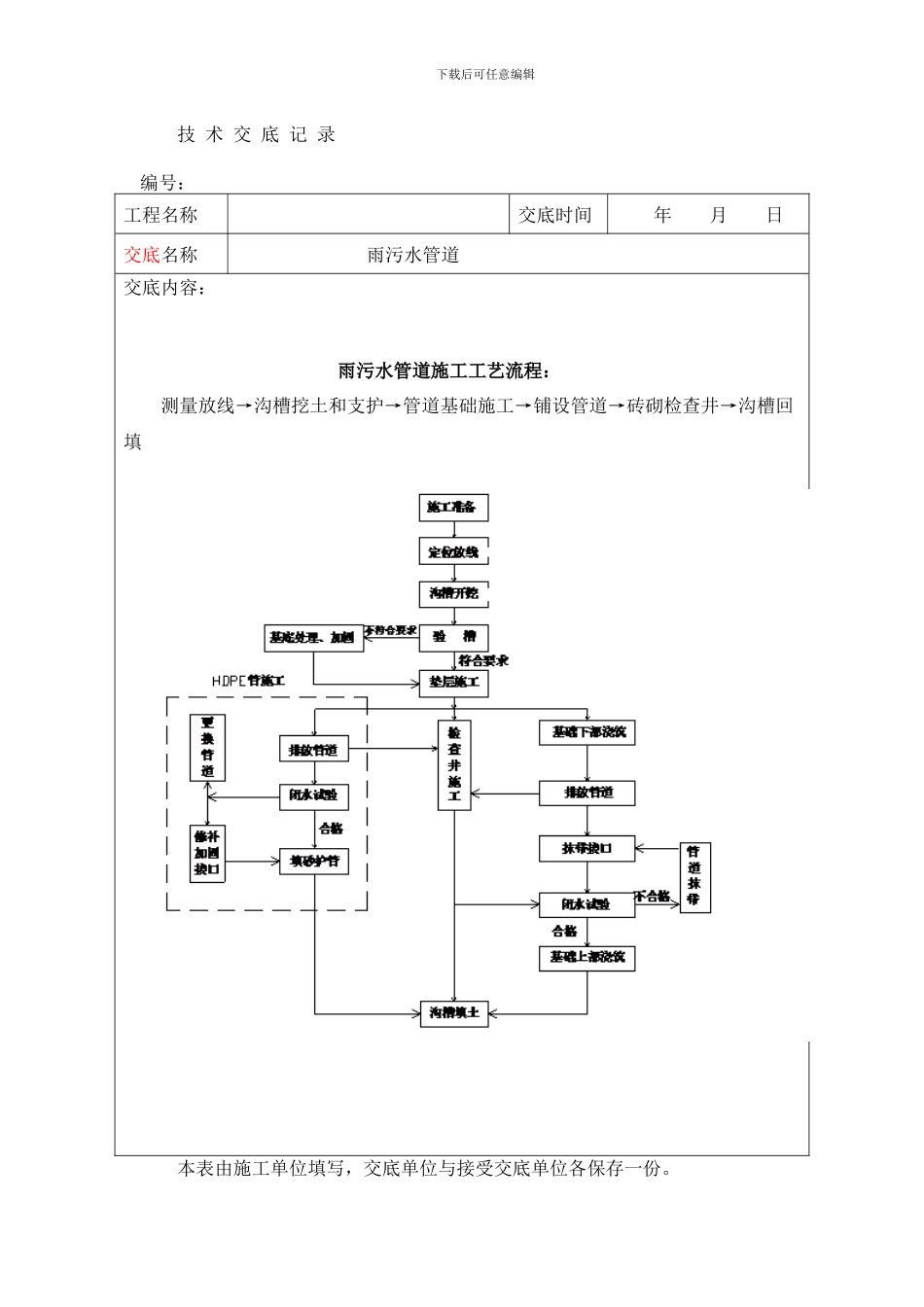

下载后可任意编辑技 术 交 底 记 录 编号:工程名称交底时间年 月 日交底名称 雨污水管道交底内容: 雨污水管道施工工艺流程:测量放线→沟槽挖土和支护→管道基础施工→铺设管道→砖砌检查井→沟槽回填本表由施工单位填写,交底单位与接受交底单位各保存一份

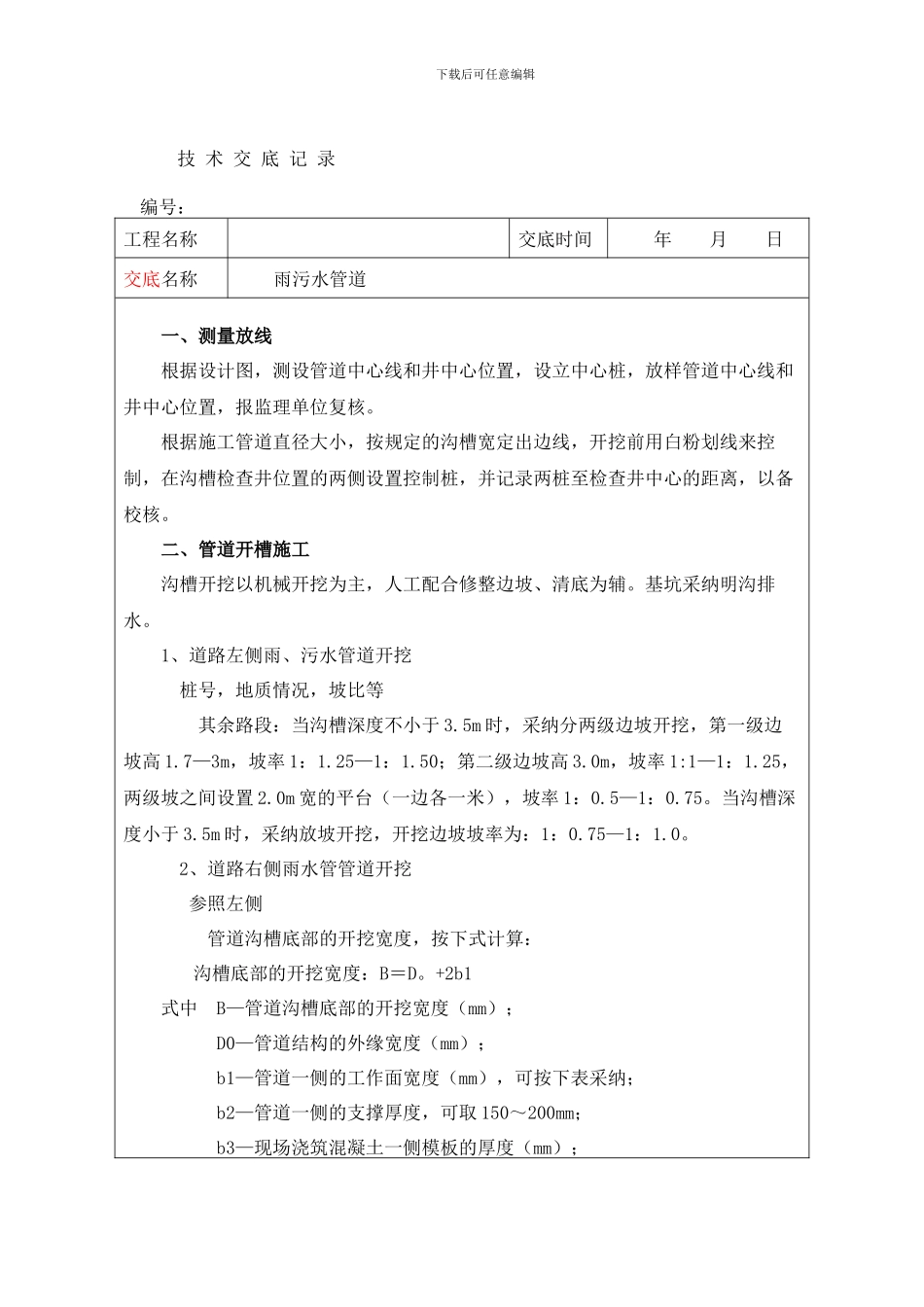

下载后可任意编辑技 术 交 底 记 录 编号:工程名称交底时间年 月 日交底名称雨污水管道一、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩,放样管道中心线和井中心位置,报监理单位复核
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽检查井位置的两侧设置控制桩,并记录两桩至检查井中心的距离,以备校核
二、管道开槽施工沟槽开挖以机械开挖为主,人工配合修整边坡、清底为辅
基坑采纳明沟排水
1、道路左侧雨、污水管道开挖 桩号,地质情况,坡比等 其余路段:当沟槽深度不小于 3
5m 时,采纳分两级边坡开挖,第一级边坡高 1
7—3m,坡率 1:1
25—1:1
50;第二级边坡高 3
0m,坡率 1:1—1:1
25,两级坡之间设置 2
0m 宽的平台(一边各一米),坡率 1:0
当沟槽深度小于 3
5m 时,采纳放坡开挖,开挖边坡坡率为:1:0
75—1:1
2、道路右侧雨水管管道开挖 参照左侧 管道沟槽底部的开挖宽度,按下式计算: 沟槽底部的开挖宽度:B=D

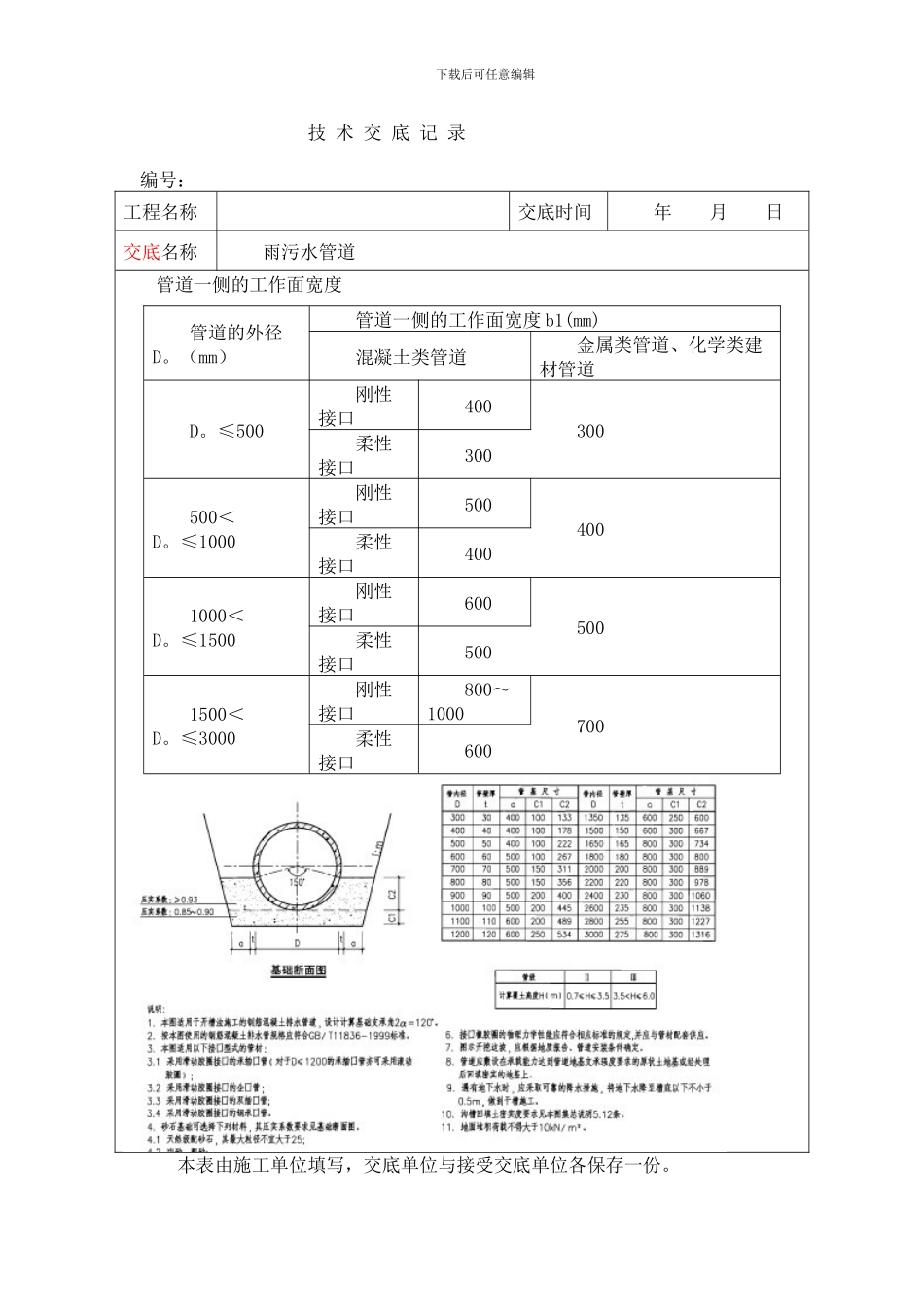

+2b1式中 B—管道沟槽底部的开挖宽度(mm); D0—管道结构的外缘宽度(mm); b1—管道一侧的工作面宽度(mm),可按下表采纳; b2—管道一侧的支撑厚度,可取 150~200mm; b3—现场浇筑混凝土一侧模板的厚度(mm);下载后可任意编辑 技 术 交 底 记 录 编号:工程名称交底时间年 月 日交底名称雨污水管道管道一侧的工作面宽度管道的外径D
