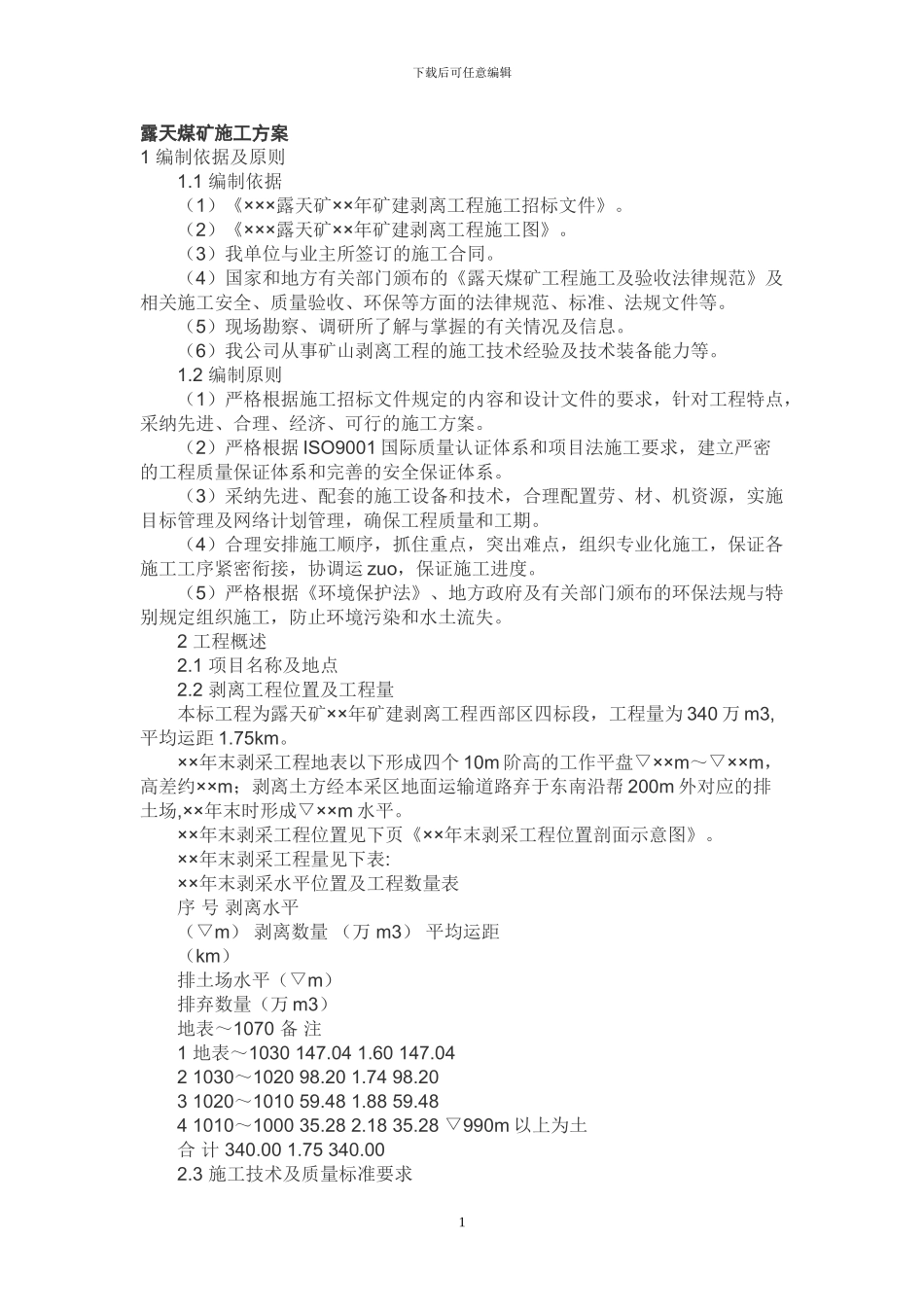

下载后可任意编辑露天煤矿施工方案 1 编制依据及原则 1
1 编制依据 (1)《×××露天矿××年矿建剥离工程施工招标文件》
(2)《×××露天矿××年矿建剥离工程施工图》
(3)我单位与业主所签订的施工合同
(4)国家和地方有关部门颁布的《露天煤矿工程施工及验收法律规范》及相关施工安全、质量验收、环保等方面的法律规范、标准、法规文件等
(5)现场勘察、调研所了解与掌握的有关情况及信息
(6)我公司从事矿山剥离工程的施工技术经验及技术装备能力等

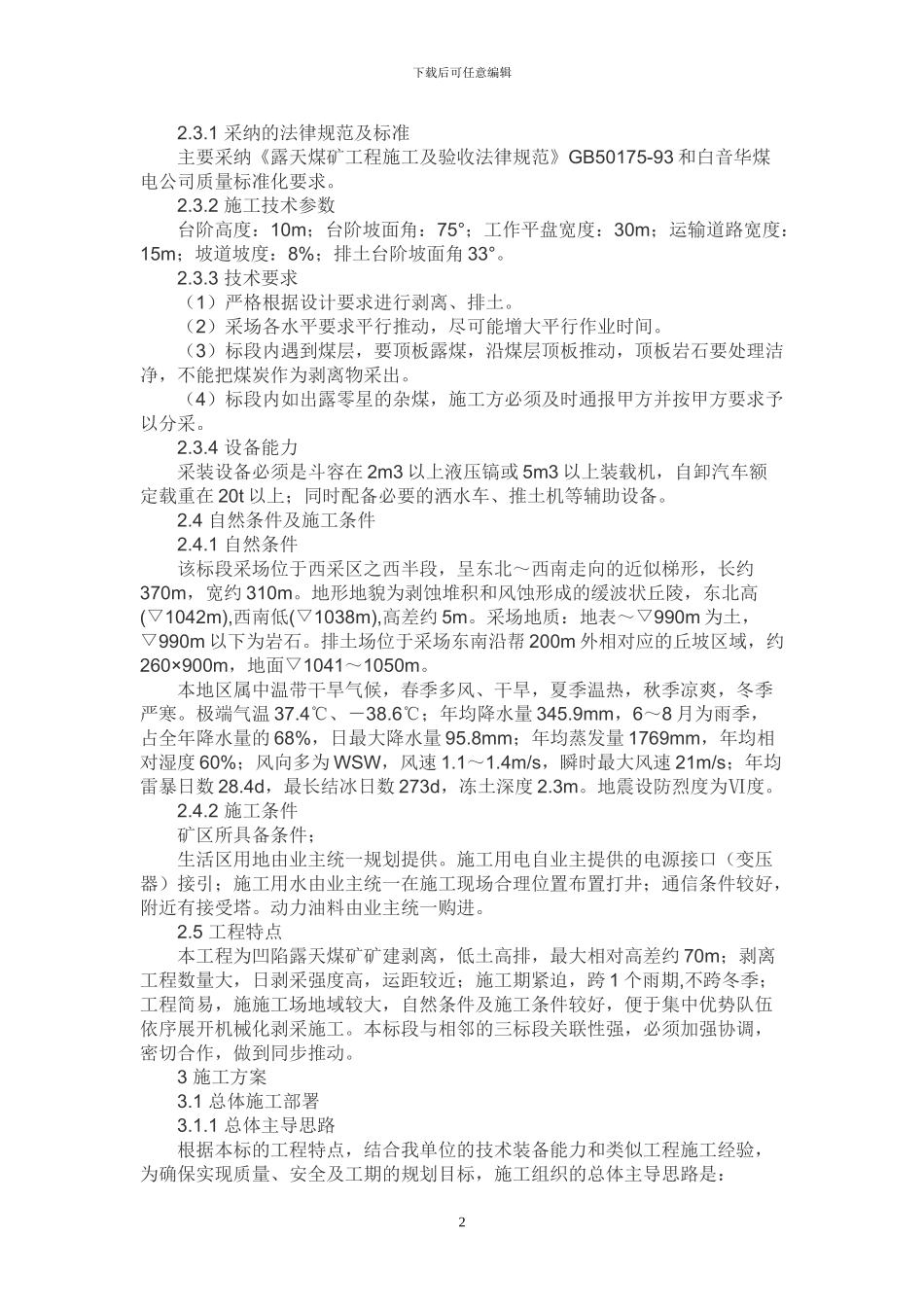

2 编制原则 (1)严格根据施工招标文件规定的内容和设计文件的要求,针对工程特点,采纳先进、合理、经济、可行的施工方案
(2)严格根据 ISO9001 国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系
(3)采纳先进、配套的施工设备和技术,合理配置劳、材、机资源,实施目标管理及网络计划管理,确保工程质量和工期
(4)合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各施工工序紧密衔接,协调运 zuo,保证施工进度
(5)严格根据《环境保护法》、地方政府及有关部门颁布的环保法规与特别规定组织施工,防止环境污染和水土流失
2 工程概述 2
1 项目名称及地点 2
2 剥离工程位置及工程量 本标工程为露天矿××年矿建剥离工程西部区四标段,工程量为 340 万 m3,平均运距 1
××年末剥采工程地表以下形成四个 10m 阶高的工作平盘▽××m~▽××m,高差约××m;剥离土方经本采区地面运输道路弃于东南沿帮 200m 外对应的排土场,××年末时形成▽××m 水平
××年末剥采工程位置见下页《××年末剥采工程位置剖面示意图》

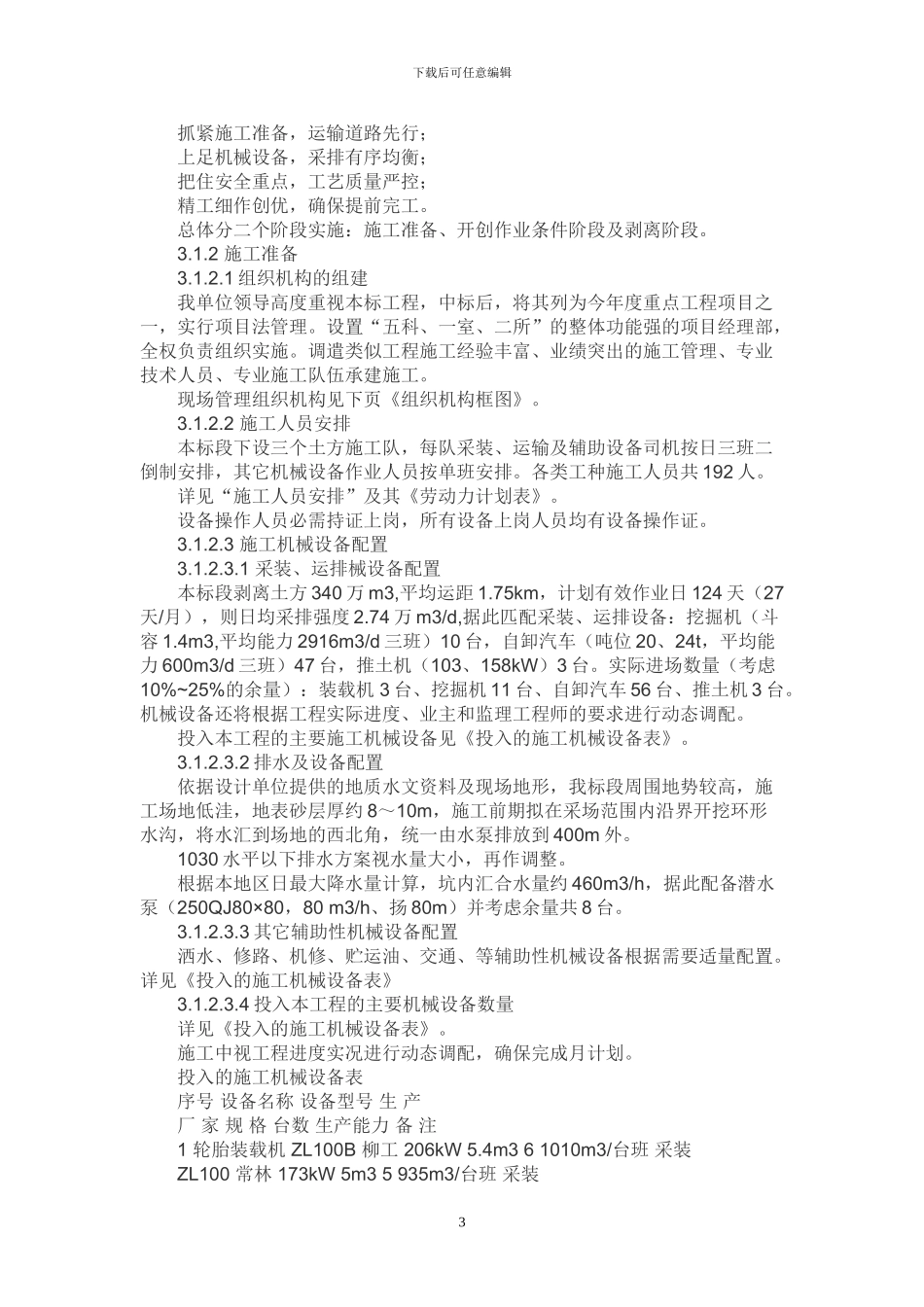

××年末剥采工程量见下表: ××年末剥采水平位置及工程数量表 序 号 剥离水平 (▽m) 剥离数量 (万 m3) 平均运距 (km) 排
