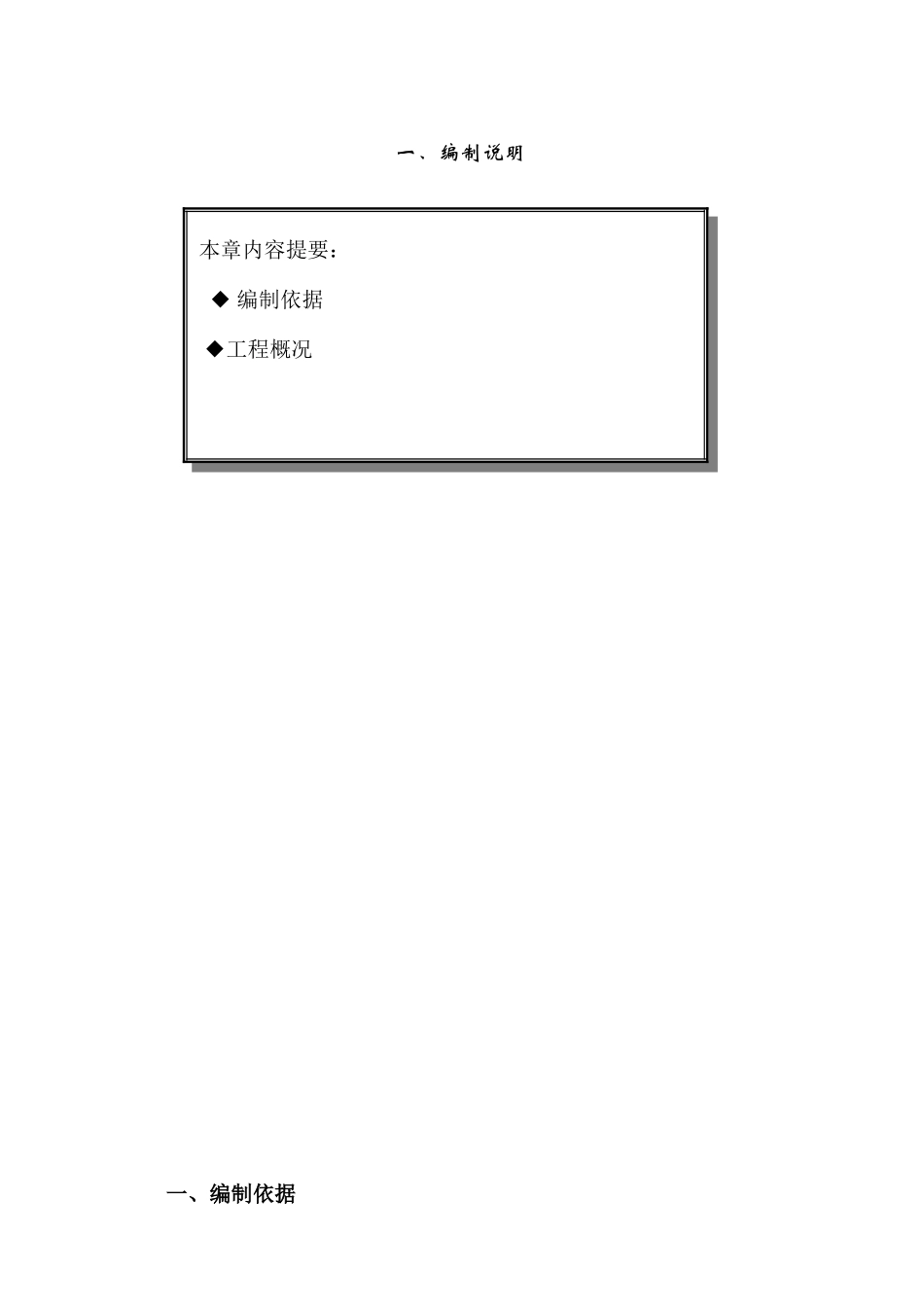

一、编制说明一、编制依据本章内容提要:◆ 编制依据 ◆工程概况下载后可任意编辑xxx 桩基工程设计图纸等
《建筑桩基技术法律规范》(JGJ94-2024),《建筑地基基础工程施工质量验收法律规范》(GB 50202-2024),本桩基工程采纳先张法预应力混凝土管桩
我国有关机具设备、材料和施工标准等
二、工程概况工程主要施工内容:1#、2#、3#和 1#、2#外延厂房管桩施工项目
管桩基础采纳 PHC-400(90)-A 型先张法预应力管桩,有效桩长不低于26m,总桩数 2644 根;不采纳桩尖
1、工程说明⑴ 工程名称:xxxxx1#、2#、3#和 1#、2#外延厂房桩基工程⑵ 工程地点:xxxx⑶ 建设单位:xxxxx2、现场条件场地情况:本工程场地需平整
道路:场外道路已通至现场,场内施工用临时道路需另行铺设和加固
施工用水用电:施工用水用电在开工前建设单位修至施工现场
3、设计要求本桩基工程采纳先张法预应力混凝土管桩,管桩 PHC-400(90)-A 型号、压桩力不小于 1600KN、桩端进入粉质粘土(6-1)长度>1000MM、桩入土深度不小于 28M,有效桩长不小于 26M、复压三次,总沉降量小于 5MM
5 栋厂房总桩数为 2644 根

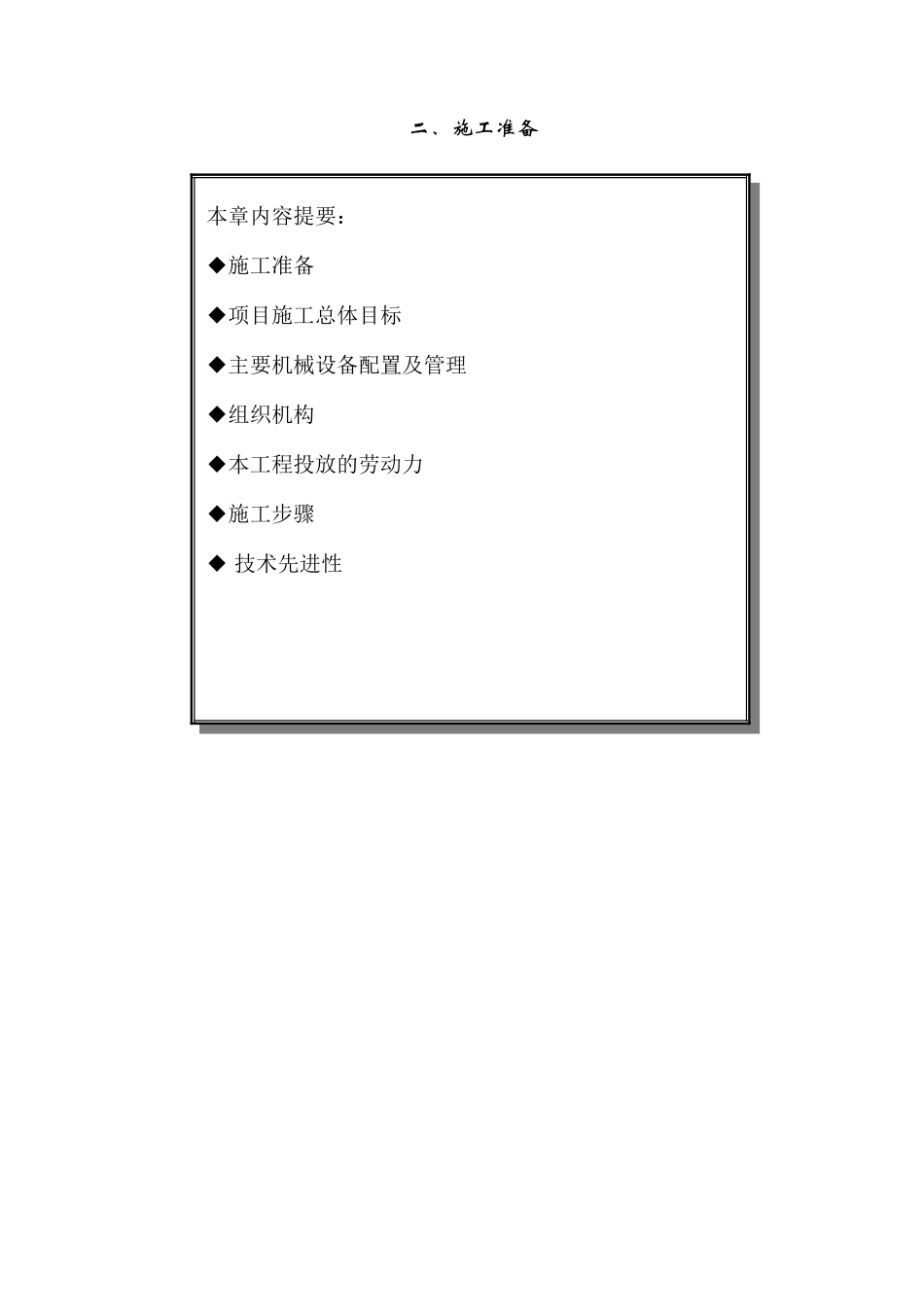

二、施工准备本章内容提要:◆施工准备◆项目施工总体目标◆主要机械设备配置及管理◆组织机构◆本工程投放的劳动力◆施工步骤◆ 技术先进性下载后可任意编辑一、施工准备1、机械工进场前,做好机械设备的维修、保养工作,施工前作试运转,保证进场设备完好正常
2、开工前,落实好所需材料的采购供应,严格按设计要求和法律规范要求采购和验收
做好各种原材料的复试检测
3、开工前,按施工平面布置图的要求做好施工场区的供水、供电、施工道路、通讯设施、施工设施及生活设施等的布置和安排,合理利用施工场地
4、施工前应作好技术交底工作,使参加施工的所有管
