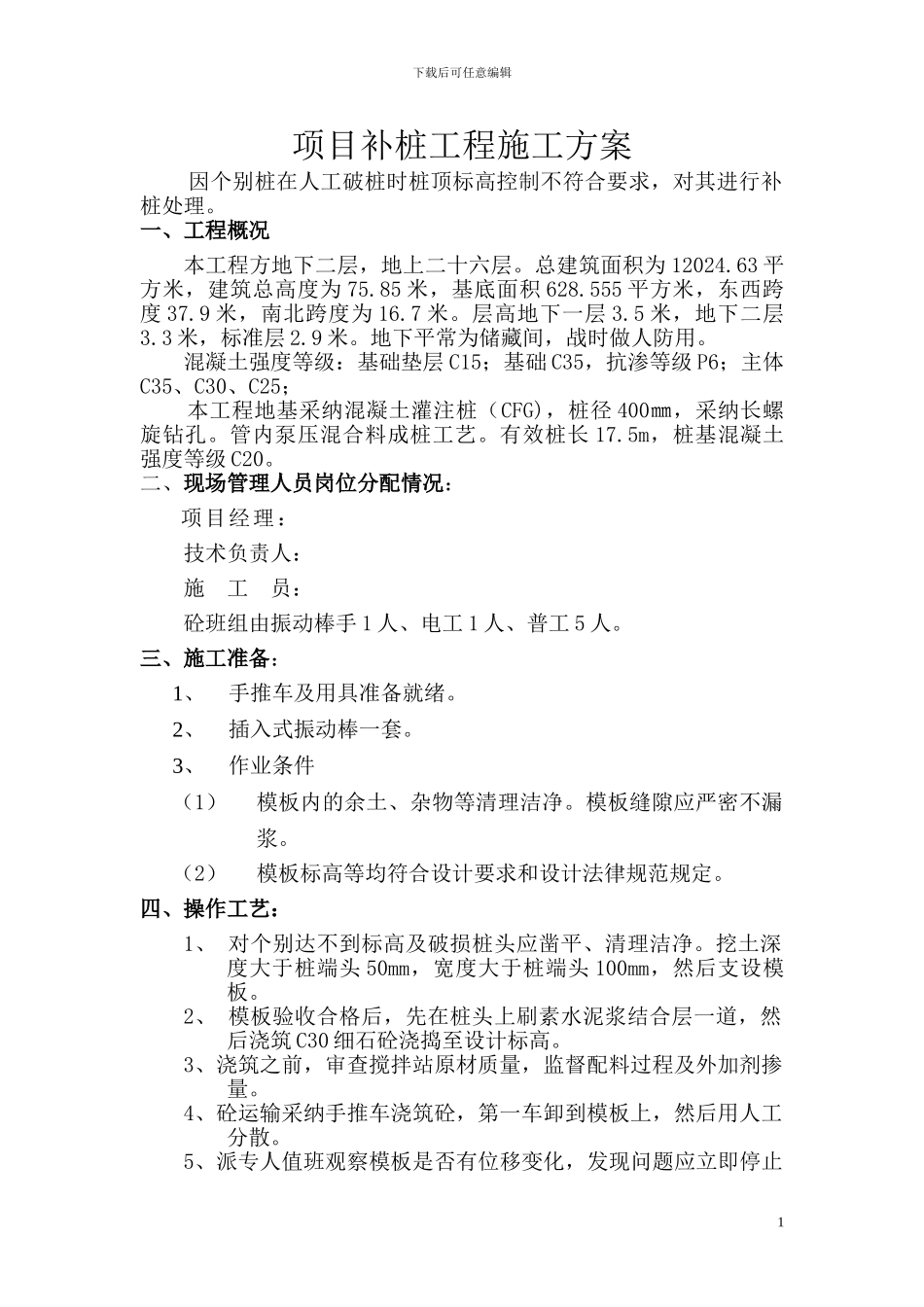

下载后可任意编辑项目补桩工程施工方案 因个别桩在人工破桩时桩顶标高控制不符合要求,对其进行补桩处理
一、工程概况本工程方地下二层,地上二十六层
总建筑面积为 12024
63 平方米,建筑总高度为 75
85 米,基底面积 628
555 平方米,东西跨度 37
9 米,南北跨度为 16
层高地下一层 3
5 米,地下二层3
3 米,标准层 2
地下平常为储藏间,战时做人防用
混凝土强度等级:基础垫层 C15;基础 C35,抗渗等级 P6;主体C35、C30、C25; 本工程地基采纳混凝土灌注桩(CFG),桩径 400㎜,采纳长螺旋钻孔
管内泵压混合料成桩工艺
有效桩长 17
5m,桩基混凝土强度等级 C20
二、现场管理人员岗位分配情况: 项目经理:技术负责人:施 工 员:砼班组由振动棒手 1 人、电工 1 人、普工 5 人
三、施工准备:1、手推车及用具准备就绪
2、插入式振动棒一套
3、作业条件(1)模板内的余土、杂物等清理洁净
模板缝隙应严密不漏浆
(2)模板标高等均符合设计要求和设计法律规范规定

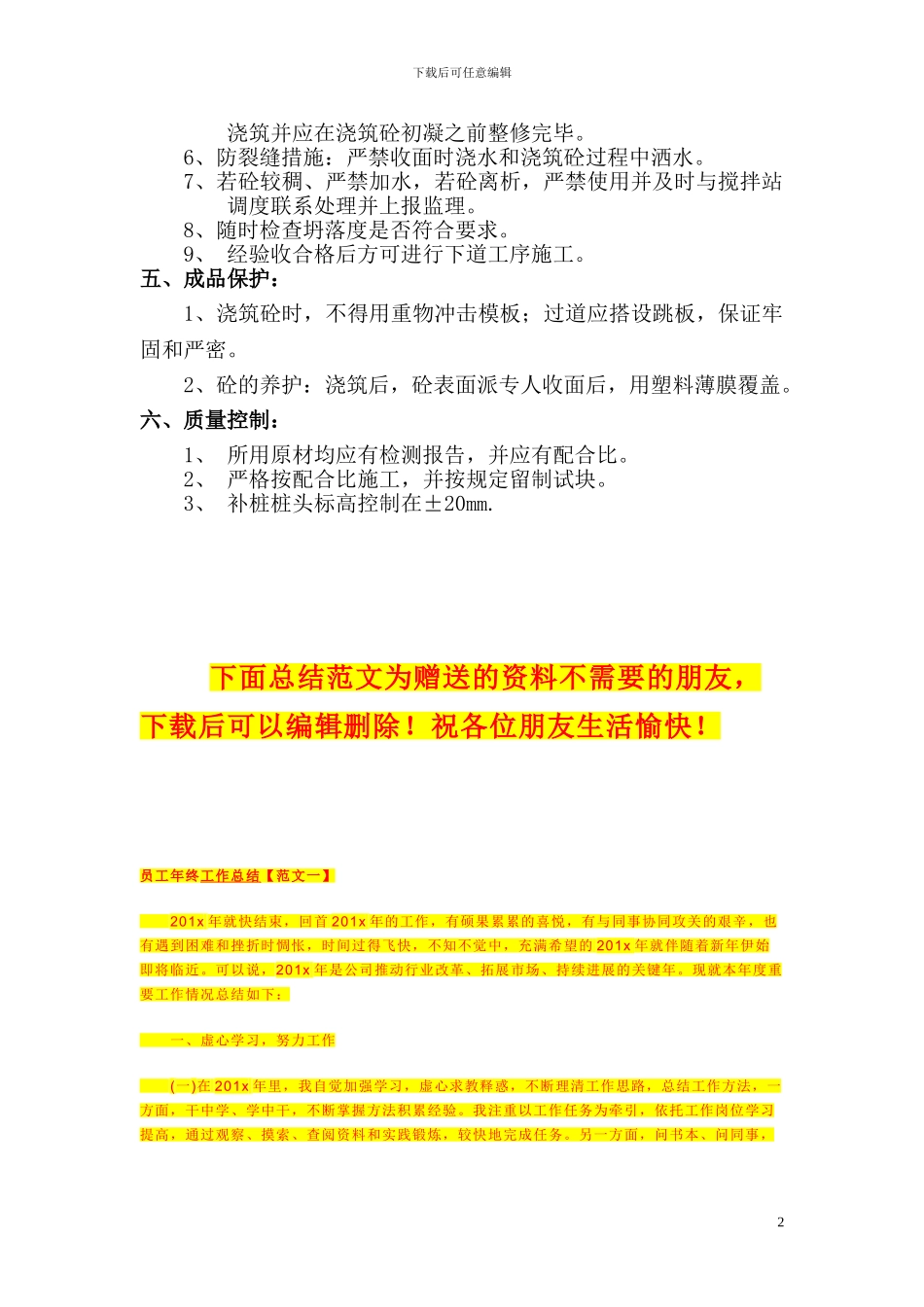

四、操作工艺:1、 对个别达不到标高及破损桩头应凿平、清理洁净
挖土深度大于桩端头 50mm,宽度大于桩端头 100mm,然后支设模板
2、 模板验收合格后,先在桩头上刷素水泥浆结合层一道,然后浇筑 C30 细石砼浇捣至设计标高
3、浇筑之前,审查搅拌站原材质量,监督配料过程及外加剂掺量
4、砼运输采纳手推车浇筑砼,第一车卸到模板上,然后用人工分散
5、派专人值班观察模板是否有位移变化,发现问题应立即停止1下载后可任意编辑浇筑并应在浇筑砼初凝之前整修完毕
6、防裂缝措施:严禁收面时浇水和浇筑砼过程中洒水
7、若砼较稠、严禁加水,若砼离析,严禁使用并及时与搅拌站调度联系处理并上报监理
8、随时检查坍落度是否符合要求
9、 经验收合格后方可进行下道工序施工
