下载后可任意编辑预制箱梁首件工程施工方案1、工程概况1

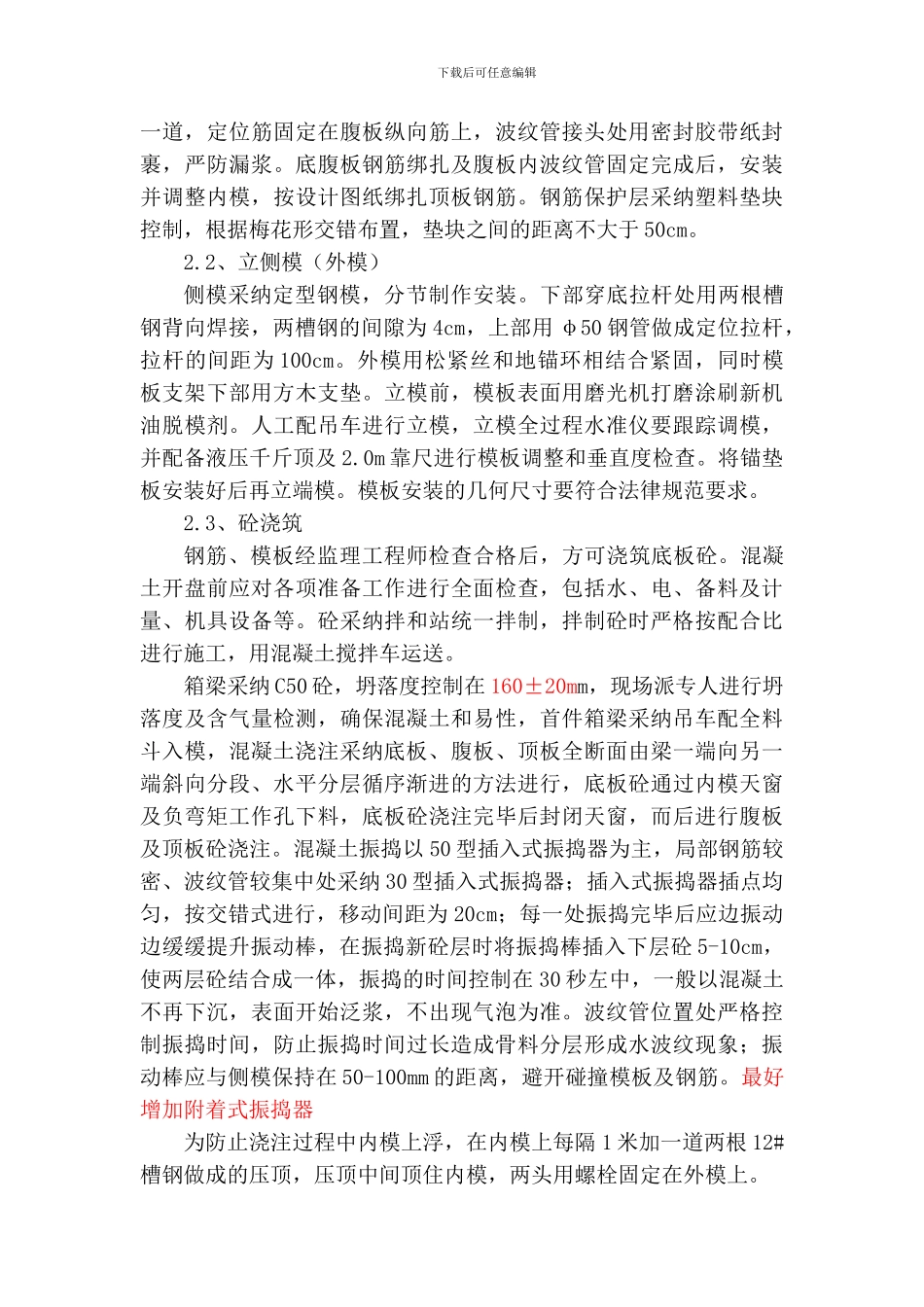

1、首件工程目的通过首件工程认可制工作的开展,使我们能够熟练掌握新工艺、新材料、新设备以及其它关键性技术的要求,并在实施过程中发现、分析和解决出现的各类问题,不断提高技术水平和工艺水平

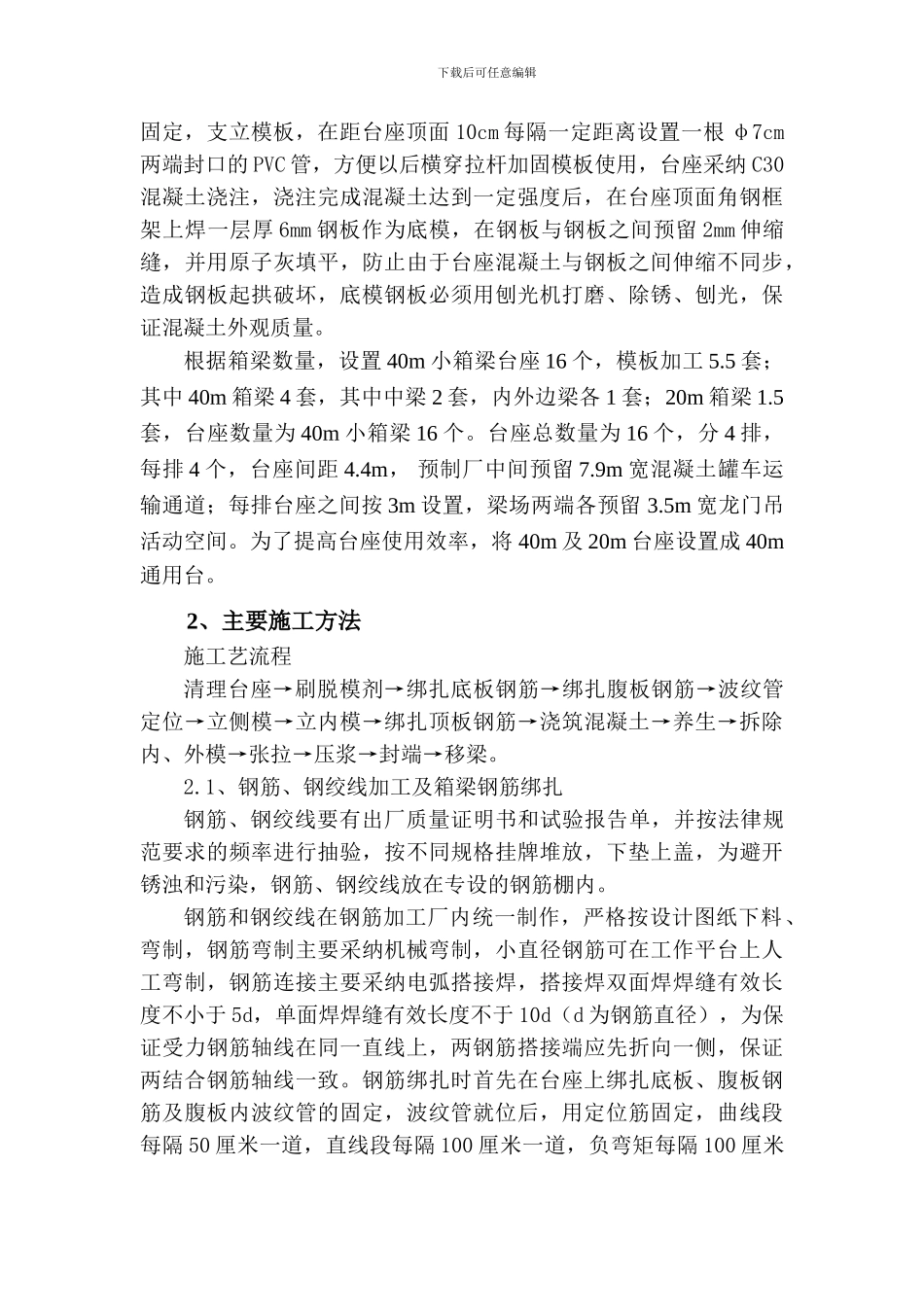

2、首件工程的编制依据《公路工程质量评定标准》JTC F80/1-2024《公路桥涵施工技术法律规范》JTG /TF50-2024黄延高速公路扩能工程施工设计图纸1
3、适用范围TJ-4 标段首片 40 米箱梁施工
4、工程简介黃延高速扩能工程试验段 LJ-4 合同段共需预制小箱梁总计 295片,其中 40m 箱梁 265 片,20m 箱梁 30 片
预制厂内设 100T 大型龙门吊一套,净跨 24m,净高 8m,负责提梁运梁,辅助吊运模板;内设小型龙门吊 1 套,净高 5m,专门负责吊装模板和混凝土施工,两种龙门吊共用一条轨道
箱梁台座基础直接座在灰土顶层上,在台座两端采纳长 3m,宽2m,厚 50cm 的混凝土扩大基础,并铺设两层 Ф12@200mm*200mm 的钢筋网片,防止小箱梁张拉后,台座两端应力集中压坏台座,台座扩大基础采纳 C20 混凝土浇注;台座采纳混凝土结构,厚 30cm,宽度同小箱梁底宽,台座基础达到一定强度后,用经纬仪放出台座两侧边线,并在两端 3 米范围内适当增加 Ф12@200*200 的钢筋网片,防止台座扩大基础对上部台座的剪切破坏,然后施工 10cm 的混凝土垫层,将预先制作好的 50 槽钢框架同台座预埋钢筋焊接整体后安装 下载后可任意编辑固定,支立模板,在距台座顶面 10cm 每隔一定距离设置一根 φ7cm两端封口的 PVC 管,方便以后横穿拉杆加固模板使用,台座采纳 C30混凝土浇注,浇注完成混凝土达到一定强度后,在台座顶面角钢框架上焊一层厚 6mm 钢板作为底模,在钢板与钢板之间预留 2mm
