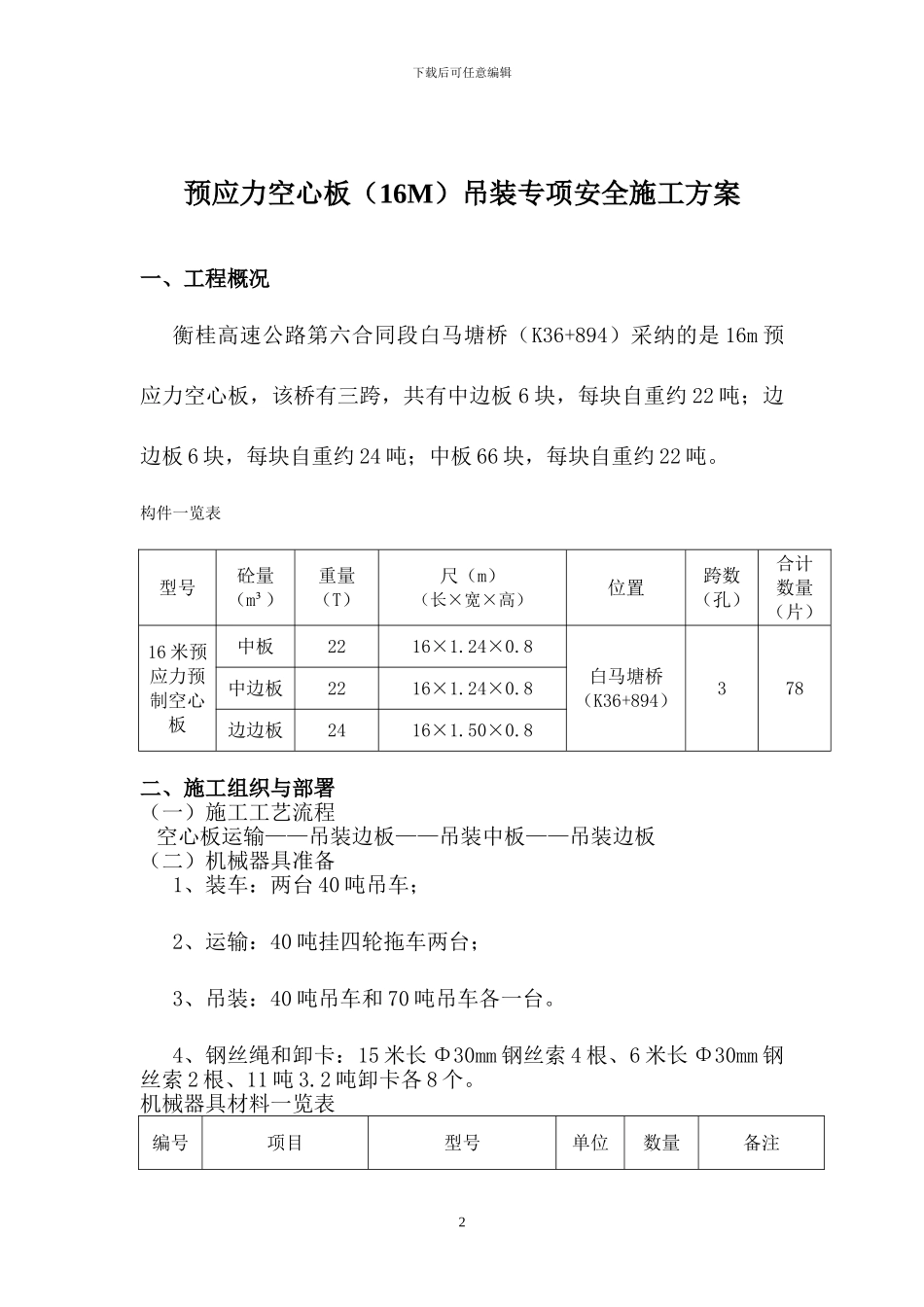

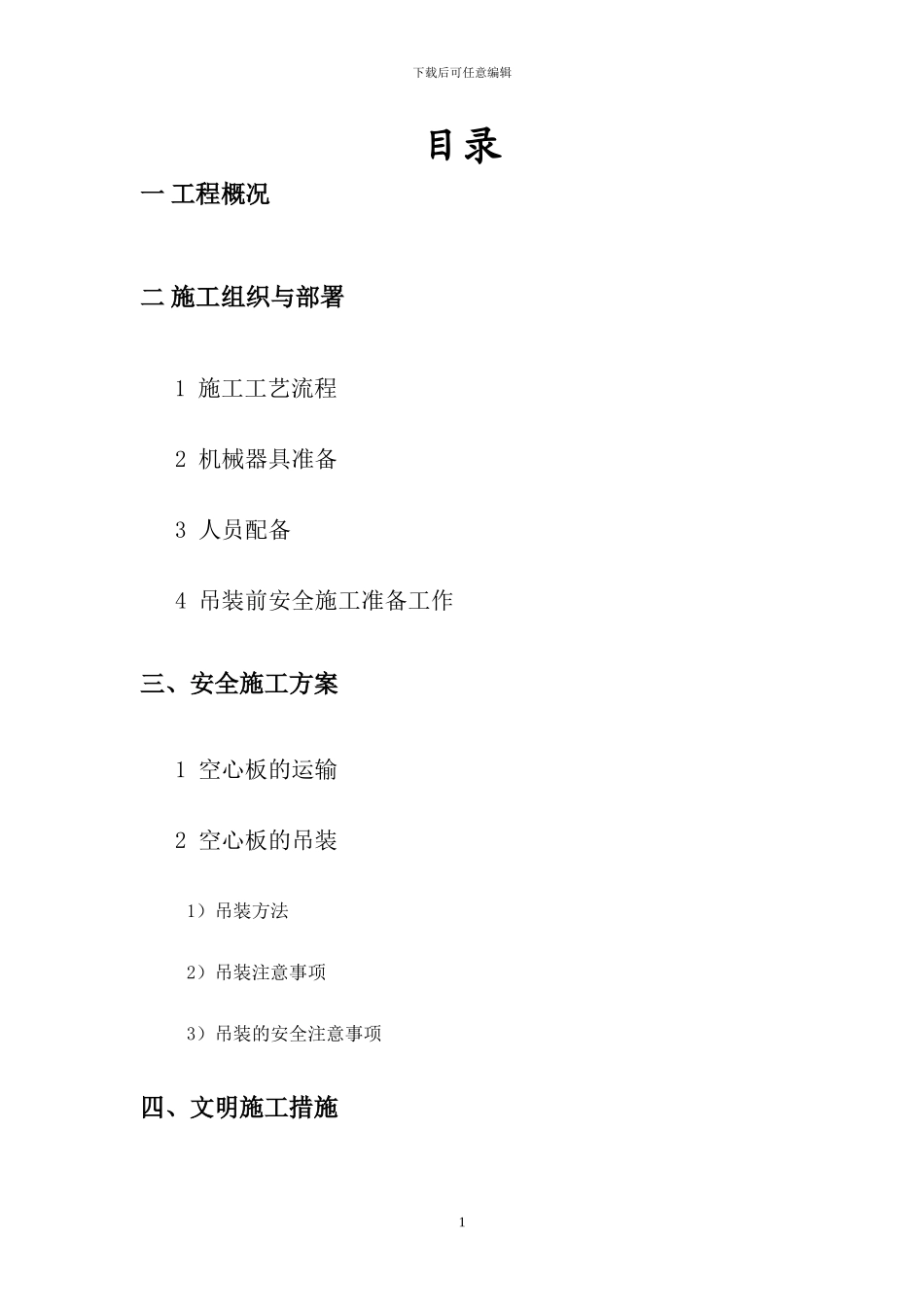

下载后可任意编辑目录一 工程概况二 施工组织与部署1 施工工艺流程2 机械器具准备3 人员配备4 吊装前安全施工准备工作三、安全施工方案1 空心板的运输2 空心板的吊装1)吊装方法2)吊装注意事项3)吊装的安全注意事项四、文明施工措施1下载后可任意编辑预应力空心板(16M)吊装专项安全施工方案一、工程概况衡桂高速公路第六合同段白马塘桥(K36+894)采纳的是 16m 预应力空心板,该桥有三跨,共有中边板 6 块,每块自重约 22 吨;边边板 6 块,每块自重约 24 吨;中板 66 块,每块自重约 22 吨
构件一览表型号砼量 (m³)重量(T)尺(m) (长×宽×高)位置跨数(孔)合计 数量(片)16 米预应力预制空心板中板2216×1
8白马塘桥(K36+894)378中边板2216×1
8边边板2416×1
8二、施工组织与部署(一)施工工艺流程 空心板运输——吊装边板——吊装中板——吊装边板(二)机械器具准备1、装车:两台 40 吨吊车;2、运输:40 吨挂四轮拖车两台;3、吊装:40 吨吊车和 70 吨吊车各一台
4、钢丝绳和卸卡:15 米长 Φ30mm 钢丝索 4 根、6 米长 Φ30mm 钢丝索 2 根、11 吨 3
2 吨卸卡各 8 个

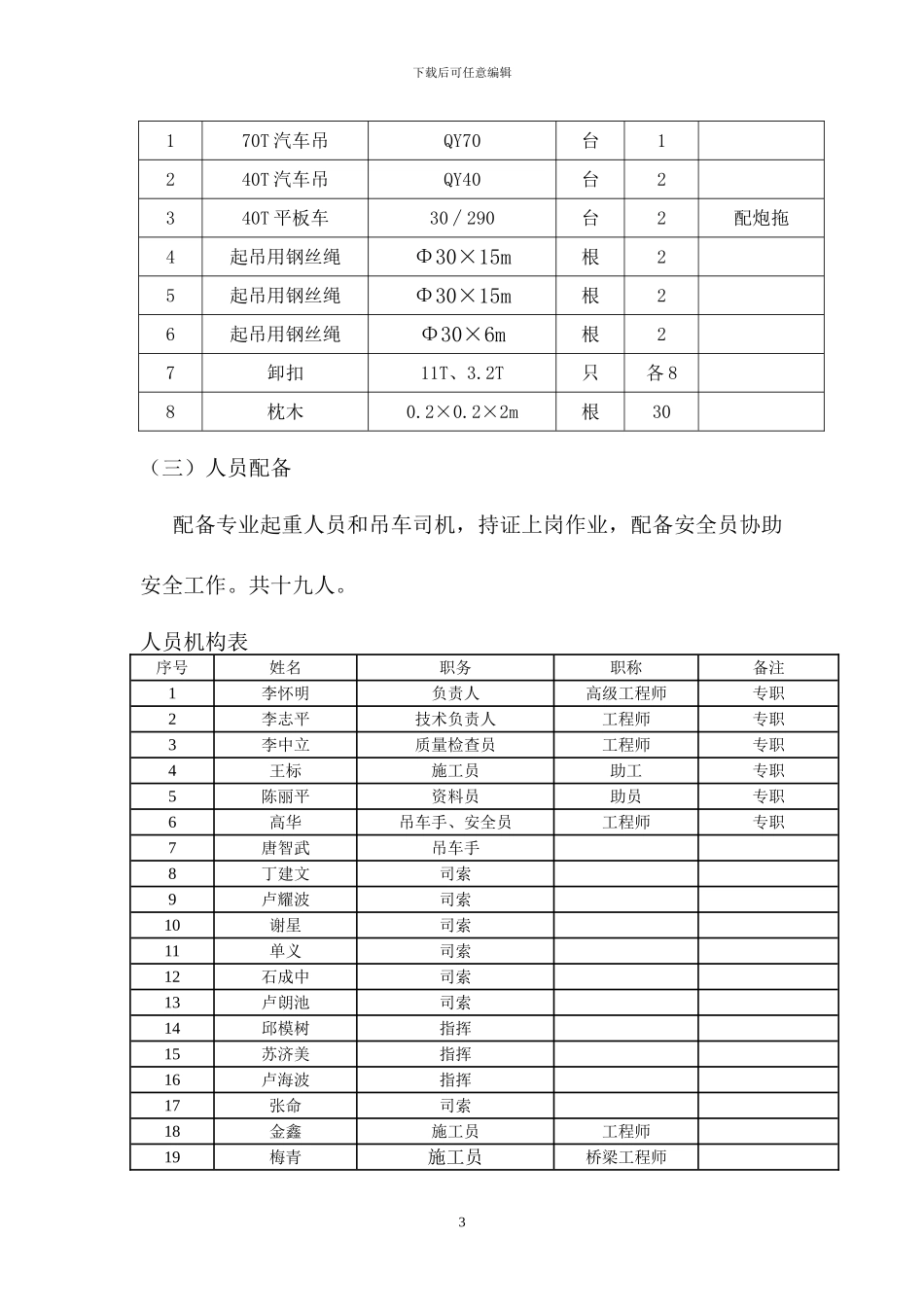

机械器具材料一览表编号项目型号单位数量备注2下载后可任意编辑170T 汽车吊QY70 台 1 240T 汽车吊QY40 台 2 340T 平板车30∕290 台 2 配炮拖 4起吊用钢丝绳Φ30×15m 根 2 5起吊用钢丝绳Φ30×15m 根 2 6起吊用钢丝绳Φ30×6m 根 2 7卸扣11T、3
2T 只 各 8 8枕木0
2×2m根30(三)人员配备配备专业起重人员和吊车司机,持证上岗作业,配备安全员协助安全工作
人员机构表序号姓名职务职称备注1李怀明 负责人 高级工
