下载后可任意编辑预应力筋张拉及孔道压浆施工方案本工程主梁为后张法预应力混凝土箱梁,预应力钢束为 270 级Φ15
2 高强度低松弛钢绞线
后张梁预应力钢绞线采纳千斤顶整束两端同步张拉并左右对称进行、张拉应力与伸长双控的施工工艺
一 、施工准备1、设备及工具准备(1)千斤顶(2)工具锚(3)吊葫芦(4)钢板尺、扳手(5)油泵(6)限位板、顶压器2、施工现场准备1 预应力筋用锚具进场根据《混凝土结构工程施工及验收法律规范》(GB50204-92)和《预应力筋用锚具、夹具和连接器应用技术规程》(JGJ85-92)组批验收合格,可以使用
2 预应力筋的张拉设备经配套标定,确定得出张拉力与压力表的关系曲线
3 结构构件混凝土的强度试压报告,结构构件混凝土立方体强度满足设计要求
4 清理承压钢板面,并检查承压板后面的砼质量,假如该处砼有空鼓现象,应在张拉前修补
5 经计算得出预应力施工张拉力
预应力施工张拉值通过千斤顶、油压表配套标定的油压值-张拉力关系曲线换算成的相应张拉油压表数值
6 张拉平台的搭设:应在张拉端设置张拉平台,平台平面方向沿预应力束方向至少 2
5m,宽度约为 1
5m,平台高度应低于预应力束 500mm 左右,以保证张拉顺利进行
7 构件端头清理及钢绞线清理
8 动力电源及照明电源的布置:驱动油泵电源为 380V,配电盘至少 15A,要求电源拉至张拉平台位置
9 张拉班组布置及安全技术交底
10 工具锚、限位板、顶压器等配套设备及配套工具准备完毕
二、预应力筋张拉和锚固 1、张拉依据和要求 a、预应力钢束的张拉采纳张拉力与伸长量双控的措施,两端钢束延伸量保持同步正行,所以张拉程序为:0→0
1σcon(读初读数)→0
2σcon→1
0σcon(持荷 2min,测最后伸长值)→锚固

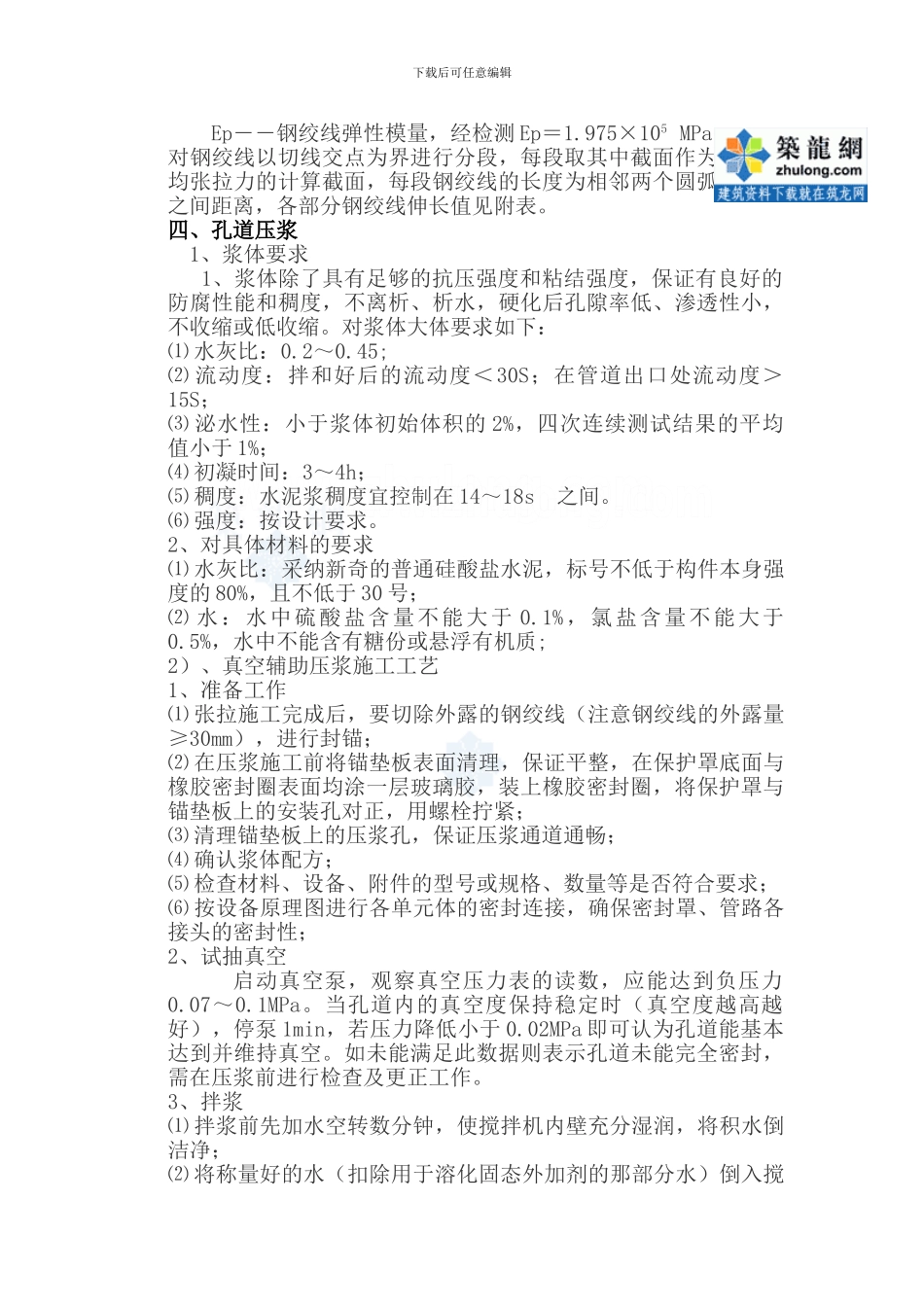

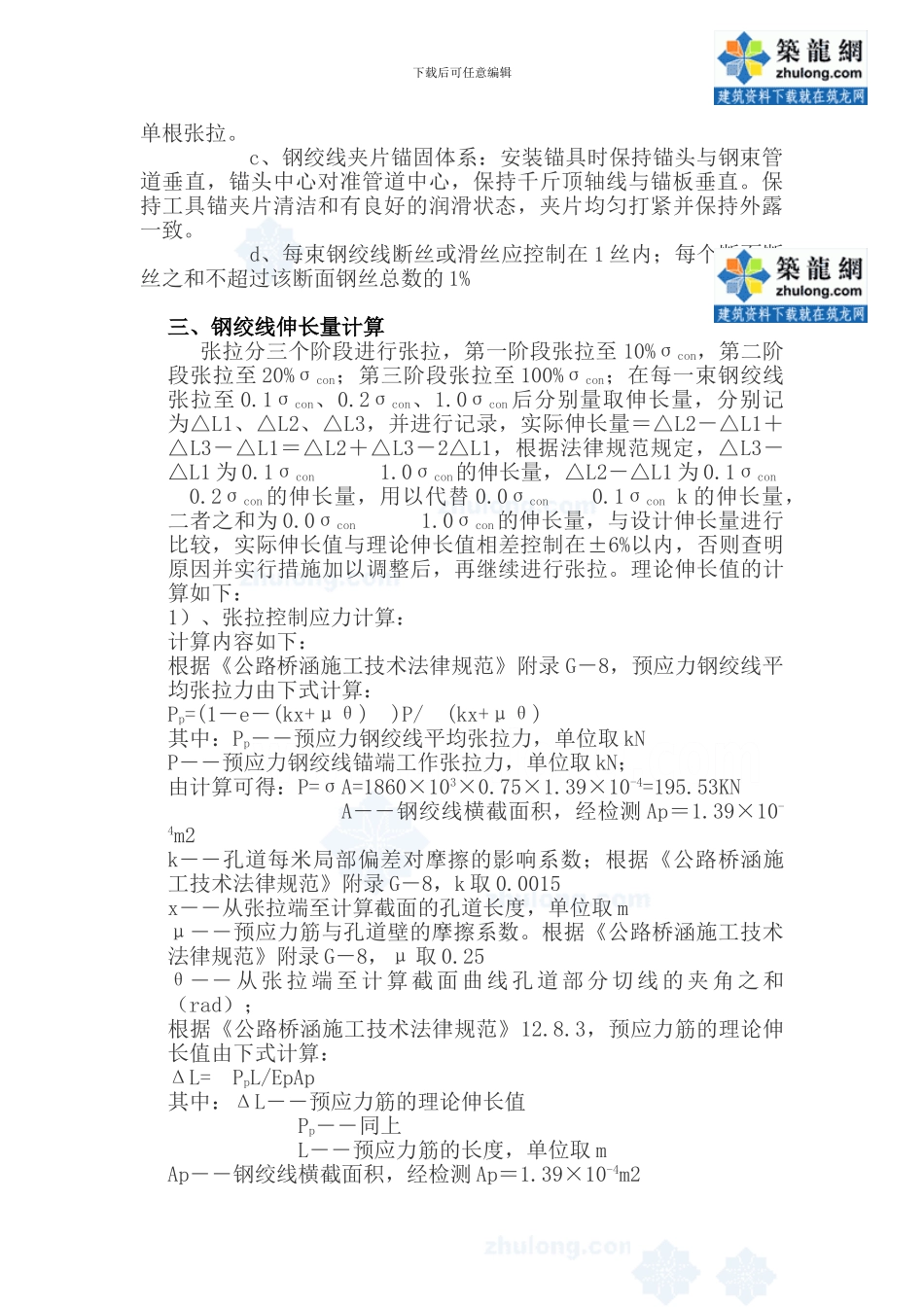

b、待混凝土强度达到设计强度的 90%时根据预应力束张拉顺序对
