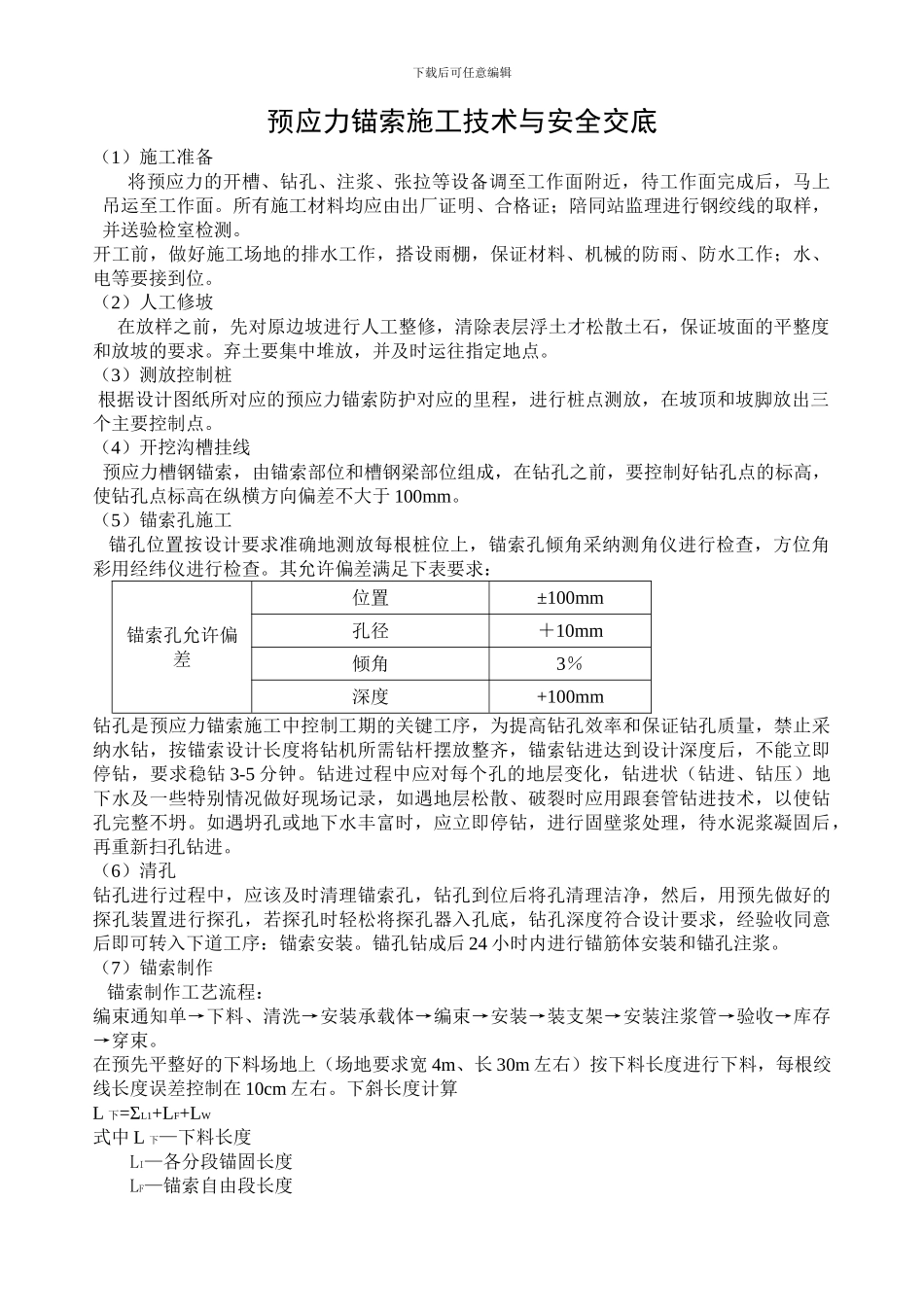

下载后可任意编辑预应力锚索施工技术与安全交底(1)施工准备 将预应力的开槽、钻孔、注浆、张拉等设备调至工作面附近,待工作面完成后,马上吊运至工作面。所有施工材料均应由出厂证明、合格证;陪同站监理进行钢绞线的取样,并送验检室检测。开工前,做好施工场地的排水工作,搭设雨棚,保证材料、机械的防雨、防水工作;水、电等要接到位。(2)人工修坡 在放样之前,先对原边坡进行人工整修,清除表层浮土才松散土石,保证坡面的平整度和放坡的要求。弃土要集中堆放,并及时运往指定地点。(3)测放控制桩 根据设计图纸所对应的预应力锚索防护对应的里程,进行桩点测放,在坡顶和坡脚放出三个主要控制点。(4)开挖沟槽挂线 预应力槽钢锚索,由锚索部位和槽钢梁部位组成,在钻孔之前,要控制好钻孔点的标高,使钻孔点标高在纵横方向偏差不大于 100mm。(5)锚索孔施工 锚孔位置按设计要求准确地测放每根桩位上,锚索孔倾角采纳测角仪进行检查,方位角彩用经纬仪进行检查。其允许偏差满足下表要求:锚索孔允许偏差位置±100mm孔径+10mm倾角3%深度+100mm钻孔是预应力锚索施工中控制工期的关键工序,为提高钻孔效率和保证钻孔质量,禁止采纳水钻,按锚索设计长度将钻机所需钻杆摆放整齐,锚索钻进达到设计深度后,不能立即停钻,要求稳钻 3-5 分钟。钻进过程中应对每个孔的地层变化,钻进状(钻进、钻压)地下水及一些特别情况做好现场记录,如遇地层松散、破裂时应用跟套管钻进技术,以使钻孔完整不坍。如遇坍孔或地下水丰富时,应立即停钻,进行固壁浆处理,待水泥浆凝固后,再重新扫孔钻进。(6)清孔钻孔进行过程中,应该及时清理锚索孔,钻孔到位后将孔清理洁净,然后,用预先做好的探孔装置进行探孔,若探孔时轻松将探孔器入孔底,钻孔深度符合设计要求,经验收同意后即可转入下道工序:锚索安装。锚孔钻成后 24 小时内进行锚筋体安装和锚孔注浆。(7)锚索制作 锚索制作工艺流程:编束通知单→下料、清洗→安装承载体→编束→安装→装支架→安装注浆管→验收→库存→穿束。在预先平整好的下料场地上(场地要求宽 4m、长 30m 左右)按下料长度进行下料,每根绞线长度误差控制在 10cm 左右。下斜长度计算 L 下=ΣL1+LF+LW式中 L 下—下料长度 LI—各分段锚固长度LF—锚索自由段长度下载后可任意编辑LW—锚索工作段长度(可取 1.5m)下料要求用砂轮切割机切割。索体要求绑扎牢固,绞线应平行顺直。对不同位置处的承载...
