下载后可任意编辑一、工程概况1
本工程地下室共两层,总面积 19192m2,负一层建筑面积约10694m2,负二层建筑面积约 8497m2,地下室层高 3
9m,除地下室周边剪力墙和地下车库入口坡道基础为钢筋混凝土预应力管桩基础外,其余基础为独立柱基础
本工程框架柱和梁板混凝土强度等级为 C30,独立柱基础混凝土为 C25,垫层为 C15 素混凝土
本工程原设计两条后浇带,根据现场实情情况,调整为三条后浇带,后浇带位置详见图 1-1 所示:图 1-1 后浇带布置示意图4
本工程的地下室面积较大,根据施工组织设计,本工程需要布置两台塔机作业,考虑到地下室施工时拆模的需要,本工程需要在地下室施工时预留施工洞作为模板的吊运通道
二、施工预留洞方案1
本工程的预留洞尽量靠近后浇带的位置布置,以方便和后浇下载后可任意编辑带一并施工

根据本工程的特点,计划预留四个施工洞,施工洞留设位置详图 2-1 所示:图 2-1 施工洞留设位置示意图2

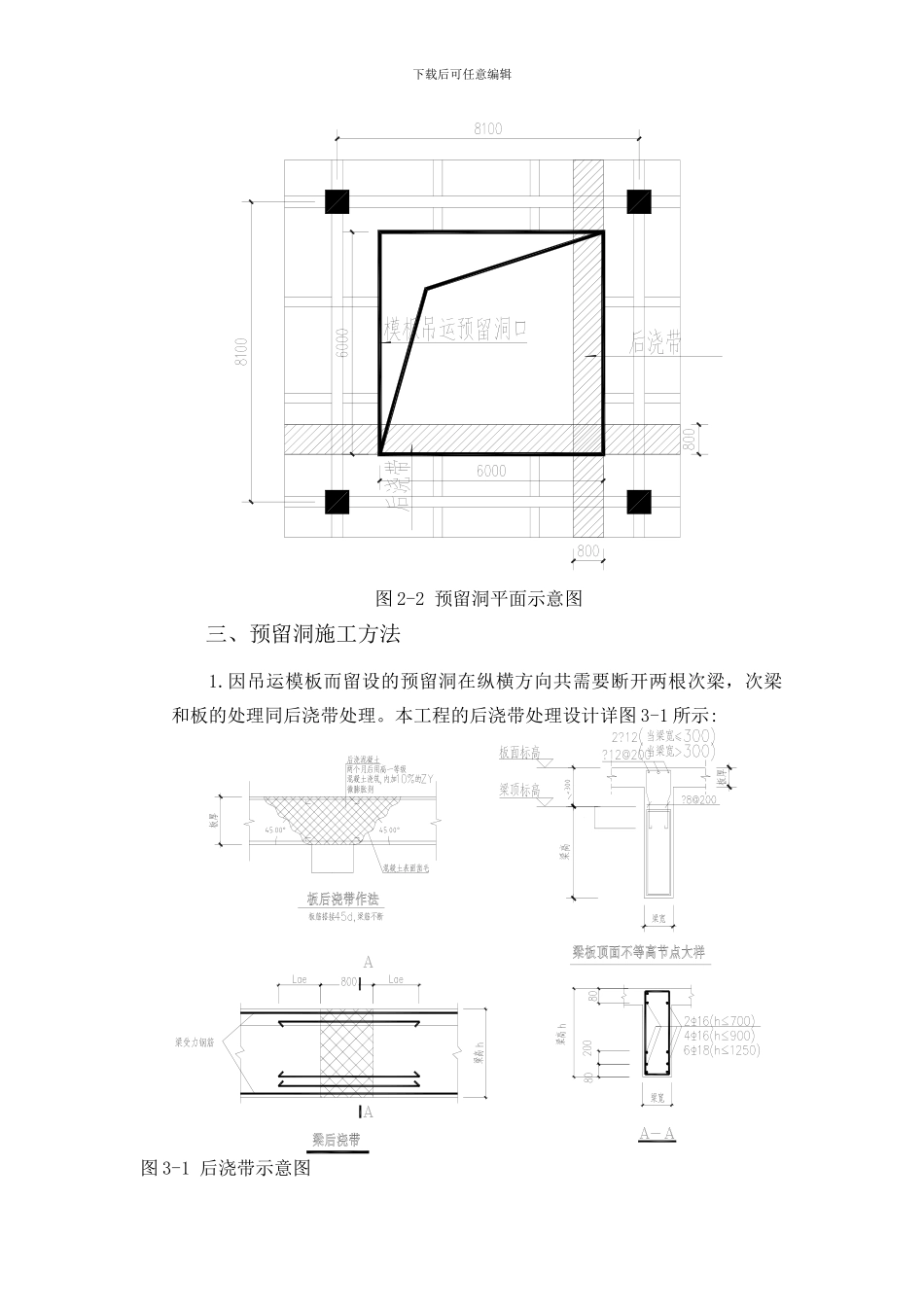

预留洞洞口尺寸按 6m*6m 考虑(含 800mm 宽的后浇带位置),预留洞平面尺寸详图 2-2 所示:下载后可任意编辑图 2-2 预留洞平面示意图三、预留洞施工方法1
因吊运模板而留设的预留洞在纵横方向共需要断开两根次梁,次梁和板的处理同后浇带处理
本工程的后浇带处理设计详图 3-1 所示:图 3-1 后浇带示意图下载后可任意编辑下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除
祝各位朋友生活愉快
员工年终工作总结 【范文一】 201x 年就快结束,回首 201x 年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时间过得飞快,不知不觉中,充满希望的 201x 年就伴随着新年伊始即将临近
可以说,201x 年是公司推动行业改革、拓展市场、持续进展的关键年
现就本年度重要工作情况总结如下: 一、虚心学习,努
