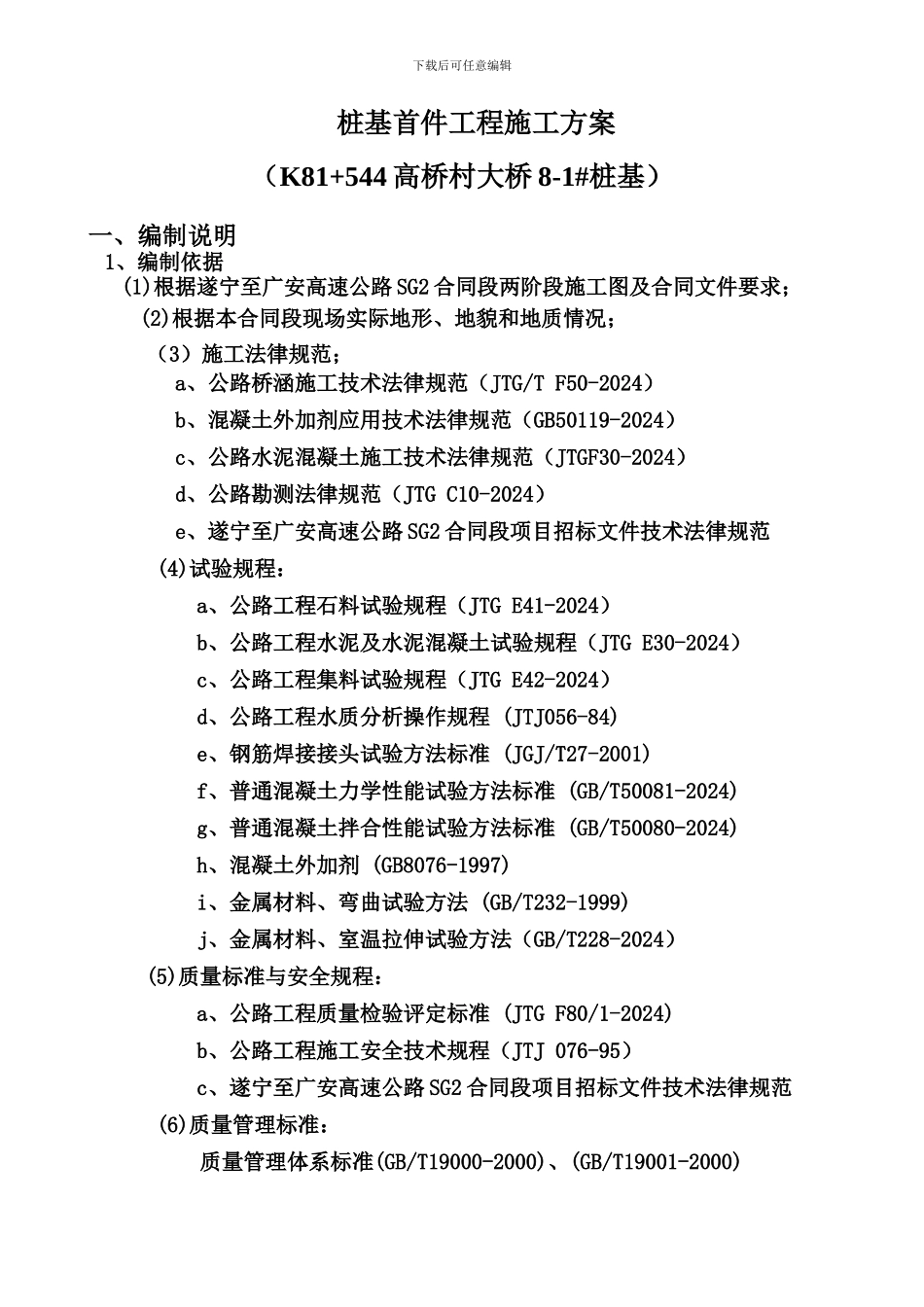

下载后可任意编辑 精品文档下载 【本页是封面,下载后可以删除!】最新资料,word 文档,可以自由编辑!!下载后可任意编辑遂广高速公路 SG2-2 项目经理分部桩基首件工程施工方案四川公路桥梁建设集团有限公司遂广高速公路 SG2-2 项目经理分部二〇一三年六月下载后可任意编辑桩基首件工程施工方案(K81+544 高桥村大桥 8-1#桩基)一、编制说明 1、编制依据 (1)根据遂宁至广安高速公路 SG2 合同段两阶段施工图及合同文件要求; (2)根据本合同段现场实际地形、地貌和地质情况; (3)施工法律规范; a、公路桥涵施工技术法律规范(JTG/T F50-2024) b、混凝土外加剂应用技术法律规范(GB50119-2024) c、公路水泥混凝土施工技术法律规范(JTGF30-2024) d、公路勘测法律规范(JTG C10-2024) e、遂宁至广安高速公路 SG2 合同段项目招标文件技术法律规范 (4)试验规程: a、公路工程石料试验规程(JTG E41-2024) b、公路工程水泥及水泥混凝土试验规程(JTG E30-2024) c、公路工程集料试验规程(JTG E42-2024) d、公路工程水质分析操作规程 (JTJ056-84) e、钢筋焊接接头试验方法标准 (JGJ/T27-2001) f、普通混凝土力学性能试验方法标准 (GB/T50081-2024) g、普通混凝土拌合性能试验方法标准 (GB/T50080-2024) h、混凝土外加剂 (GB8076-1997) i、金属材料、弯曲试验方法 (GB/T232-1999) j、金属材料、室温拉伸试验方法(GB/T228-2024) (5)质量标准与安全规程: a、公路工程质量检验评定标准 (JTG F80/1-2024) b、公路工程施工安全技术规程(JTJ 076-95) c、遂宁至广安高速公路 SG2 合同段项目招标文件技术法律规范 (6)质量管理标准: 质量管理体系标准(GB/T19000-2000)、(GB/T19001-2000)下载后可任意编辑 2、编制原则 (1)坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采纳新技术、新工艺、新机具、新材料、新测实方法。 (2)合理安排施工程序和顺序,做到布局合理、突出重点、全面展开、平行流水作业;正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避开不必要的重复工作,以保证施工连续均衡有序地进行。 (3)施工进度安排要注意各专业间的协调和配合,充分考虑气候、季节对施工的影响。 (4)结合现场实际,因地制宜,尽量利用现有设施或就近已有的设施,减少各种临时工程,尽量利用当地合格资源,合理安排运输...
