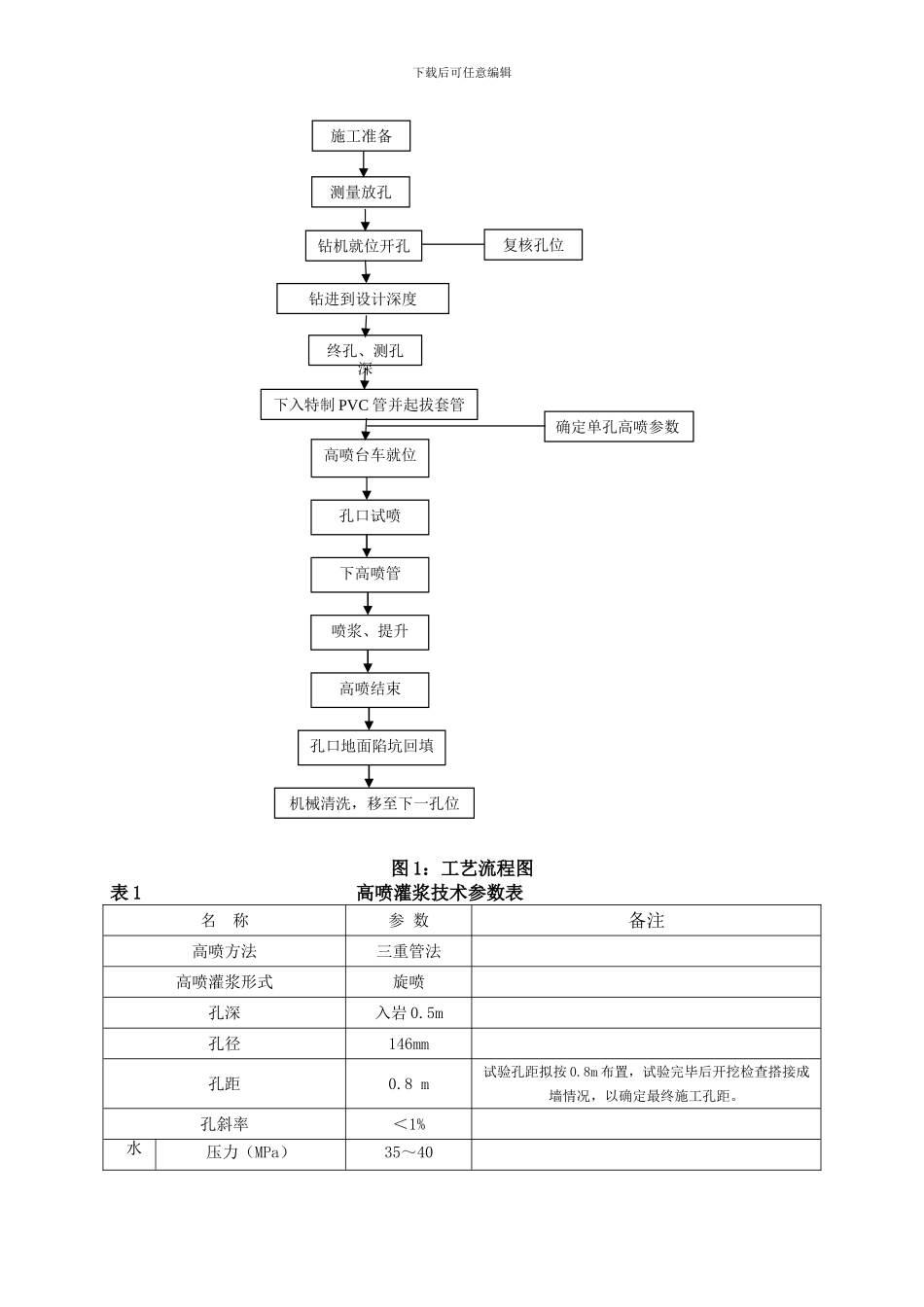

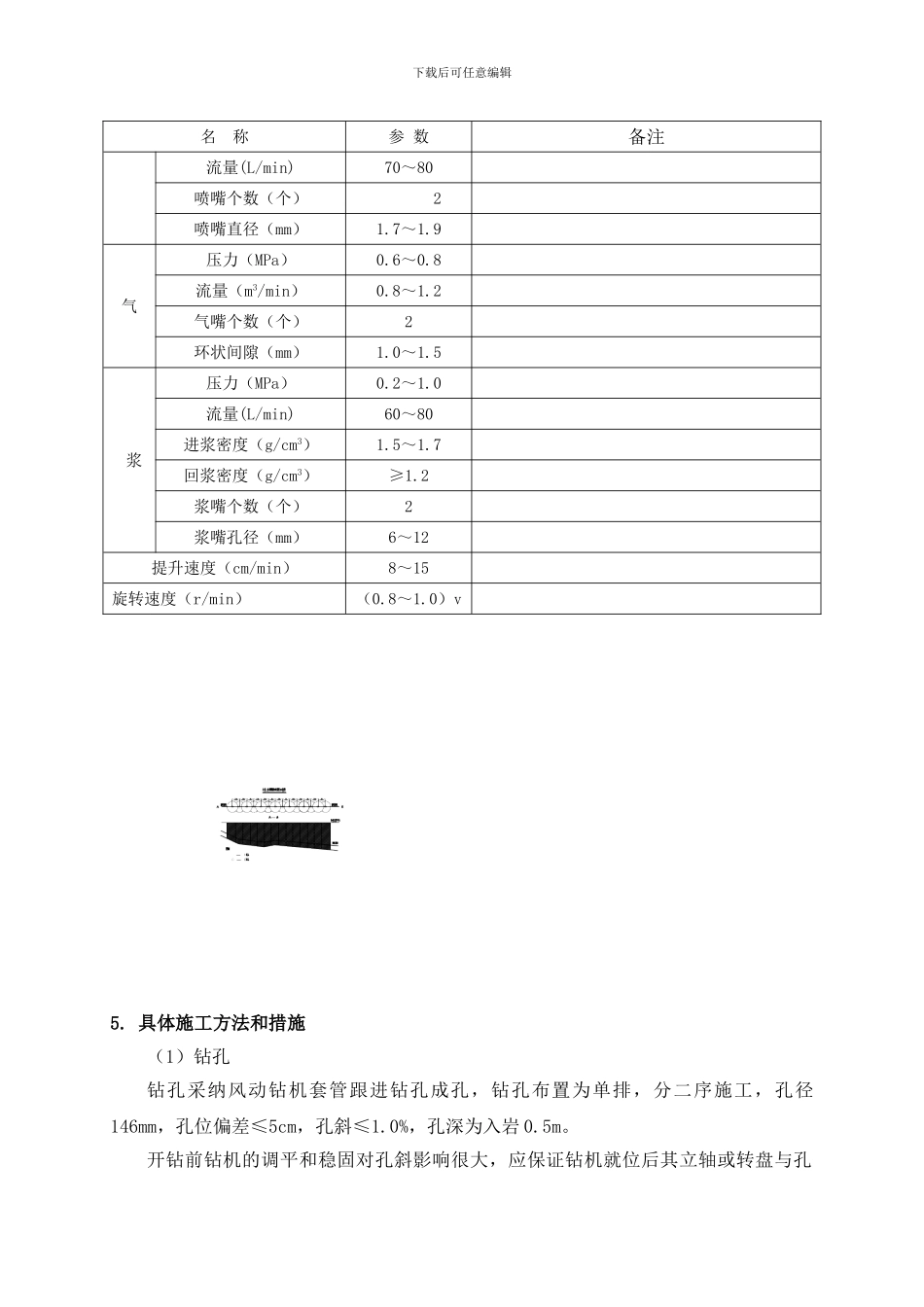

下载后可任意编辑上游围堰高喷灌浆施工方案1. 概况上游围堰 11556.5.000~1153.000 为砂岩石渣回填,1153.000 以下为砂砾石层覆盖层~基岩。根据目前实际情况,在截流前采纳左、右岸分段施工,钢管堰顶过流的施工方案,在 2024 年完成围堰▽1156.5m 以下高喷灌浆。2. 施工准备( 1 ) 设 备 、 材 料 进 场 : 设 备 、 材 料 等 直 接 运 至 施 工 现 场 ( 施 工 平 台▽1156.5m)。 (2)供水、供电、供风供水 采纳观礼台高位水池进行供水,可满足高喷施工施工用水要求。供电 施工用电由左岸变压器下线接出,用电有可靠保障。供风 施工用风采纳移动式 20m3 电动空压机供风。(3)制浆站布置制浆站设在围堰附近合适位置。(4)施工通讯施工作业面与制浆站采纳有线对讲机进行联系,对外采纳移动电话联系,以保证施工顺利进行。3. 施工工艺流程流程图见图 1:现场工艺试验:为确定合理的喷射灌浆参数,在纵向围堰施工轴线的起始端,选择一段进行高压喷射灌浆生产性试验(按拟定的工艺参数进行),试验孔分两序施工,先施工Ⅰ序孔,根据钻孔取芯或开挖直观检查分析,确定正式施工的技术参数,作为现场施工控制的技术指标和施工操作技术要求。4. 施工工艺参数拟定施工工艺参数见表 1下载后可任意编辑图 1:工艺流程图表 1 高喷灌浆技术参数表 名 称参 数备注高喷方法三重管法高喷灌浆形式旋喷孔深入岩 0.5m孔径146mm孔距0.8 m试验孔距拟按 0.8m 布置,试验完毕后开挖检查搭接成墙情况,以确定最终施工孔距。孔斜率<1%水压力(MPa)35~40施工准备测量放孔钻机就位开孔钻进到设计深度终孔、测孔深下入特制 PVC 管并起拔套管复核孔位高喷台车就位确定单孔高喷参数下高喷管孔口试喷喷浆、提升高喷结束孔口地面陷坑回填机械清洗,移至下一孔位下载后可任意编辑名 称参 数备注流量(L/min)70~80喷嘴个数(个)2喷嘴直径(mm)1.7~1.9气压力(MPa)0.6~0.8流量(m3/min)0.8~1.2气嘴个数(个)2环状间隙(mm)1.0~1.5浆压力(MPa)0.2~1.0流量(L/min)60~80进浆密度(g/cm3)1.5~1.7回浆密度(g/cm3)≥1.2浆嘴个数(个)2浆嘴孔径(mm)6~12提升速度(cm/min)8~15旋转速度(r/min)(0.8~1.0)v 5. 具体施工方法和措施(1)钻孔钻孔采纳风动钻机套管跟进钻孔成孔,钻孔布置为单排,分二序施工,孔径146mm,孔位偏差≤5cm,孔斜≤1.0%,孔深为入岩 0.5m。开钻前钻机的调平和稳...
